Wir wollen hier ein Bautagebuch zu unserem Hausbau im Baugebiet Am Steinberg in Braunschweig - Broitzem erstellen.
Die Bilder sind noch unbearbeitet und zum Teil recht groß.
Generalübernehmer ist Hannover Haus, die Bauleitung hat Tobias Springer und Architektin ist Christina Sievers.
Besucher da.
Hier der zeitliche Ablauf:
17. April 2006
- Besuch in der Fertighauswelt Langenhagen
- Gespräch mit OKAL-Haus:
Idee, noch in diesem Jahr zu bauen (ab 2007 19% Mehrwertsteuer)
- erste Bestellungen von Infomaterial
ca. 2 folgende Wochen
- abendliches Studium von
Infomaterial, Grundrissen und Baubeschreibungen
- Erkundigungen über mögliche Baugrundstücke
24. April
- Bewerbung für Baugrundstück in Broitzem "Am Steinberg" an
Grundstücksgesellschaft Braunschweig abgeschickt
26. April
- Infomaterial von Hannover-Haus: Musterhausfamilien gesucht!
- bei den angebotenen Häusern ist das richtige dabei: Haus "Morgenlicht"
- Bedingungen für Musterhausfamilie sind akzeptabel
- Zugaben zum Haus sind super
3. Mai
- Termin bei Grundstücksgesellschaft Braunschweig: Grundstück ausgesucht!!!
- Termin bei Hannover-Haus in Rüningen mit Herrn Benkhammel: Bestellung Haus Morgenlicht mit Paket KfW-60 incl. Erdwärmeheizung, Rollläden im Erdgeschoss, allen Malerarbeiten und Fundament für den Carport
Sammeln aller nötigen Unterlagen für den Kreditantrag
Ca. Mitte Mai
- Kreditantrag abgeschickt
27. Mai

- Küchen-Aktuell: Küche ausgesucht und gleich bestellt
1. Juni
- Grundstücksvermessung, Erstellung der Lagepläne durch HPM-Vermessung
2. Juni
- Termin bei Notar Heiser: Beurkundung des Grundstückskaufs
- inzwischen sind alle notwendigen Unterlagen zusammengetragen
7. Juni
- Planungsdurchsprache bei Hannover-Haus.
um den 15. Juni
- Bei Eisenvater die Sanitäreinrichtung ausgesucht
20. Juni
- Entwässerungsantrag abgegeben
22. Juni
- Bauantrag abgegeben
28. Juni
- Baudurchsprache - Bemusterung
29. Juni
- Grunderwerbsteuer bezahlt
16. Juli
- Entwässerungsgenehmigung erhalten
25. Juli
- Eintragungsnachrichten vom Grundbuchamt inkl. Rechnung
2. August
- Boden- und Wandfliesen bei Fliesen-Winter ausgesucht
7. August
- Baugenehmigung erhalten
10. August
- Baustrom und –wasser ist da
17. August
- Gebäudeabsteckung durch HPM-Vermessung
31. August
- Türen und Fenster bei Rolladenbau-Schmidt ausgesucht
5. September

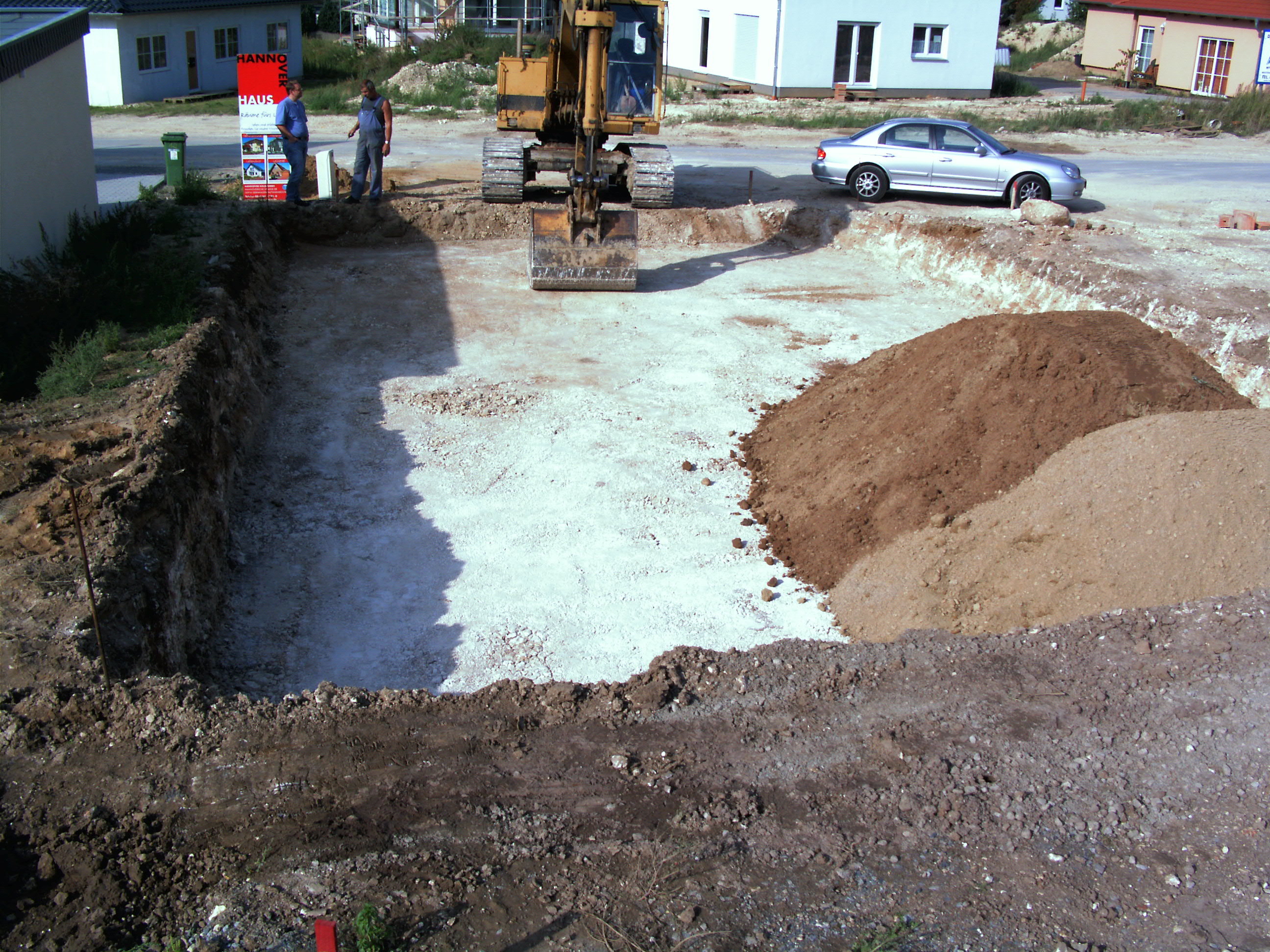

- die Baugrube wird ausgehoben und der Kies angeliefert
6. September

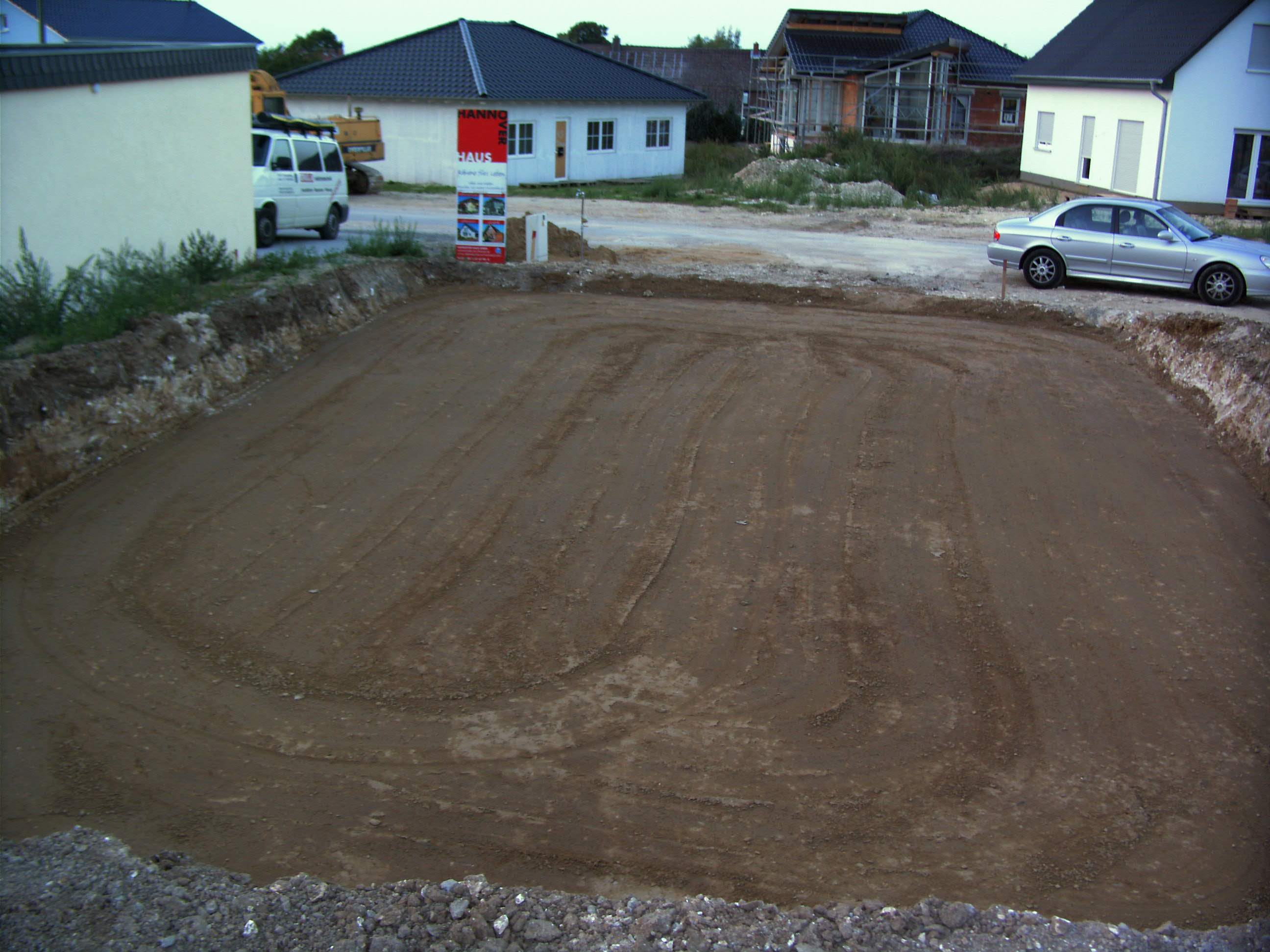

- der Kies ist verteilt und verdichtet
7. September
- die Bodenplatte wird gegossen (leider nur ein Bild per Mobiltelefon)

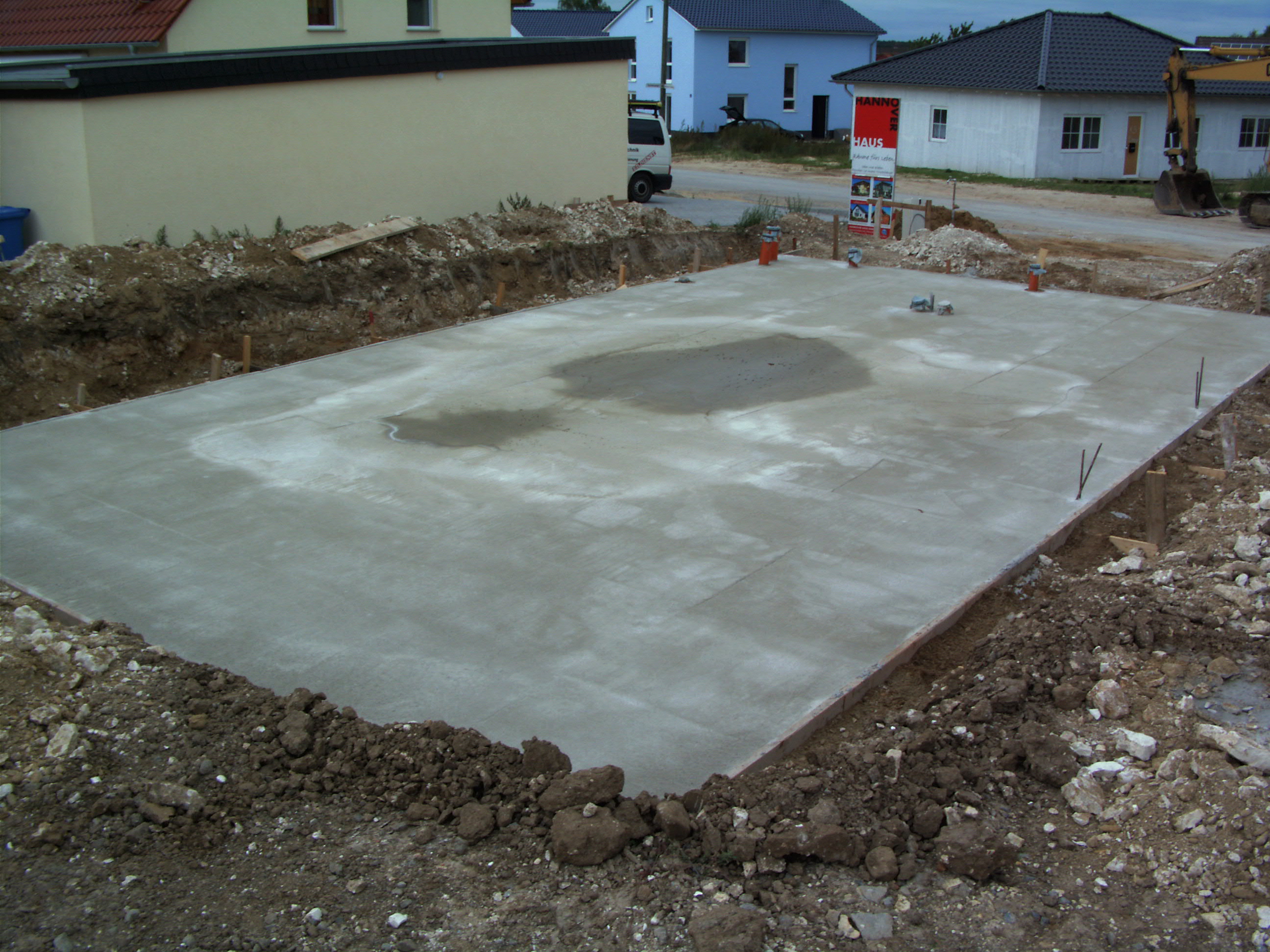

9. September
- die Bodenplatte ist fast trocken
12. September

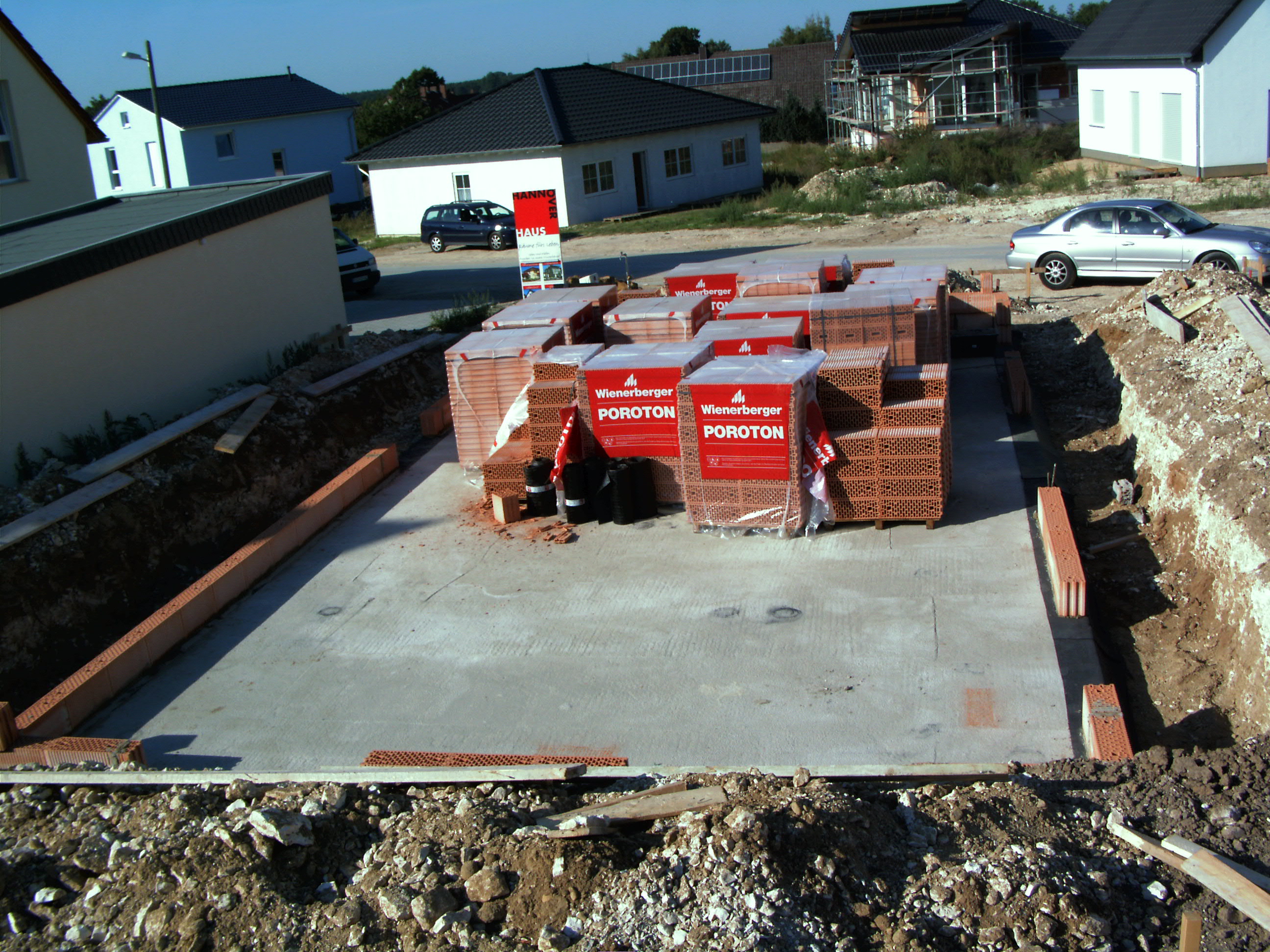

- die Maurer haben angefangen

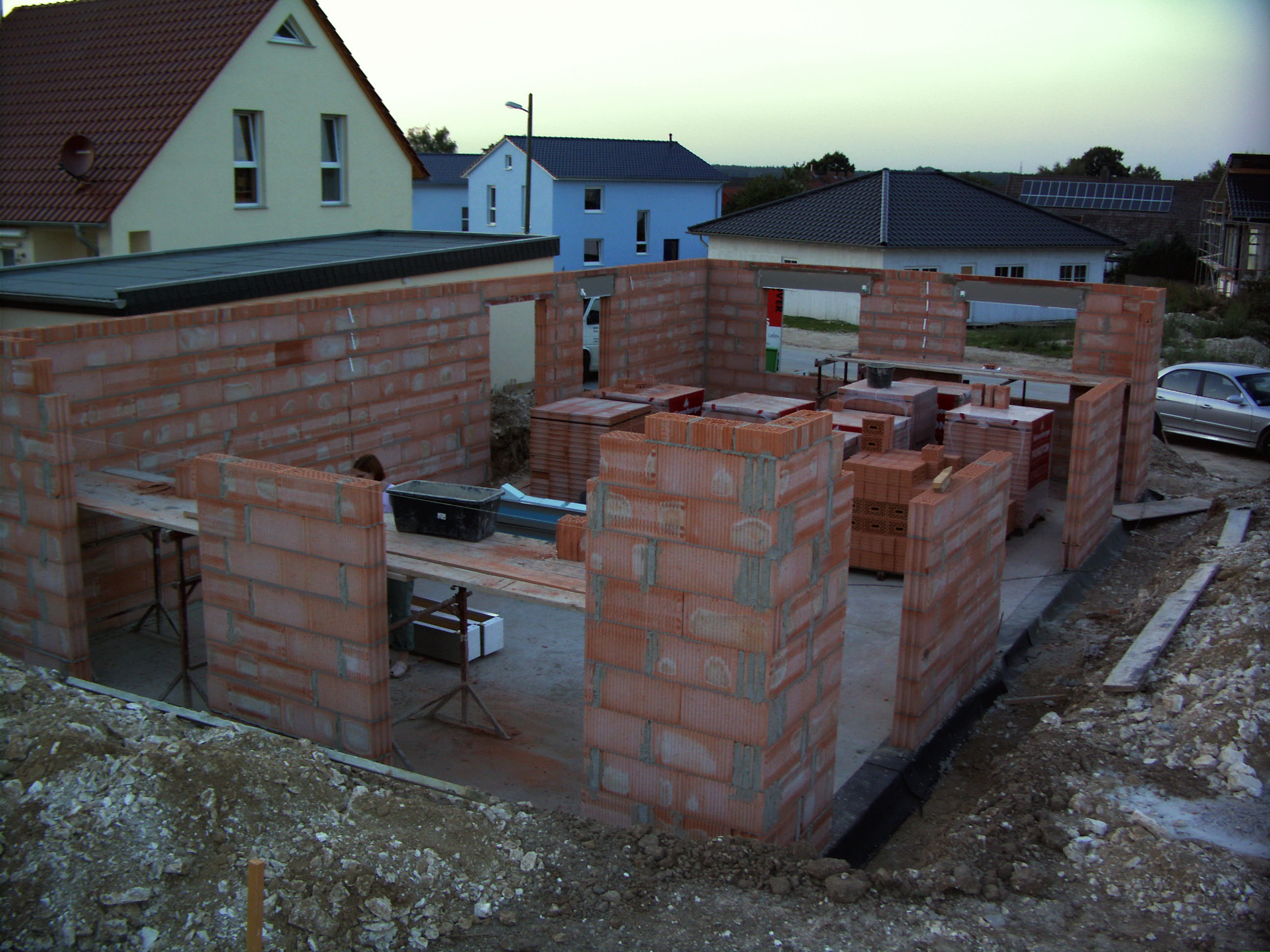

13. September
- die Maurer sind fleißig

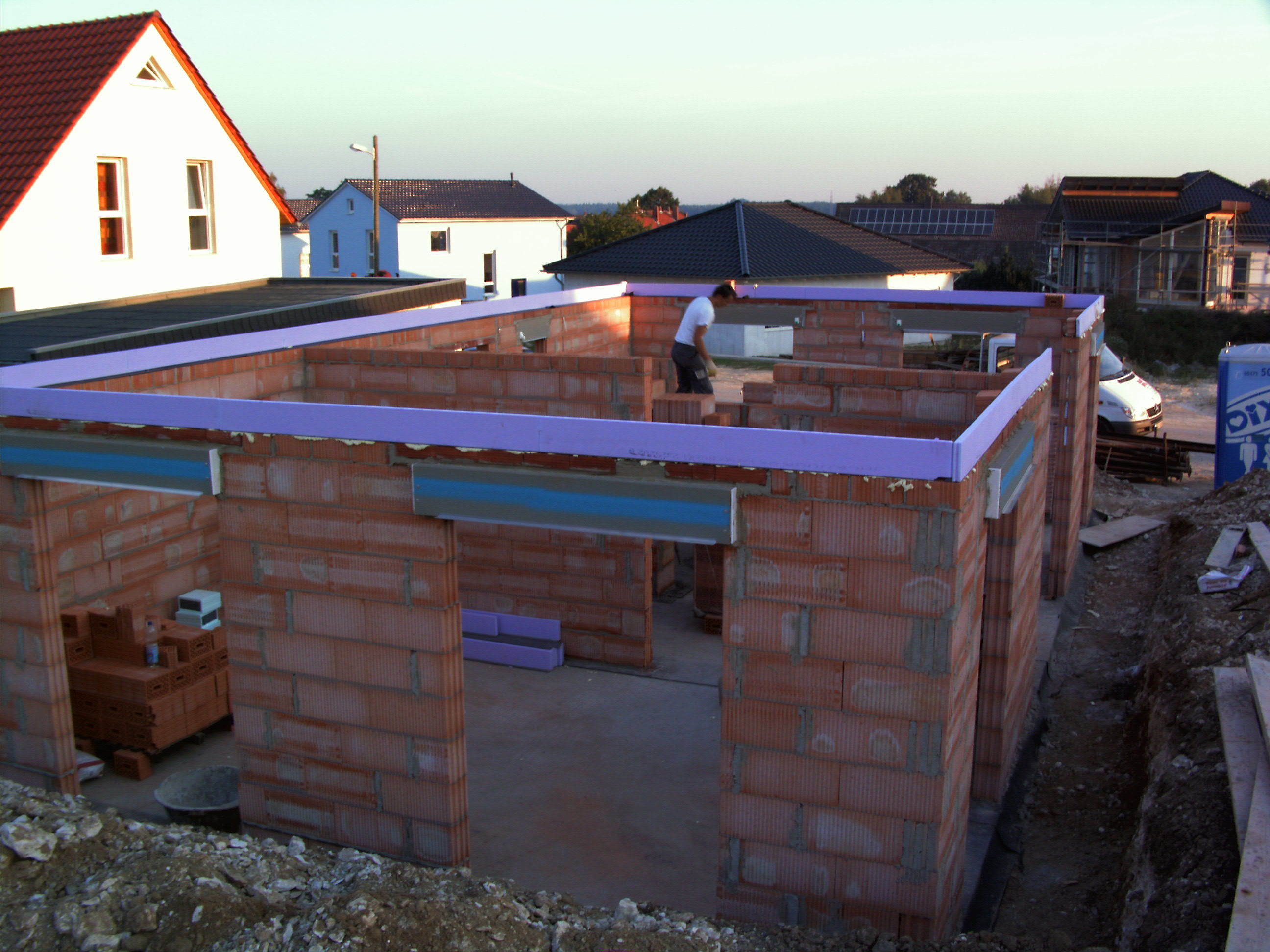

15. September
- das Erdgeschoss ist fast fertig für die EG-Decke
19. September
- die EG-Decke ist gegossen
22. September

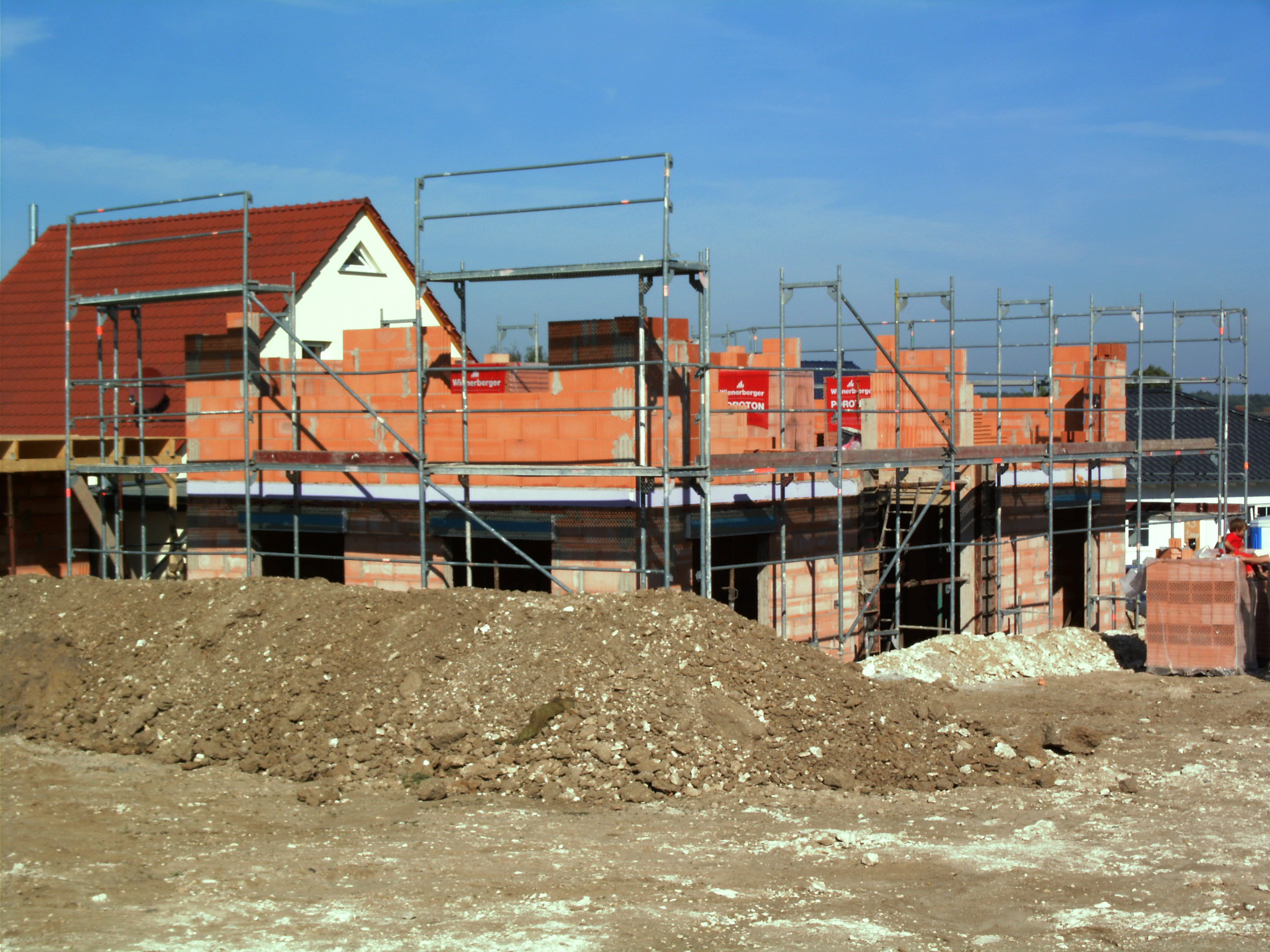

- das Obergeschoss nimmt Gestalt an
25. September

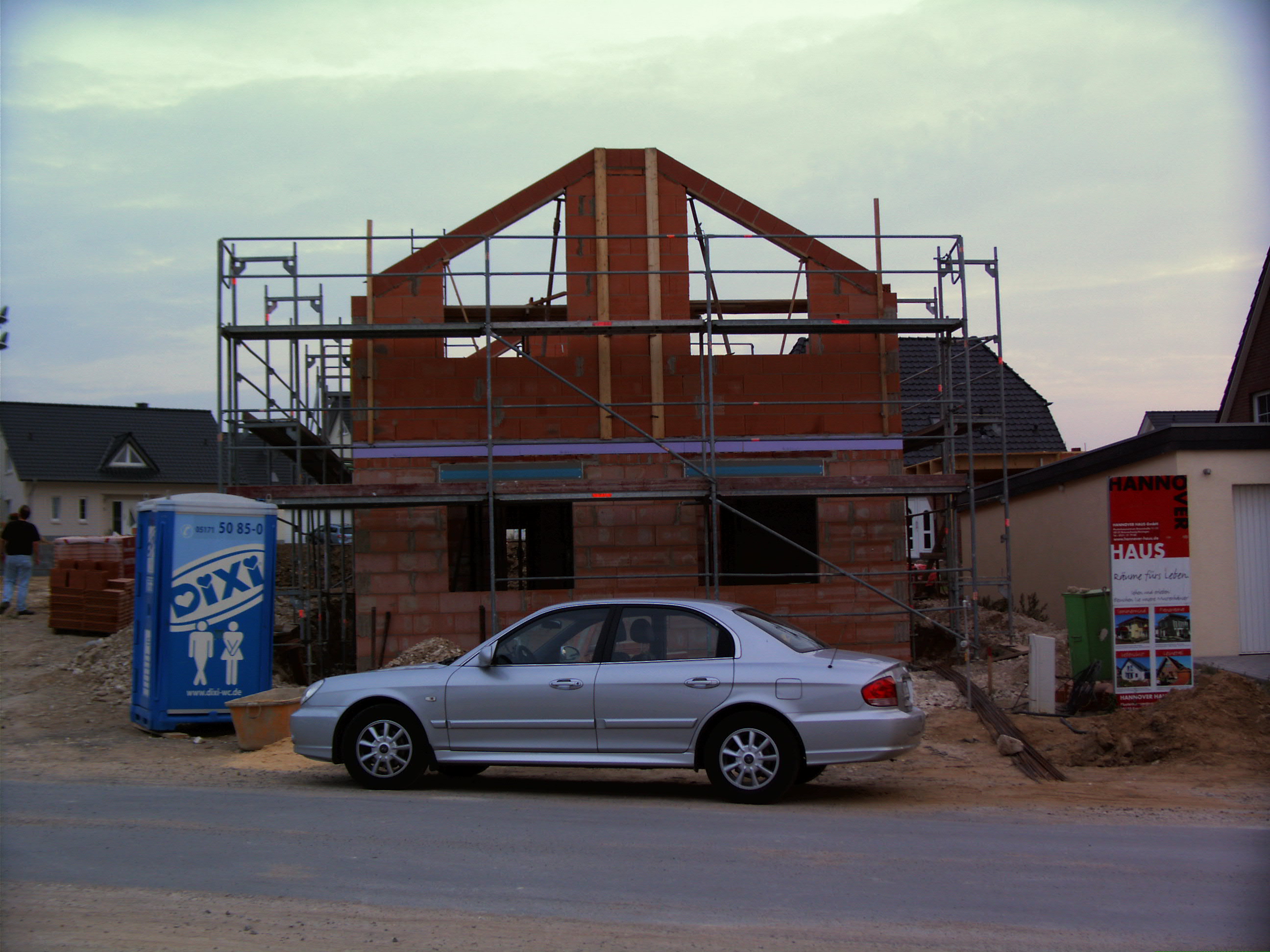

- und wächst weiter

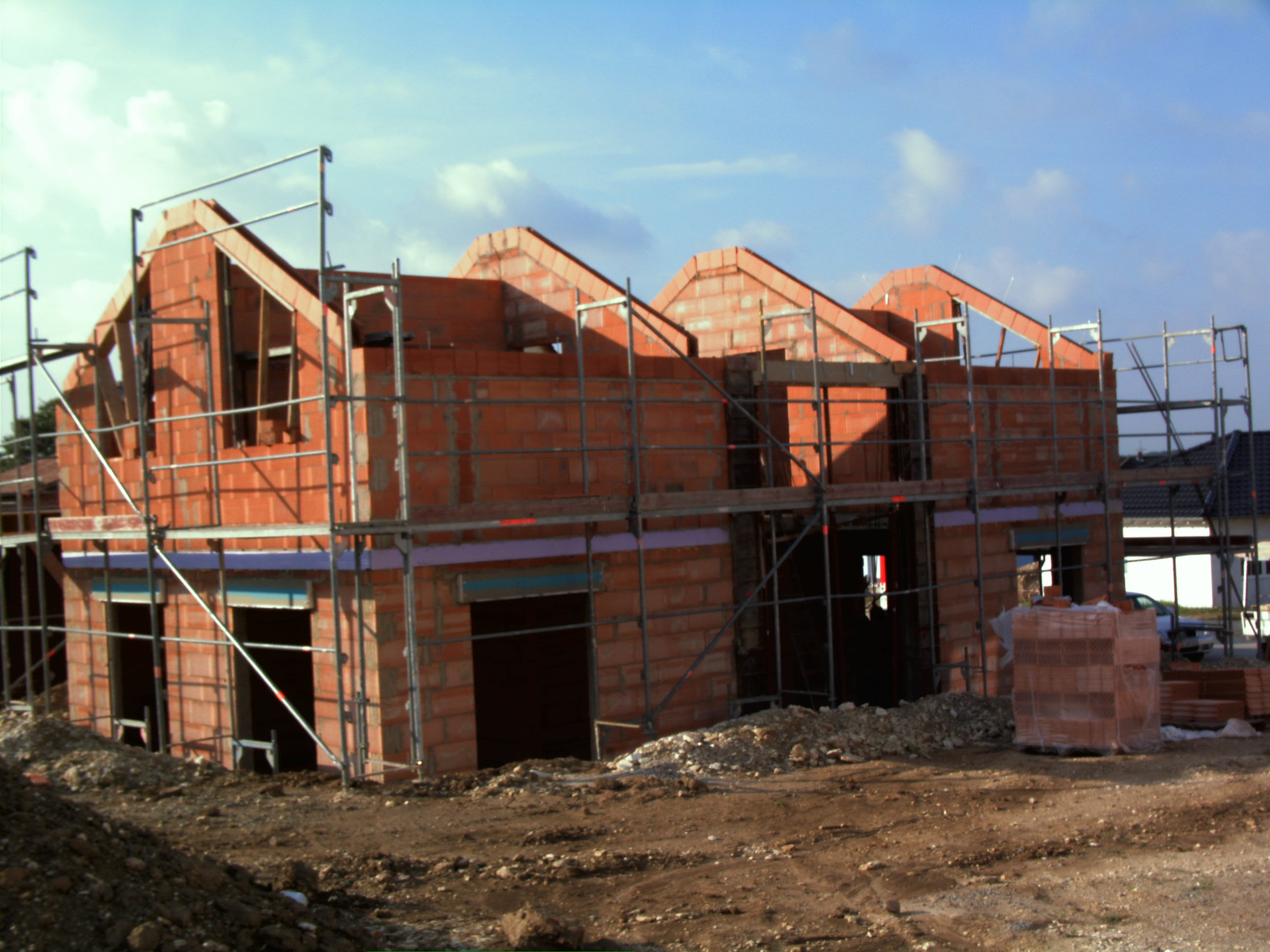

4. Oktober
- nach kurzer Pause ist auch das Obergeschoss
inkl. Ringanker fertig
6. Oktober

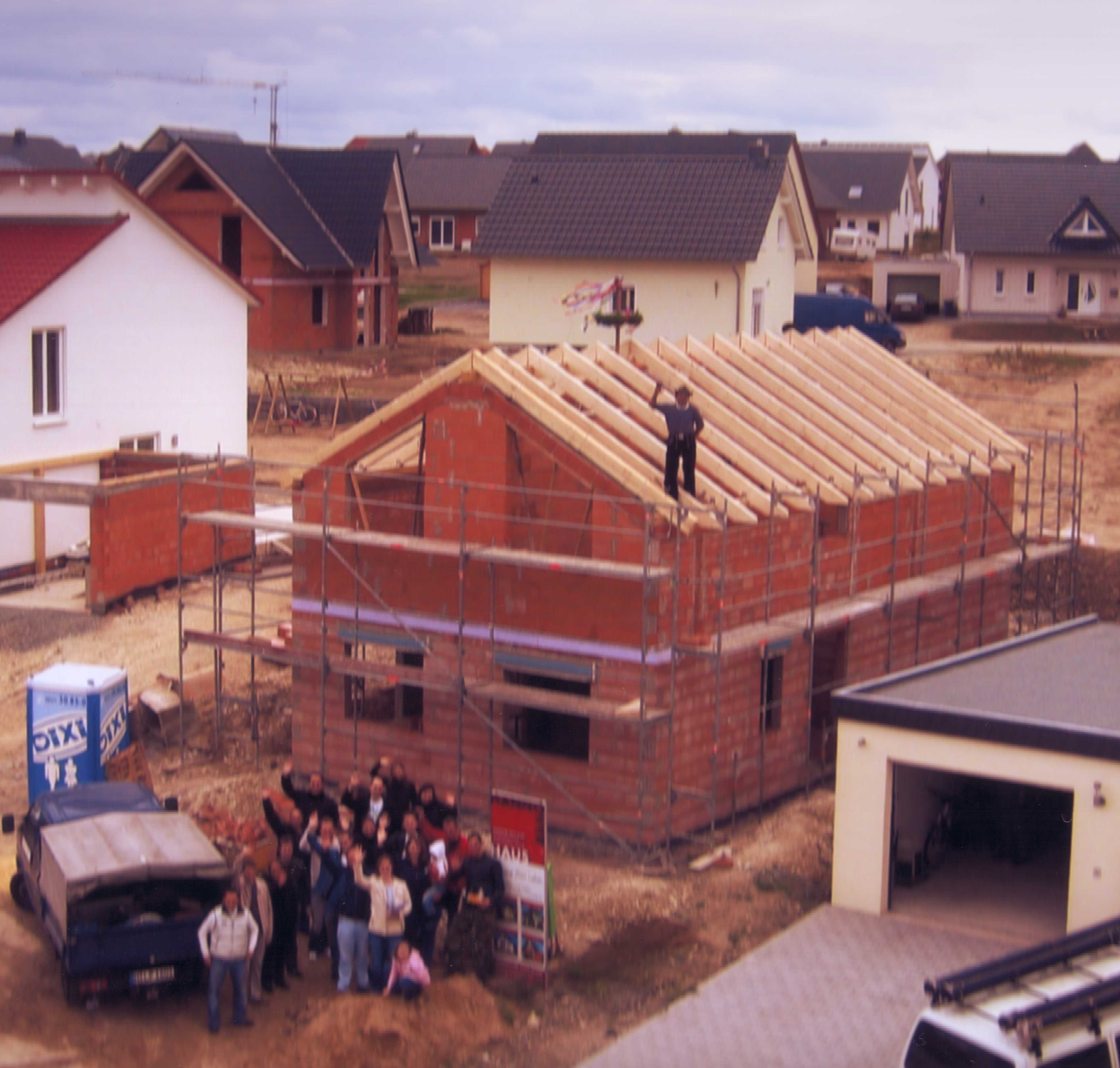

- Richtfest und auch noch Glück mit dem Wetter
9. Oktober

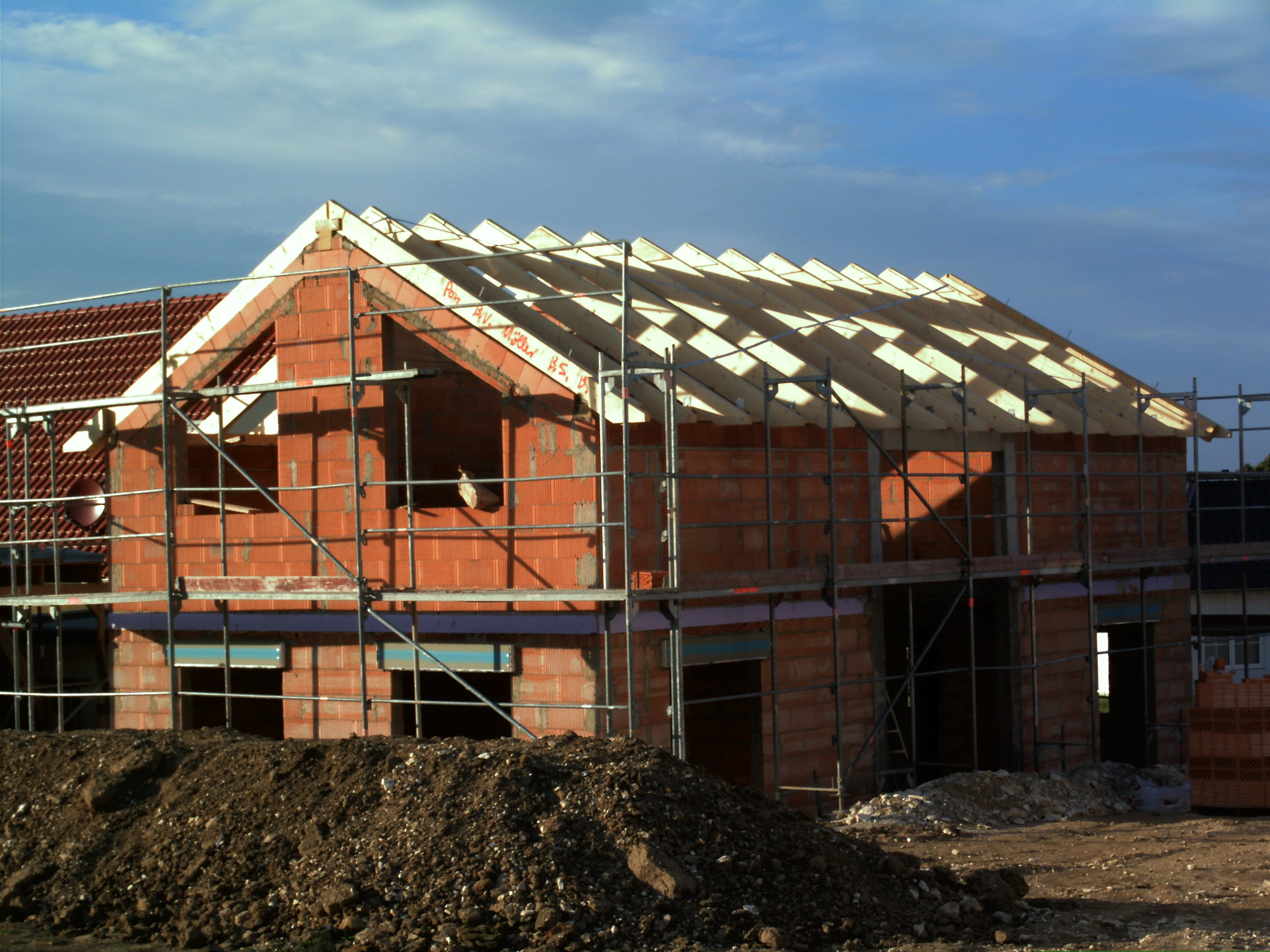

- Zimmermann und Maurer haben die Restarbeiten erledigt. Foto
28. Oktober
- leider geht es nicht weiter, die Maurer haben noch nicht alle Mängel beseitigt und die Dachdecker haben den dritten Termin verstreichen lassen.
- nächste Woche sollen die Fenster eingebaut werden und die Rohinstallation der Firmen RALF KOENIG Haustechnik und ELEKTROBARTH beginnen.
01. November

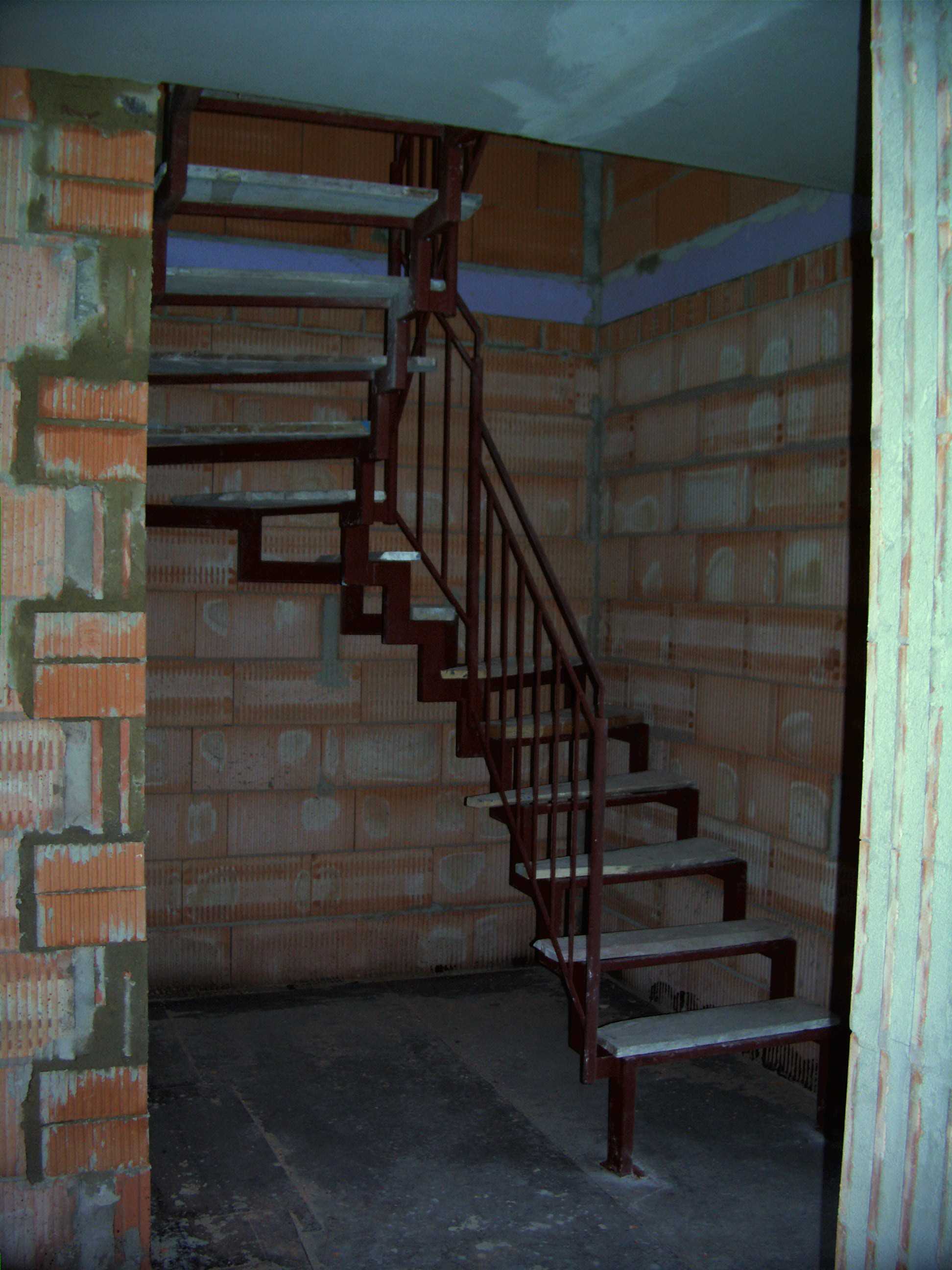

- die Treppe und das Geländer ist eingebaut
- die Maurer haben die letzten Mängel beseitigt
- der Dachdecker hat angefangen
02.November
- das Dach inkl. Regenrinne ist drauf
04.November

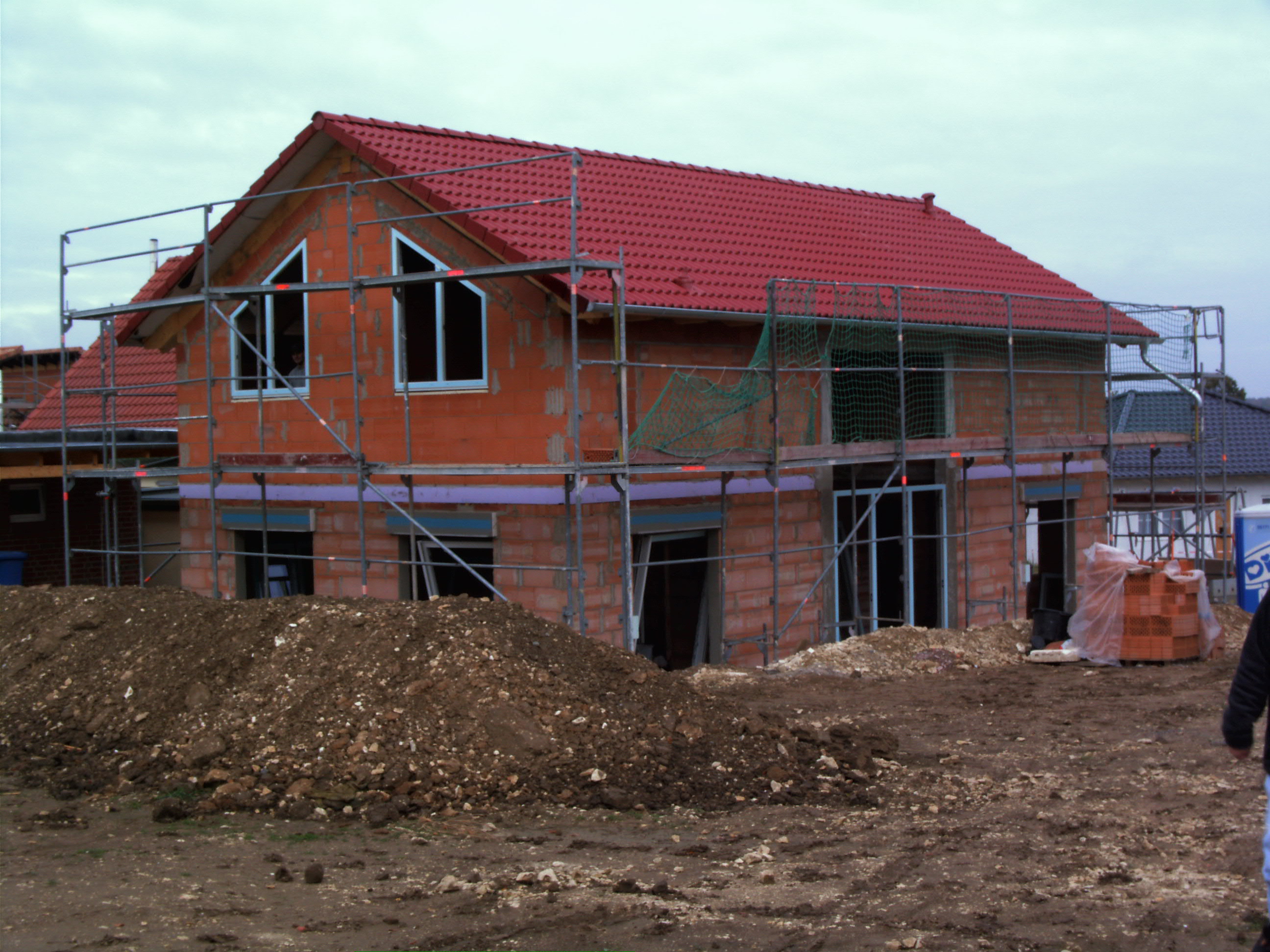

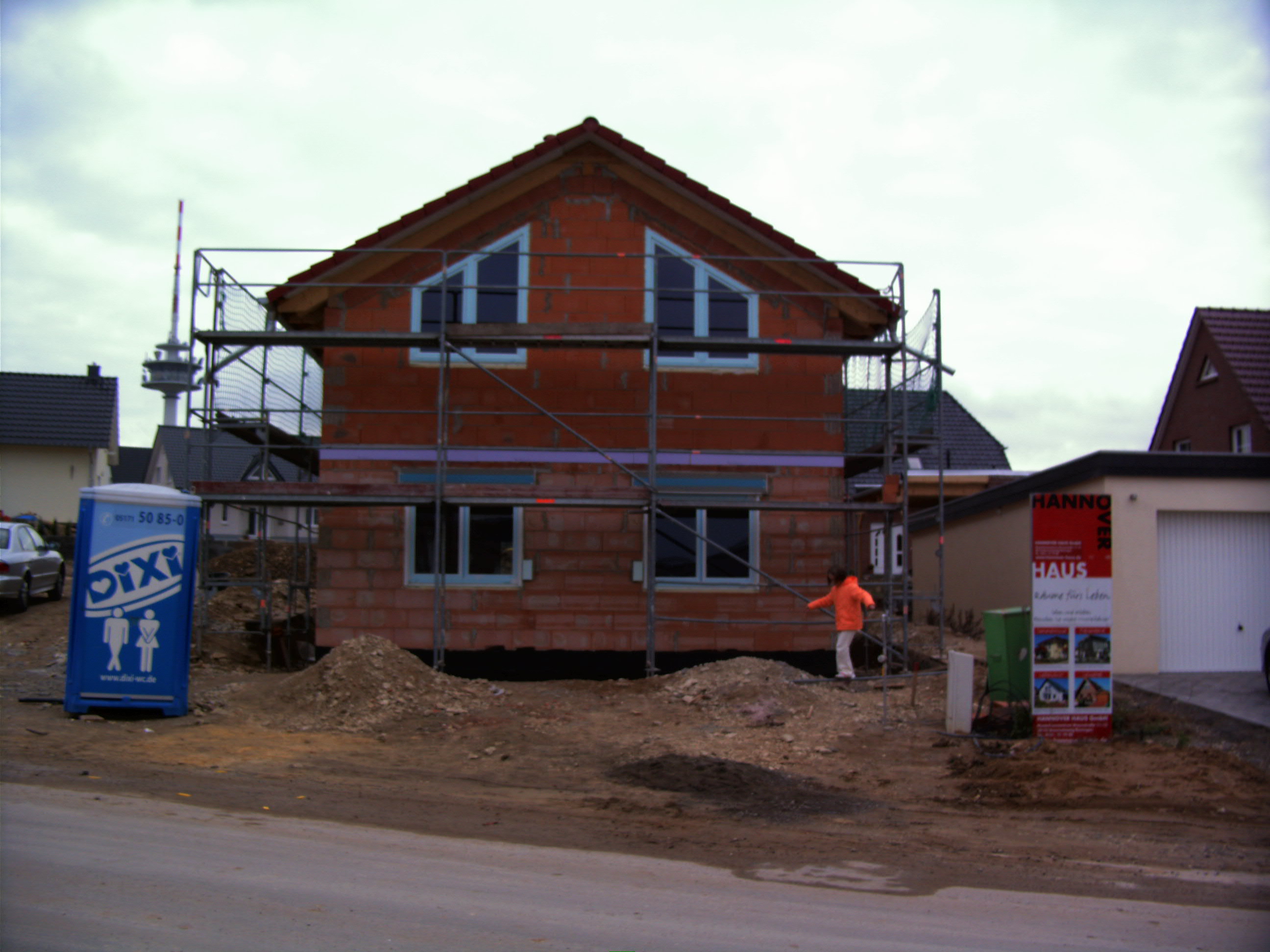

- die Fenster sind eingebaut
16. November

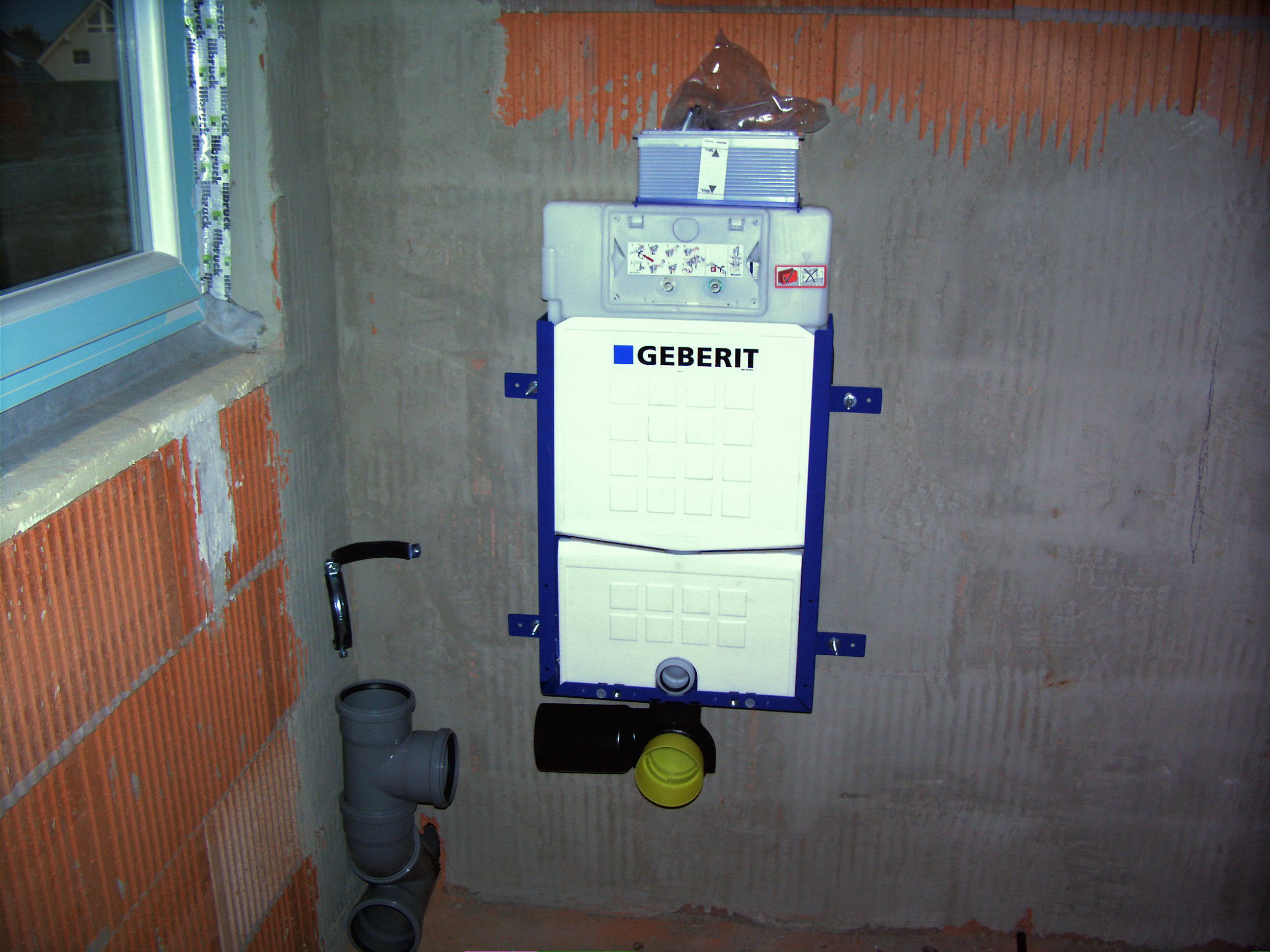

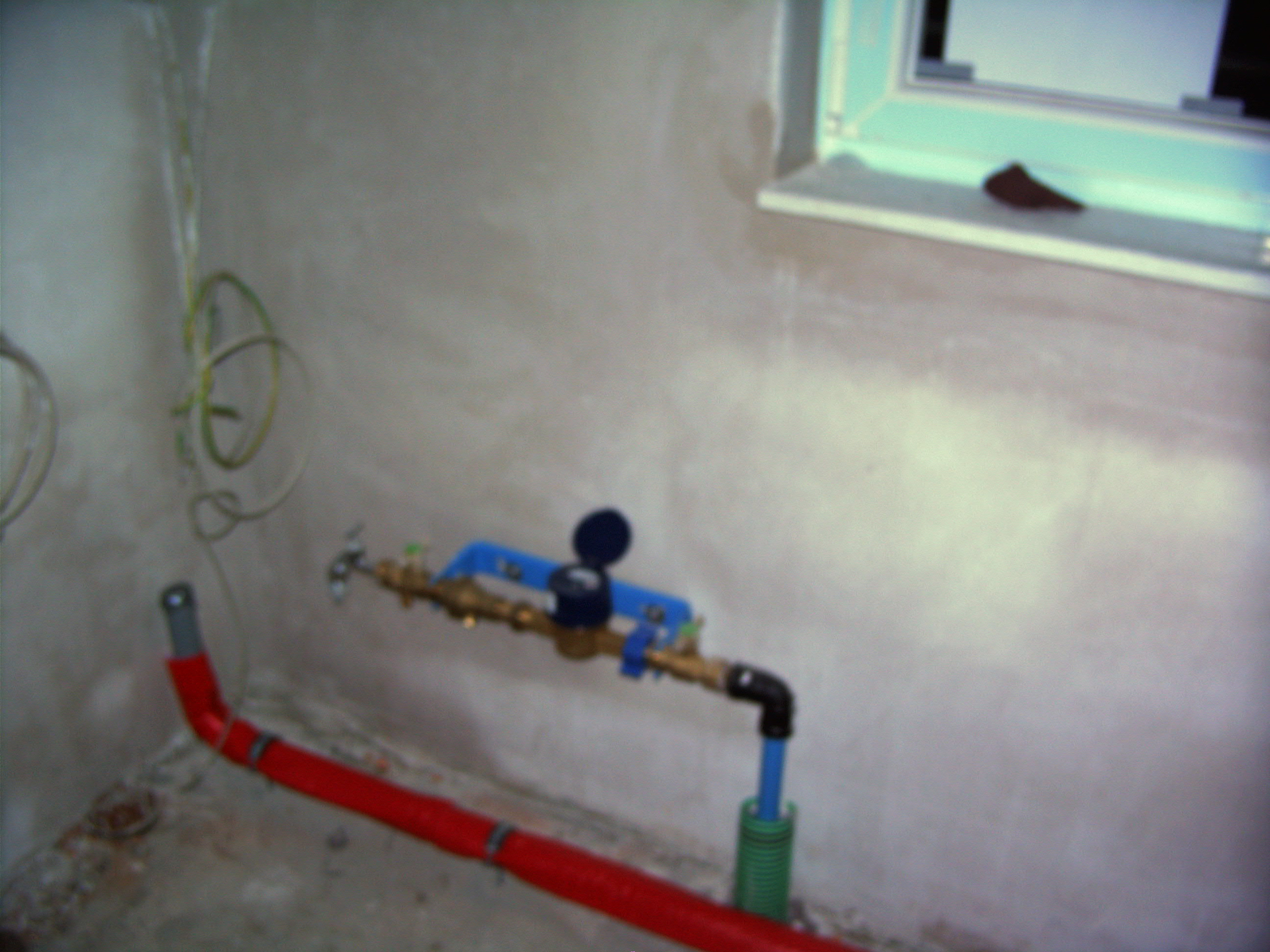

- die Elektriker sind mit der Rohinstallation fertig, die Sanitärinstallateure noch nicht ganz -> Foto
- wir haben inzwischen auch Außenfensterbänke (Alu weiß)
20. November
- die Sanitärrohinstallation ist abgeschlossen
21. November
- der Innenputz wird angebracht
22. November
- wir haben jetzt Strom im Haus
- beim Innenputz geht es weiter
23. November
- auch Wasser wurde ins Haus gelegt
05. Dezember
- der Innenputz ist seit einigen Tagen fertig
- die Innenfensterbänke (Marmor Madre Perla) sind montiert
- die Rolladenpanzer sind eingebaut
12. Dezember

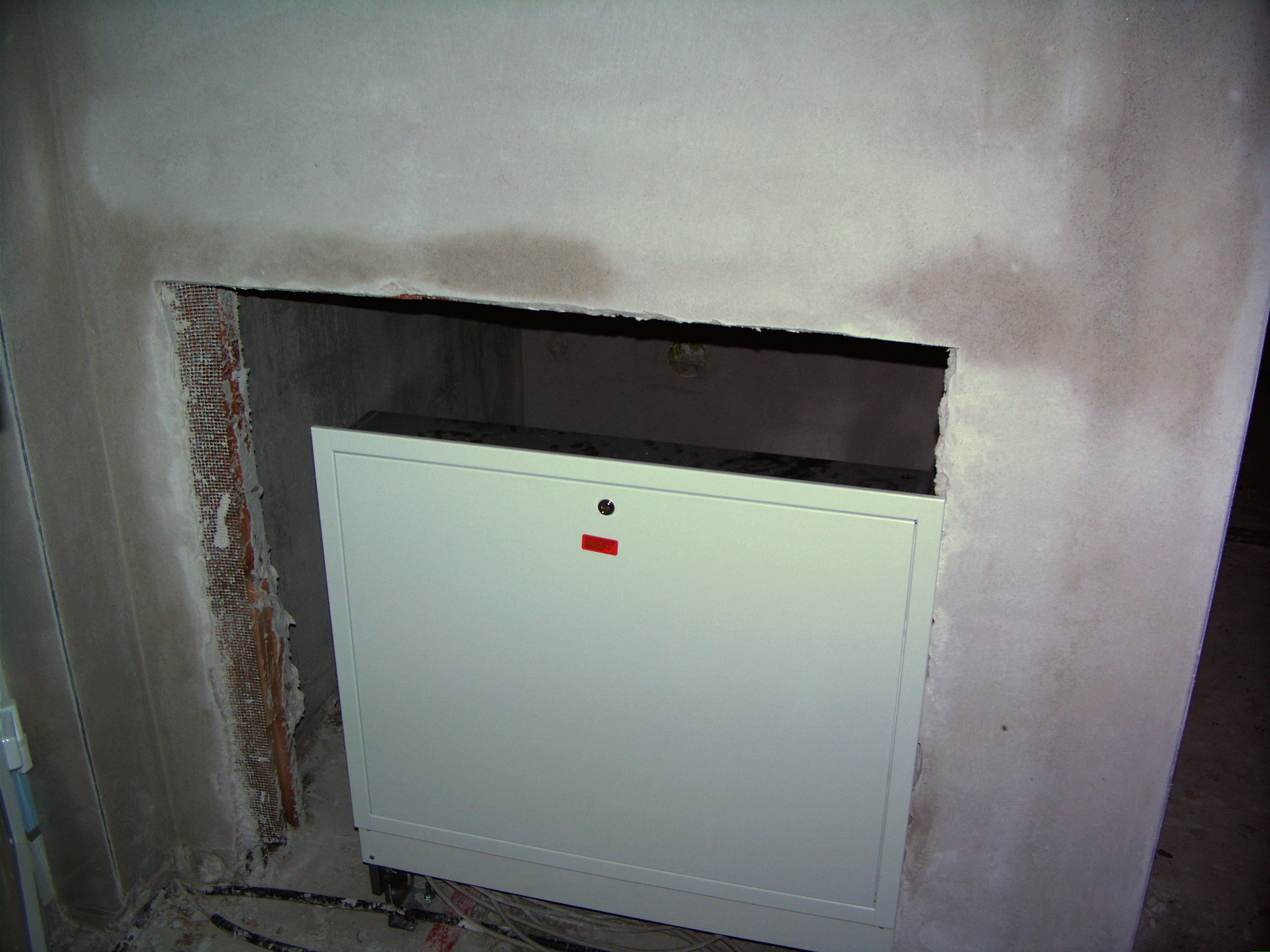

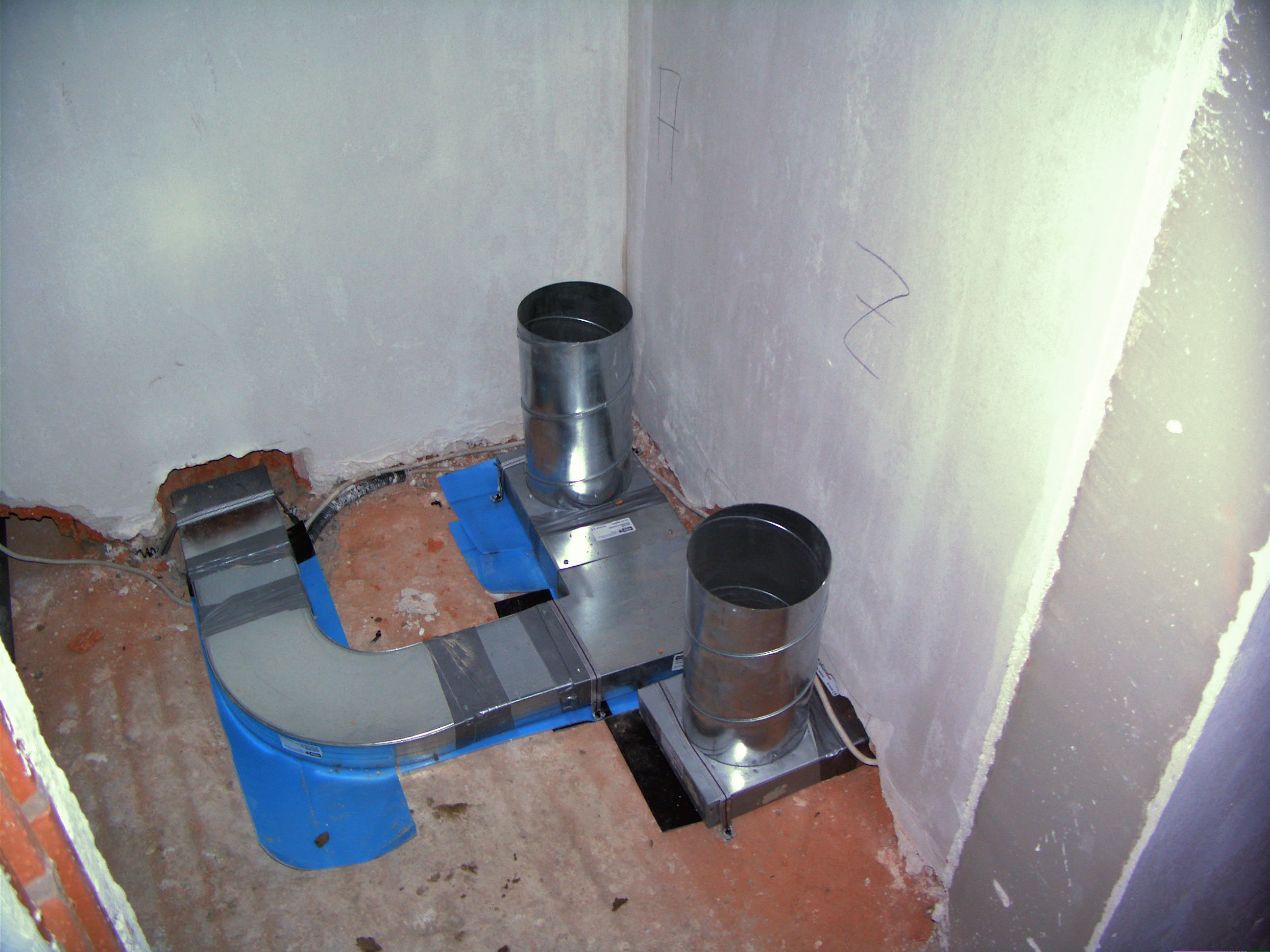

- die Heizkreisverteiler und Wohnraumbelüftung sind fertig
15. Dezember

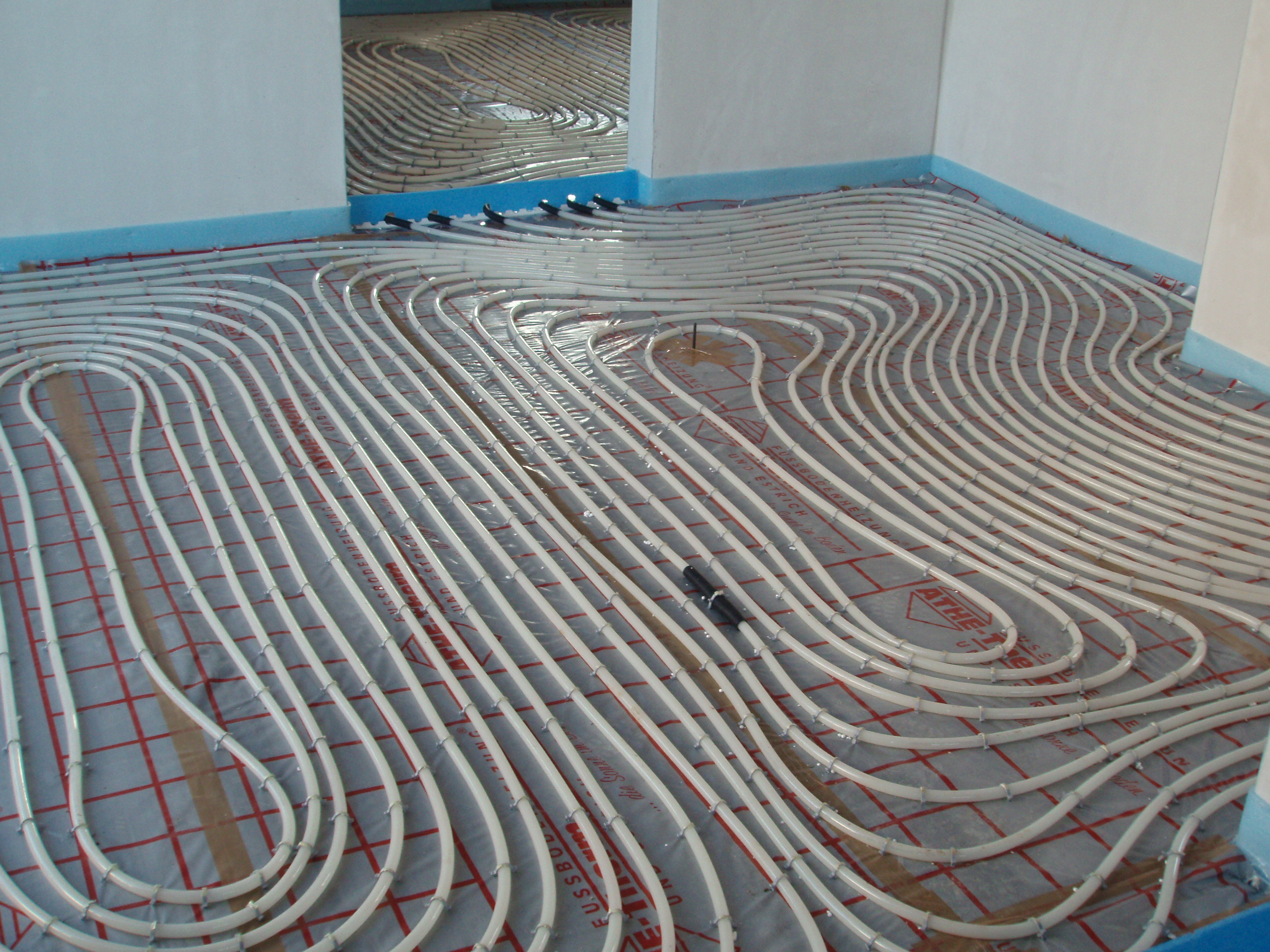

- die Fußbodenheizung ist verlegt
- die Dämmung wird montiert
18. Dezember
- der Estrich ist fertig
- mit der Dämmung geht es weiter
- 3 Wochen Winterpause
9. Januar 2007

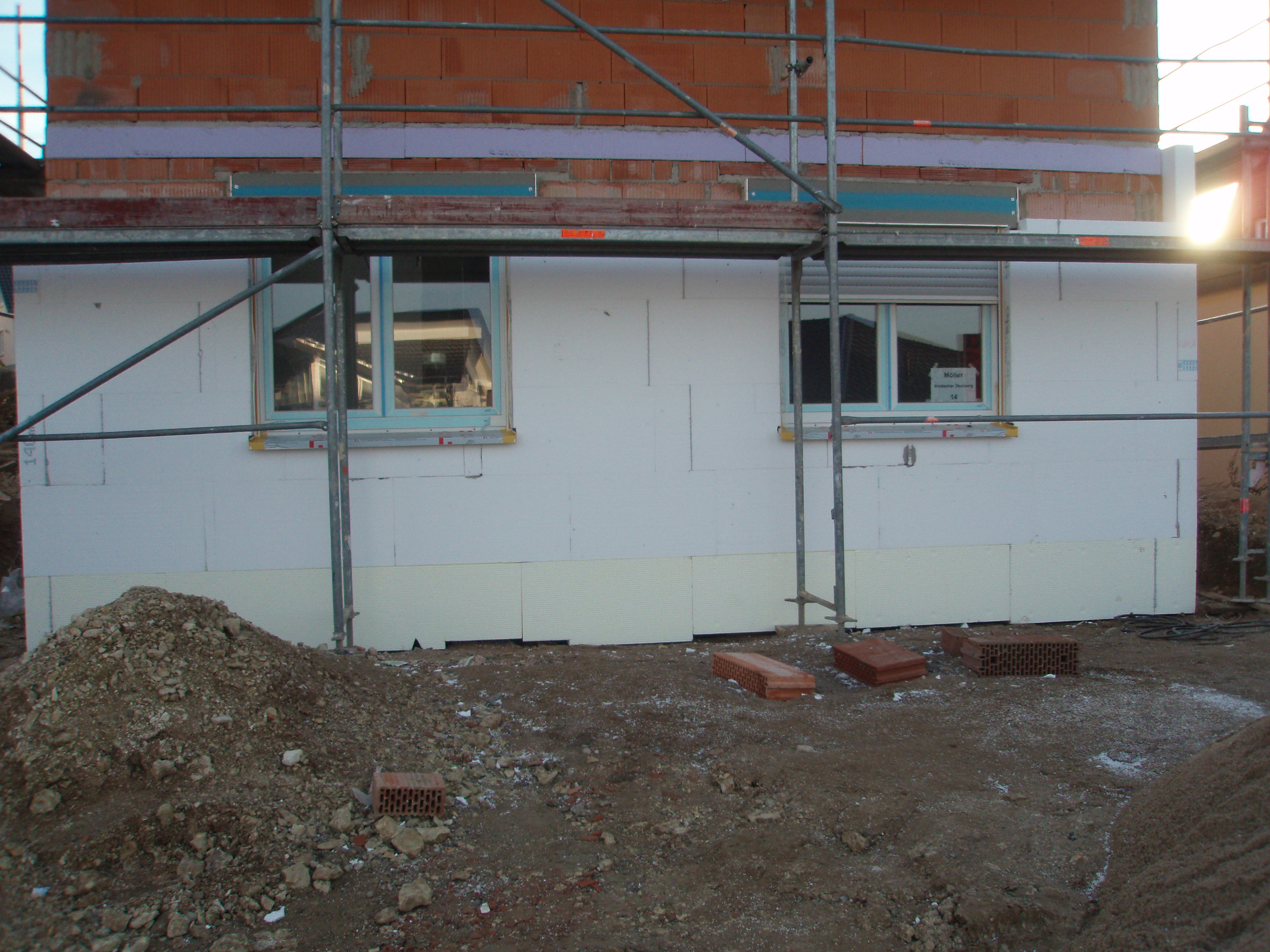

- die Dämmung ist fertig und mit einer "Grundierung" versehen und nun ist das Haus grau
13. Januar

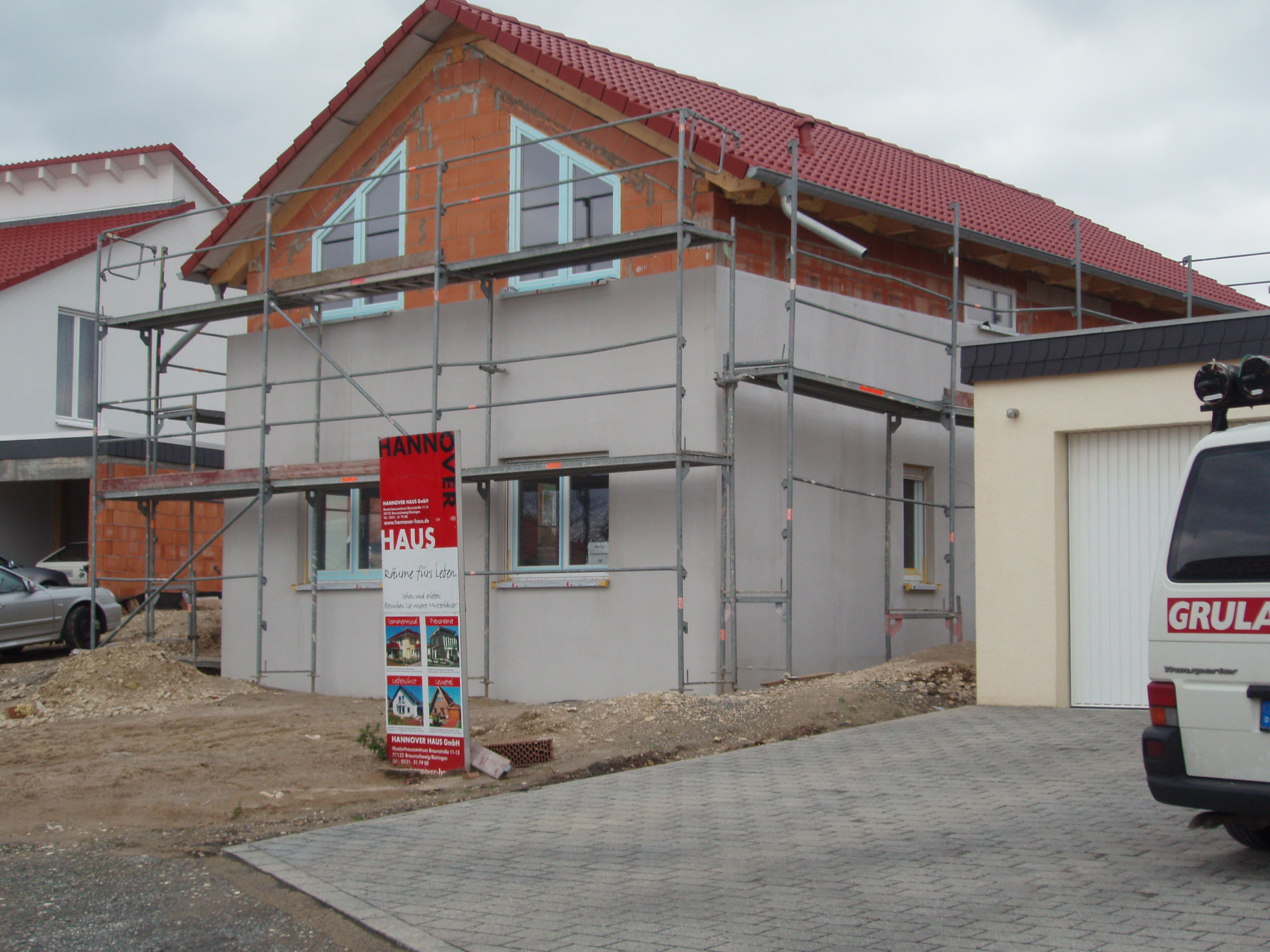

- die Dachdämmung ist eingebaut -> Foto
- dort wo oben noch Außendämmung fehlt, kommt die Holzverkleidung hin
17. Januar
- der Trockenausbau (Gipskartonplatten an der Innenseite des Daches) ist abgeschlossen
22. Januar
- eine Aufmerksamkeit des Bauträgers
- der Fliesenleger hat angefangen
26. Januar

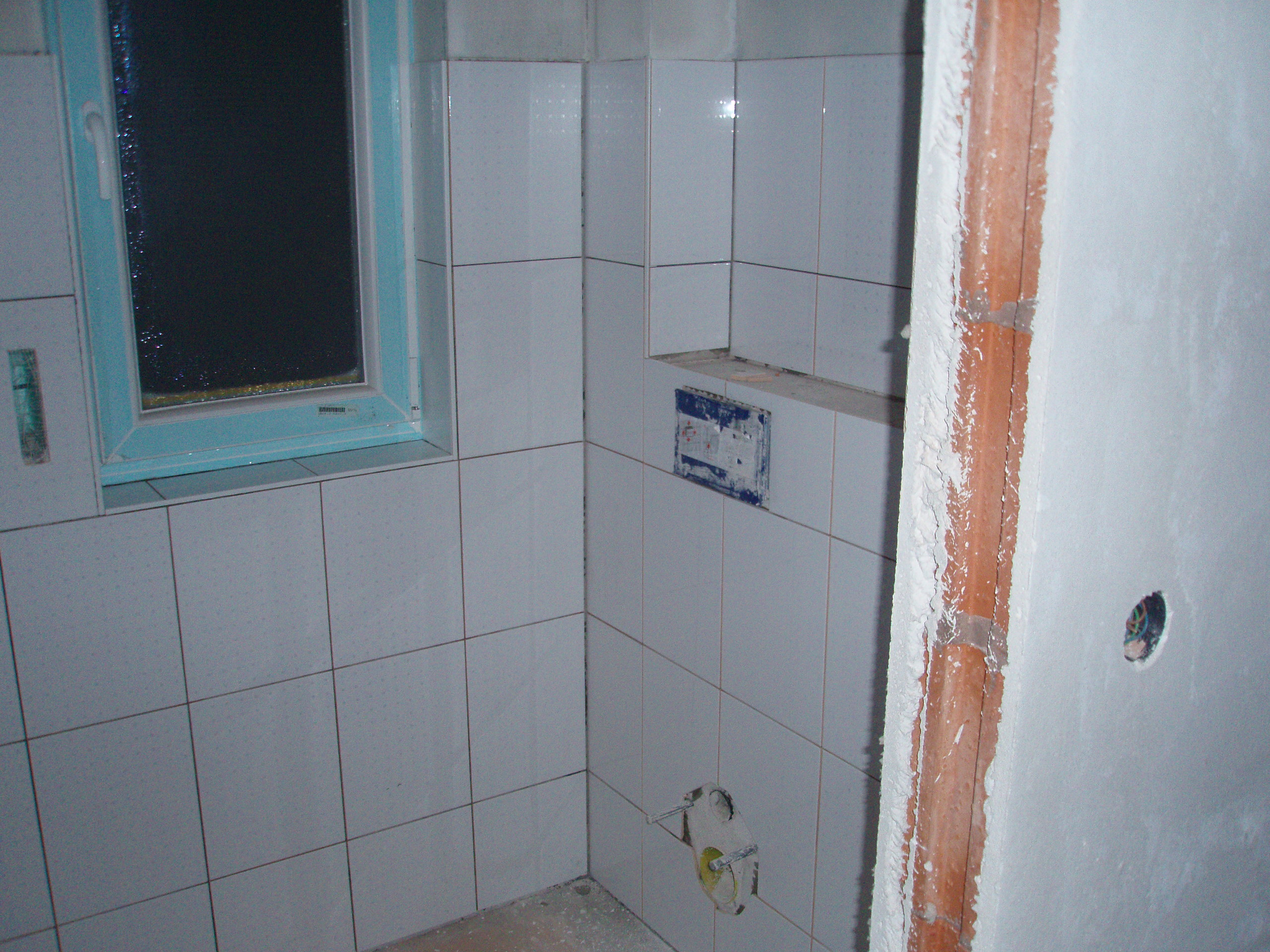

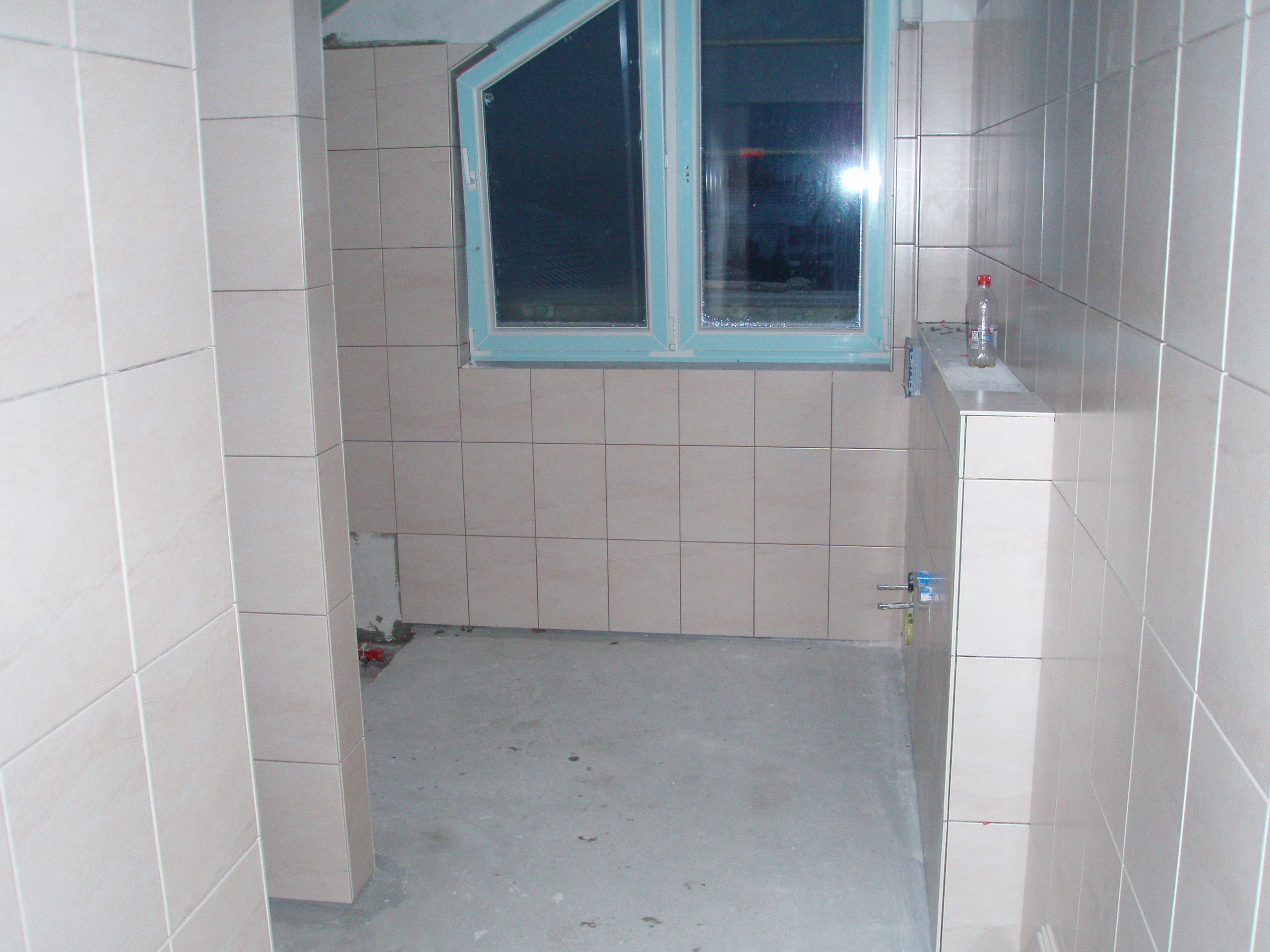

- der Fliesenleger ist mit den Wandfliesen fast fertig -> Bad und Gäste-WC
29. Janauar

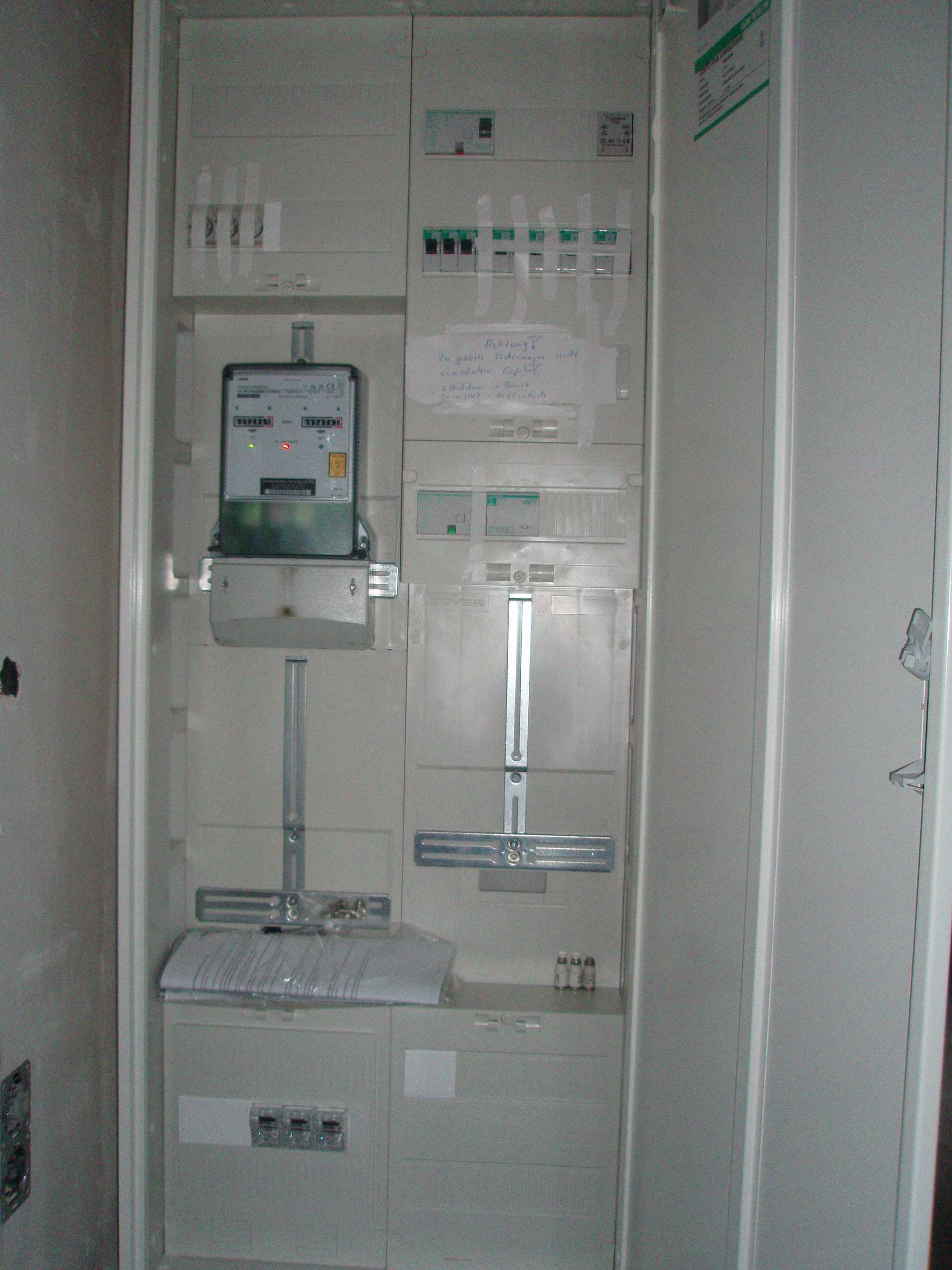

- die Elektriker machen weiter, die Hausverteilung ist fertig
5. Februar
- der Fliesenleger ist mit den Wandfliesen und -fugen fertig
- die Maler machen weiter
8. Februar
- die ersten Tapeten sind an der Wand
- Dämmung und Dampfsperre unterhalb der Holzverkleidung ist fertig
- die erste Schicht Putz ist aufgetragen

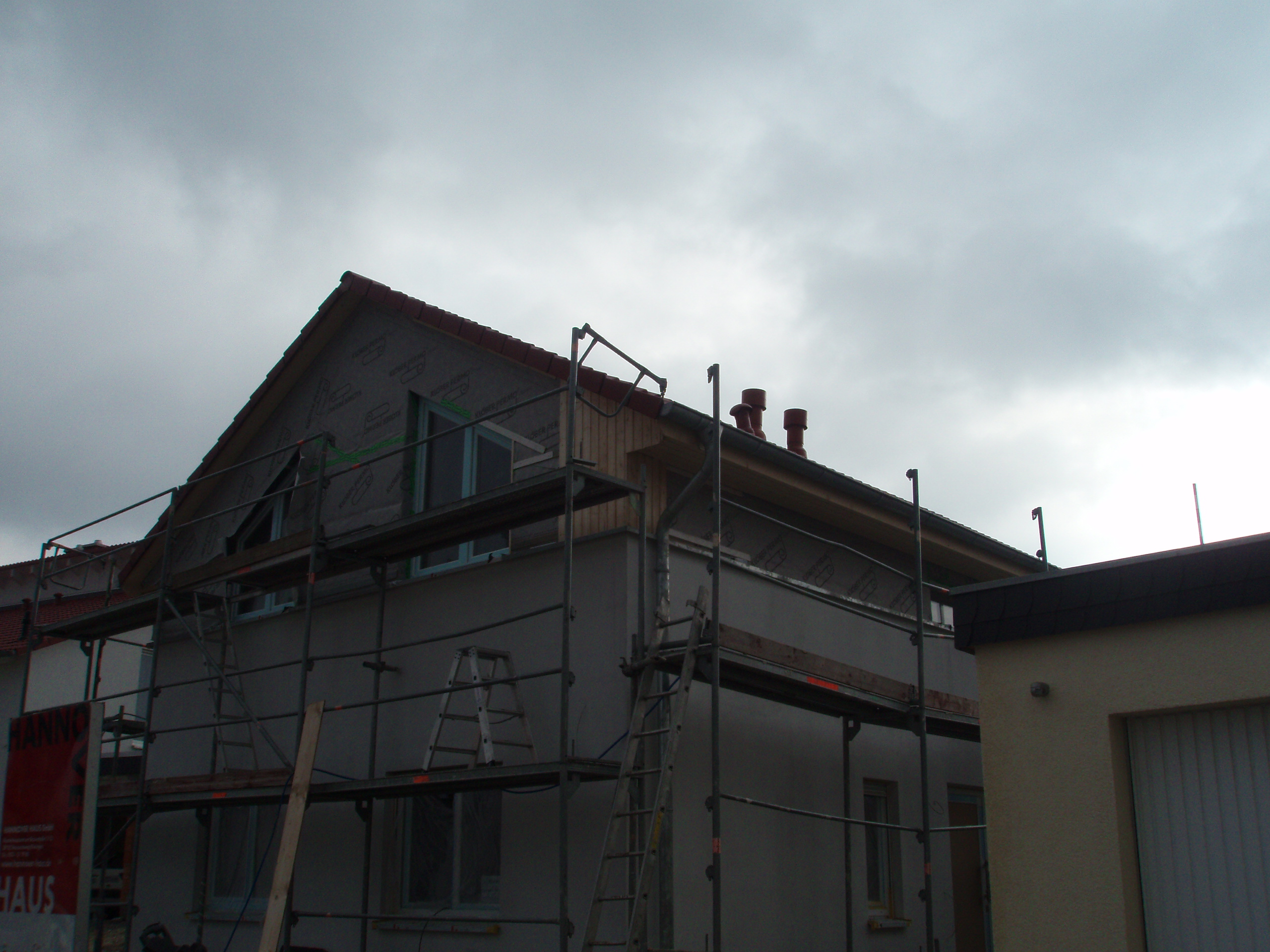

9. Februar
- die obere Etage ist fertig tapeziert und muss nur noch gestrichen werden
- die Holzverkleidung nimmt Gestalt an
13.Februar
- die Holzverkleidung ist fertig
- es ist fertig tapeziert, nun muss nur noch gemalert werden
- Blower-Door-Test bestanden, knapp unter 1

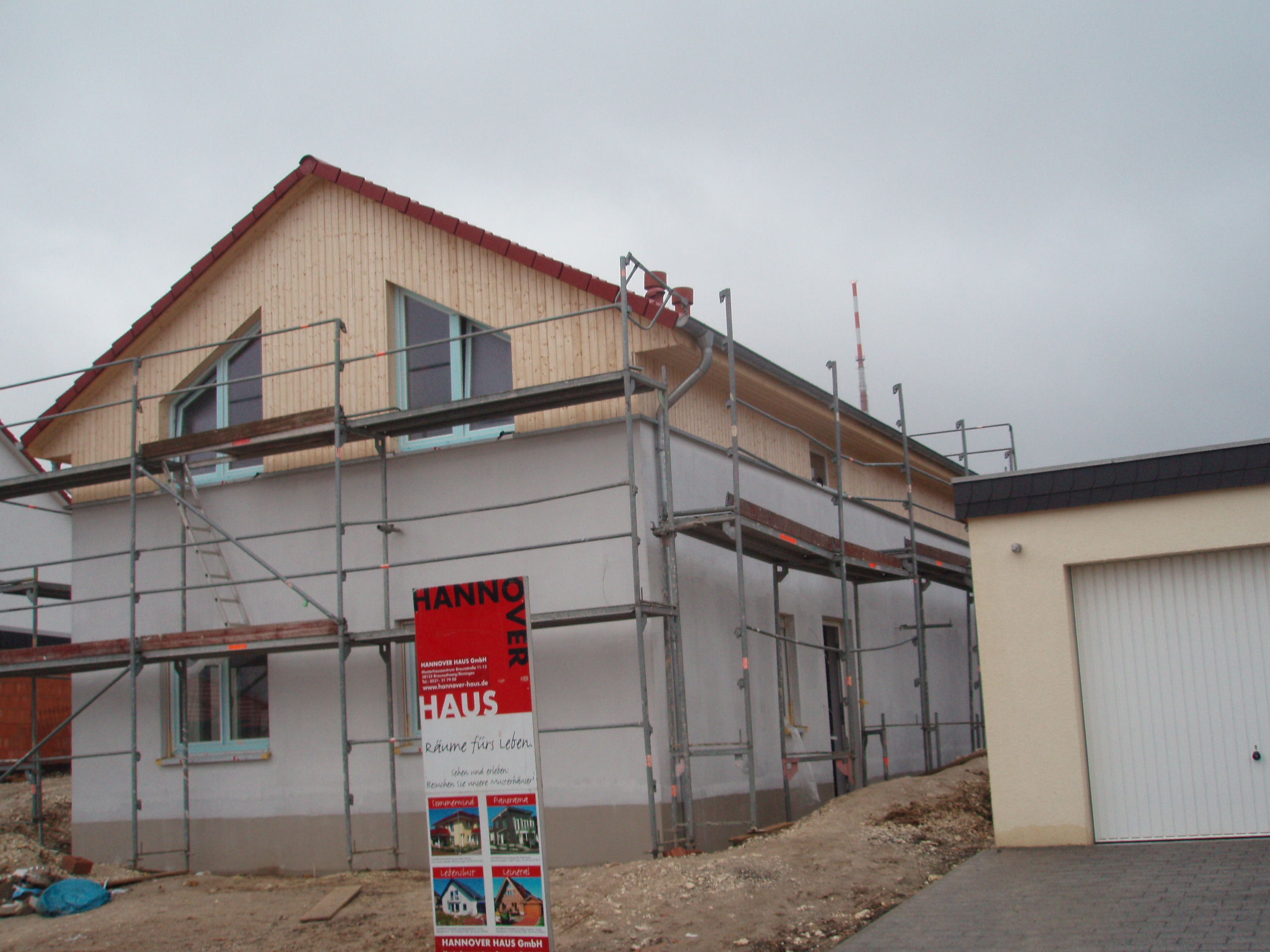

14. Februar
- die ersten Zimmer sind gestrichen
17. Februar
- Das Gerüst ist weg
- mit den Erdarbeiten wurde begonnen
21. Februar

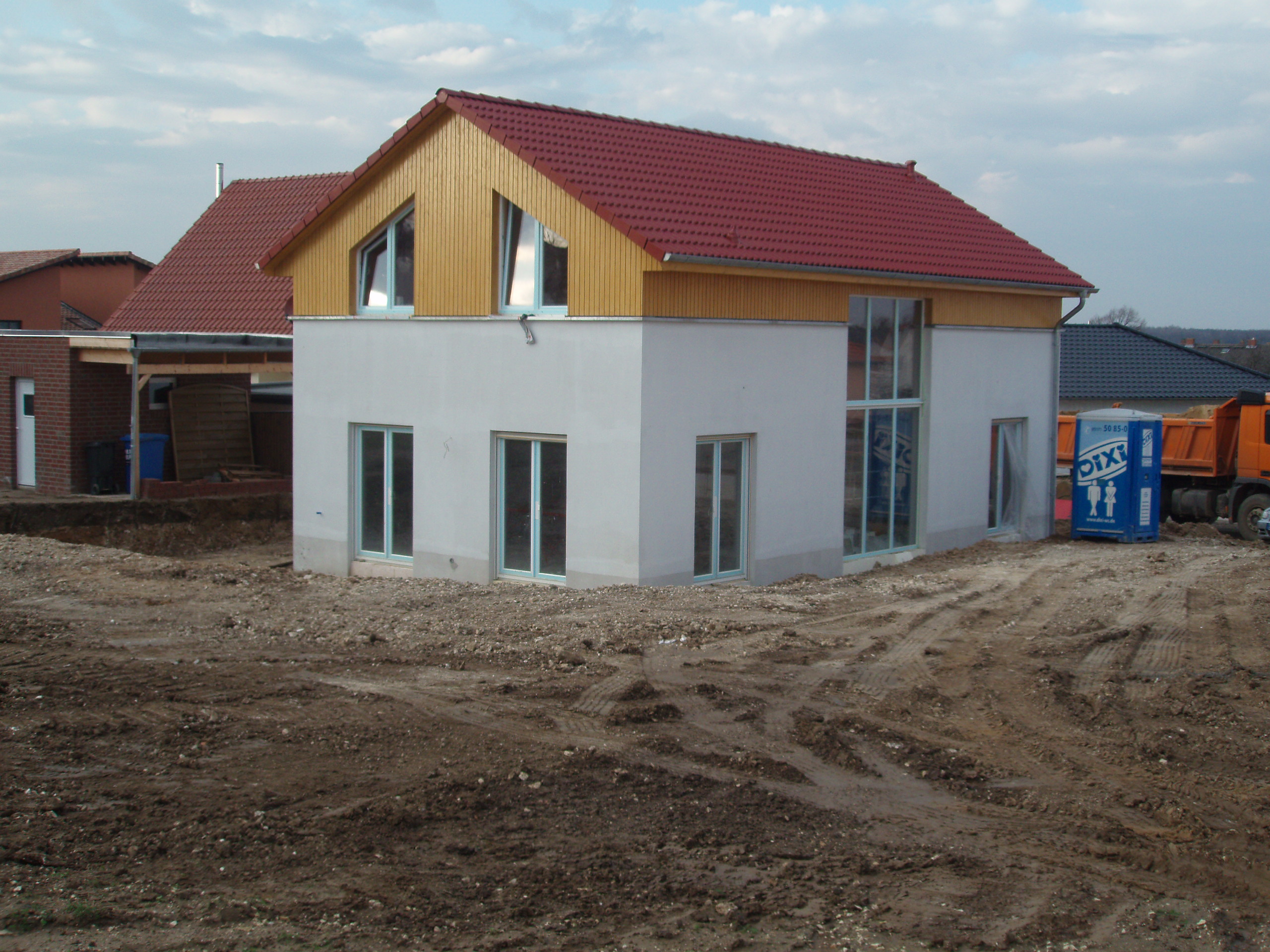

- aktuelles Foto
23. Februar

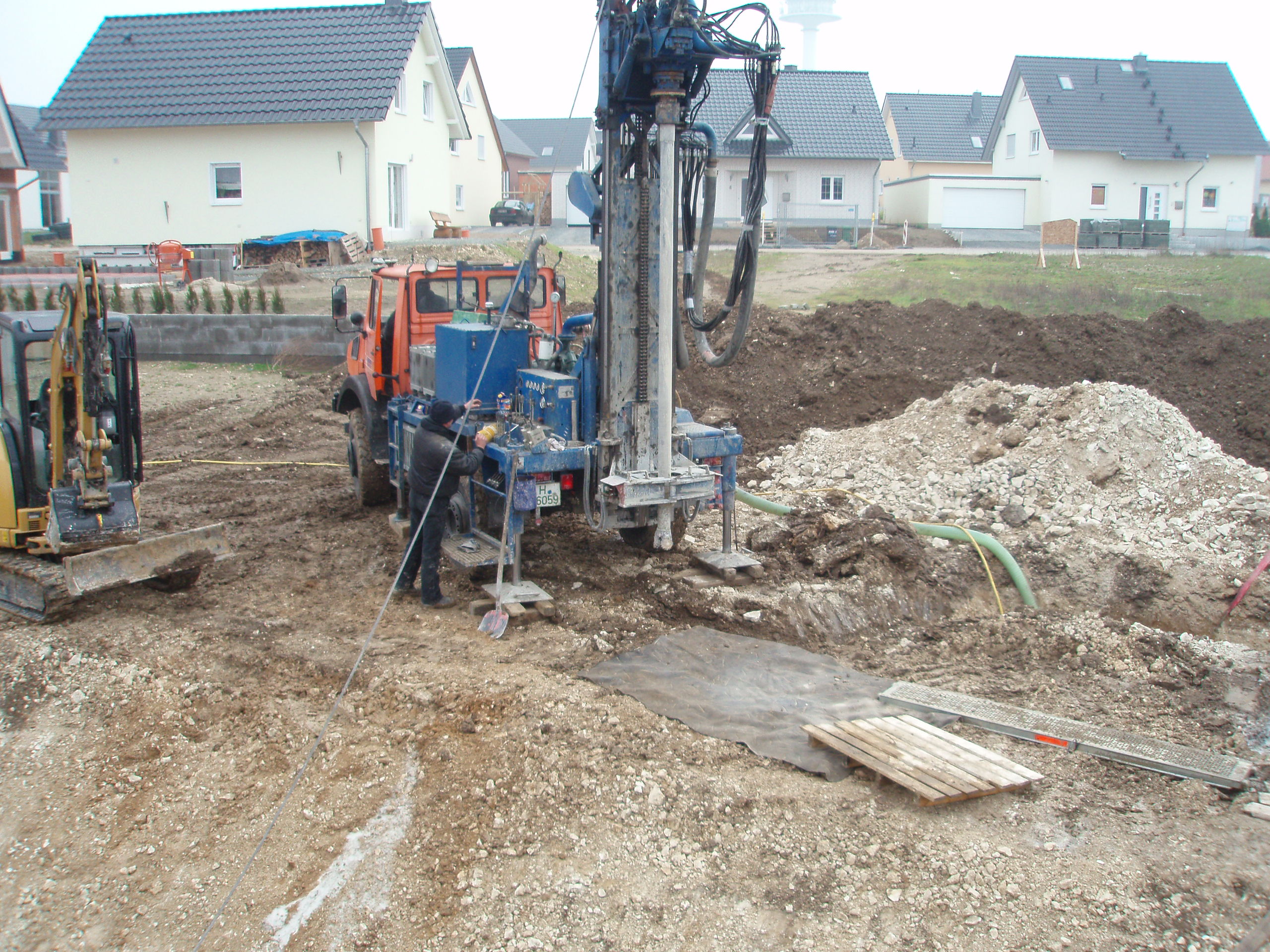

- die Bohrungen für die Erdwärme werden erstellt
1. März

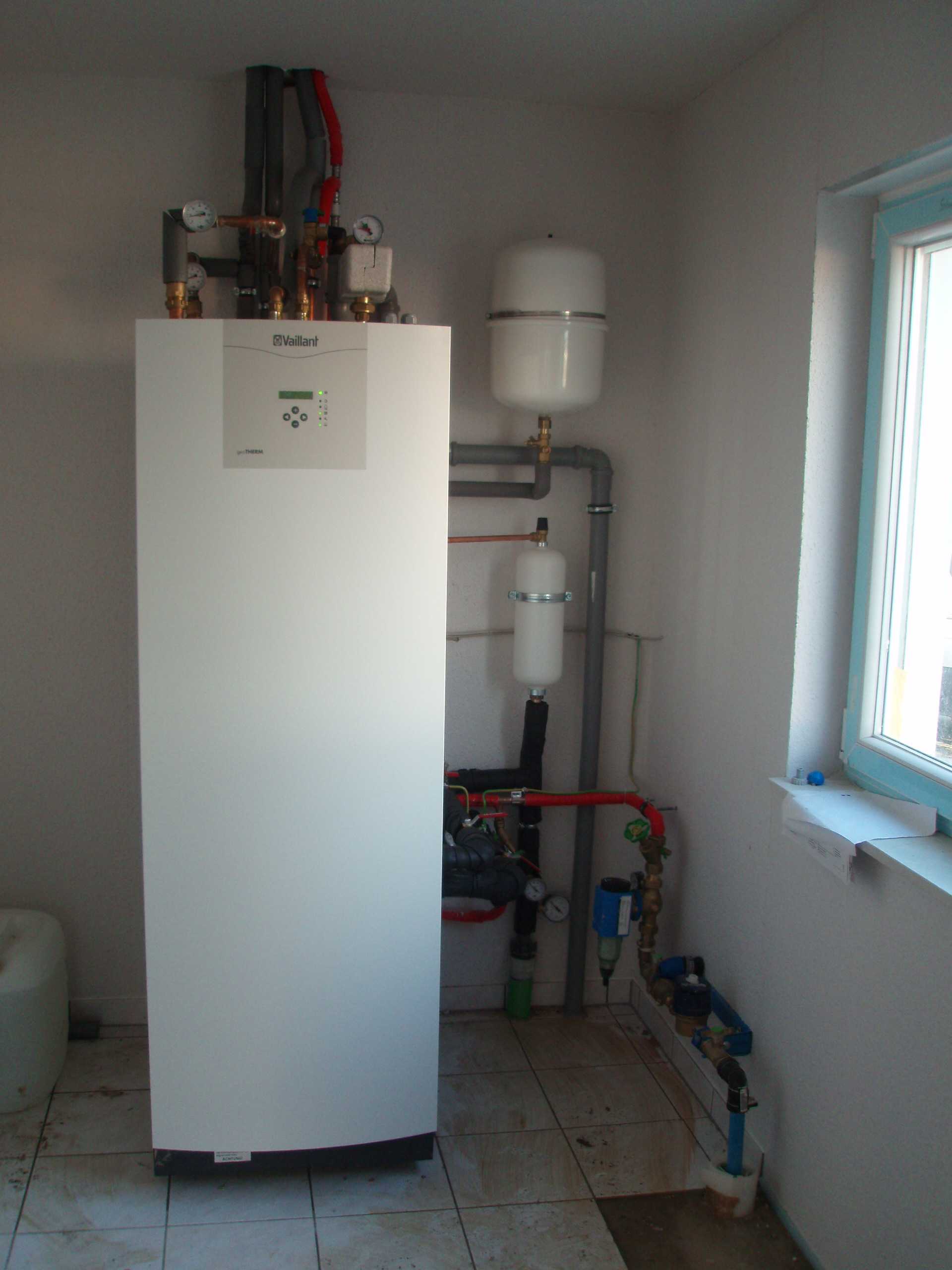

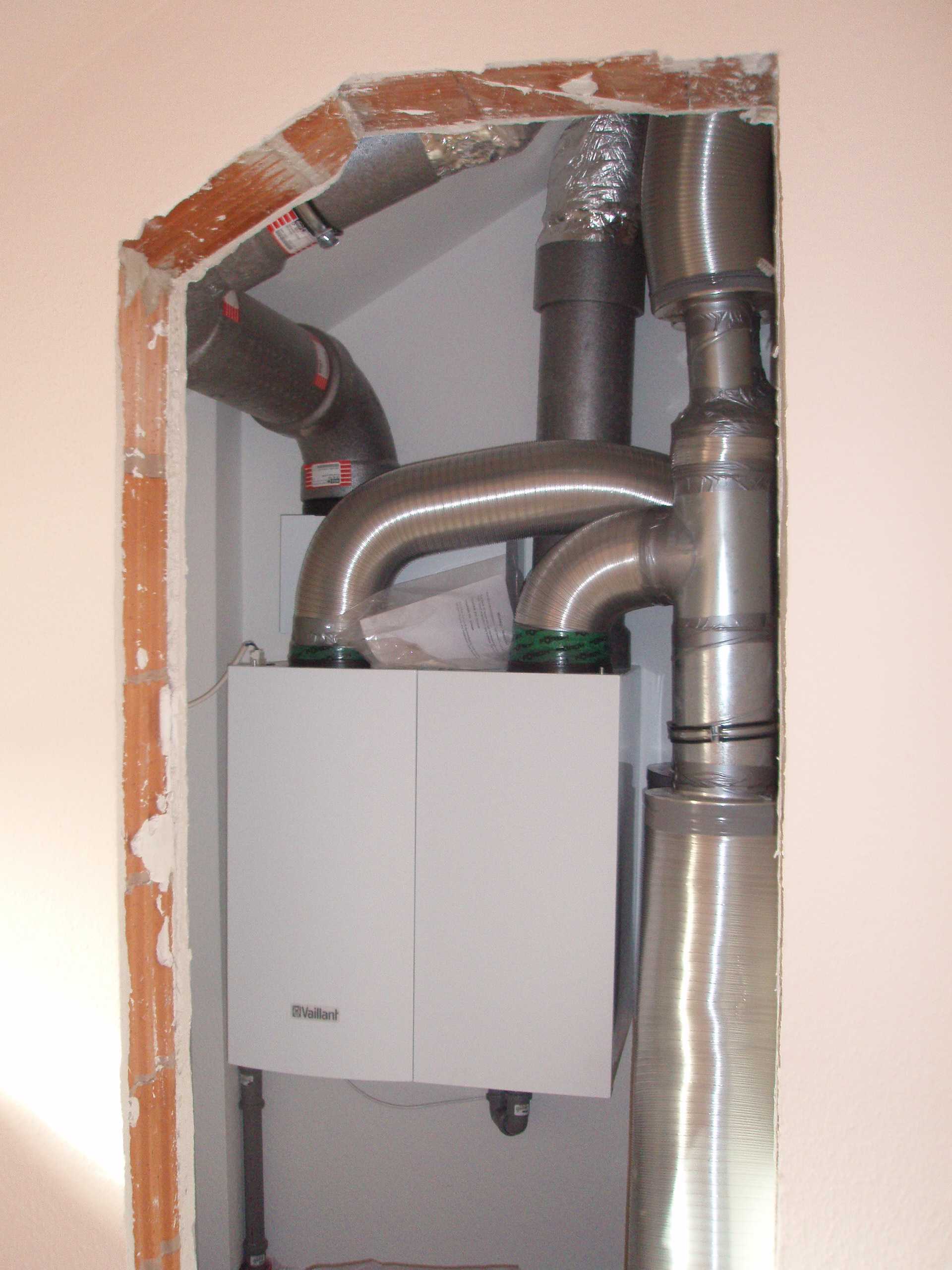

- die Heizung ist installiert und in Betrieb
5. März

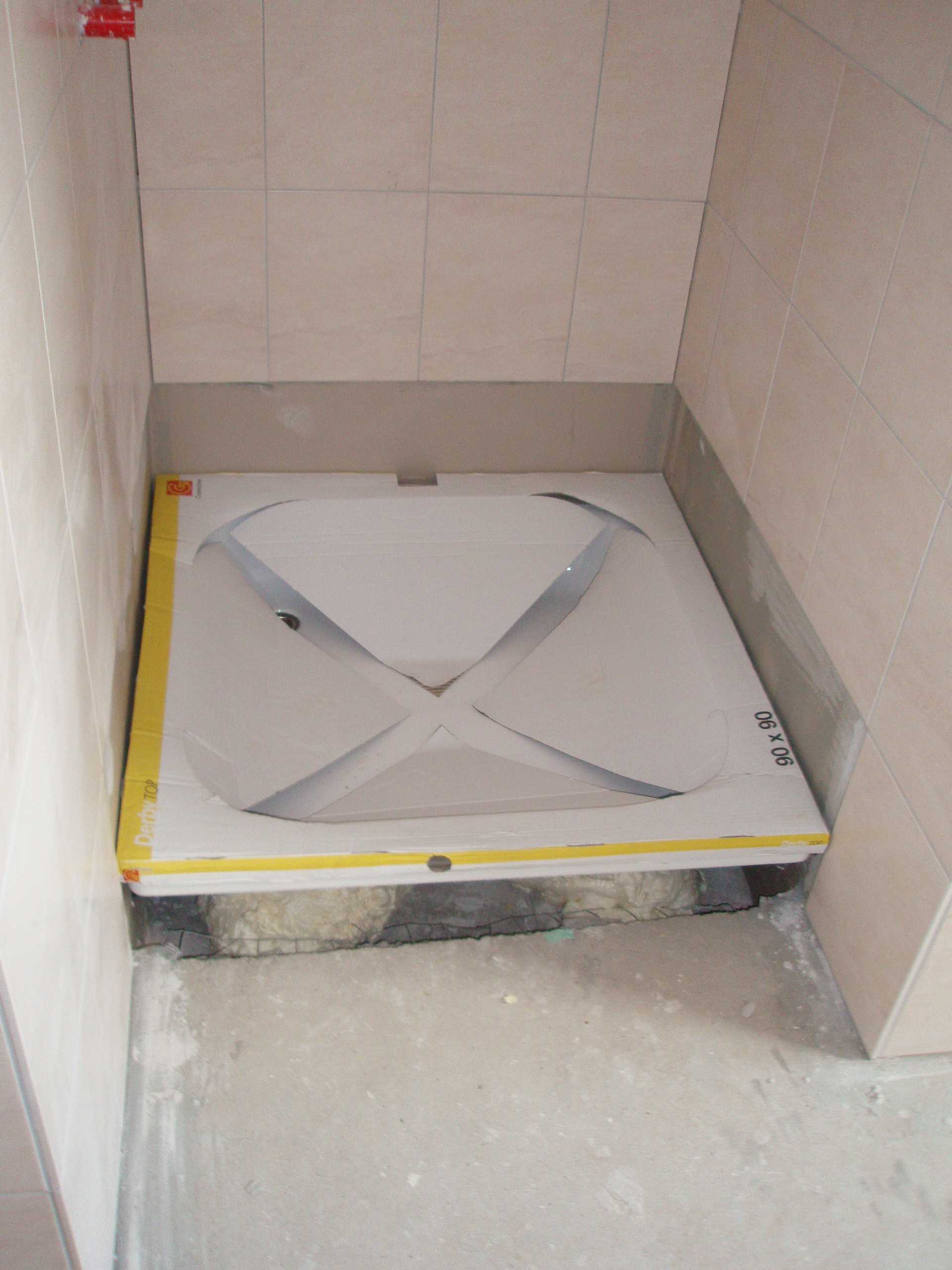

- die Badewanne und Dusche sind installiert, ebenso Eckventile und andere Kleinigkeiten
6. März
- die Wohnraumbelüftung ist fertig und in Betrieb

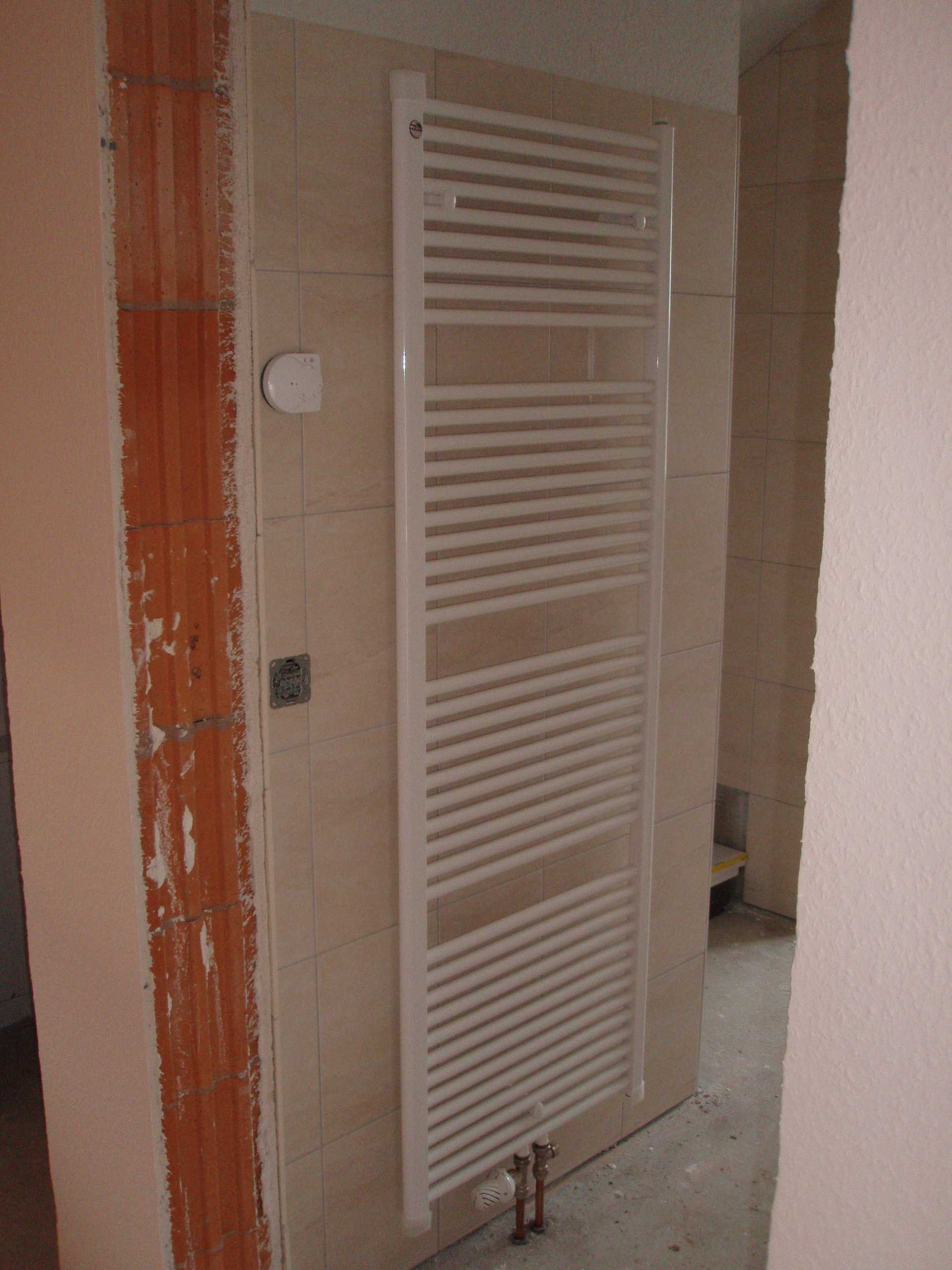

- ebenso der Handtuchheizkörper
13. März
- auf besonderen Wunsch ein paar Fotos mehr...

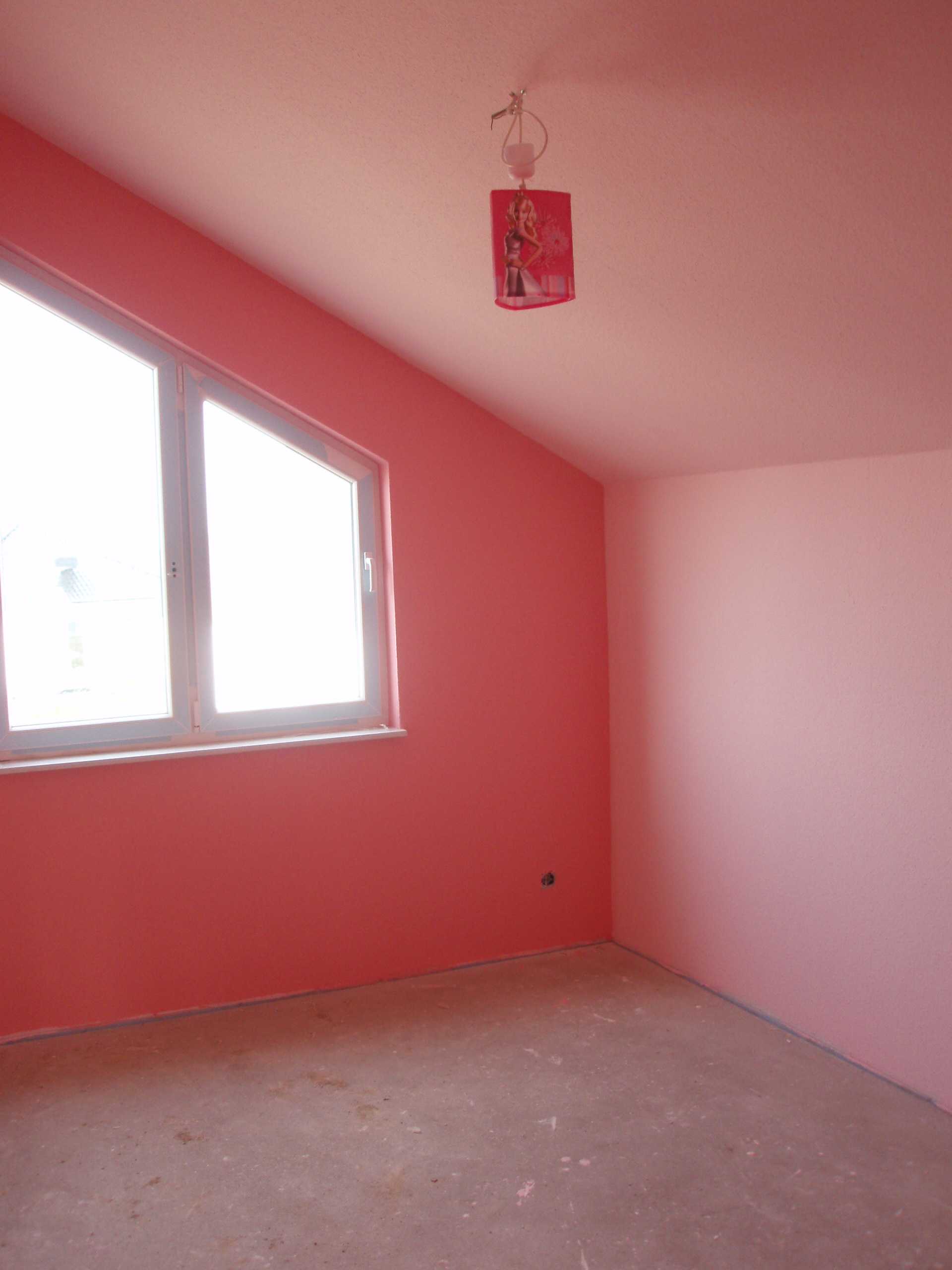

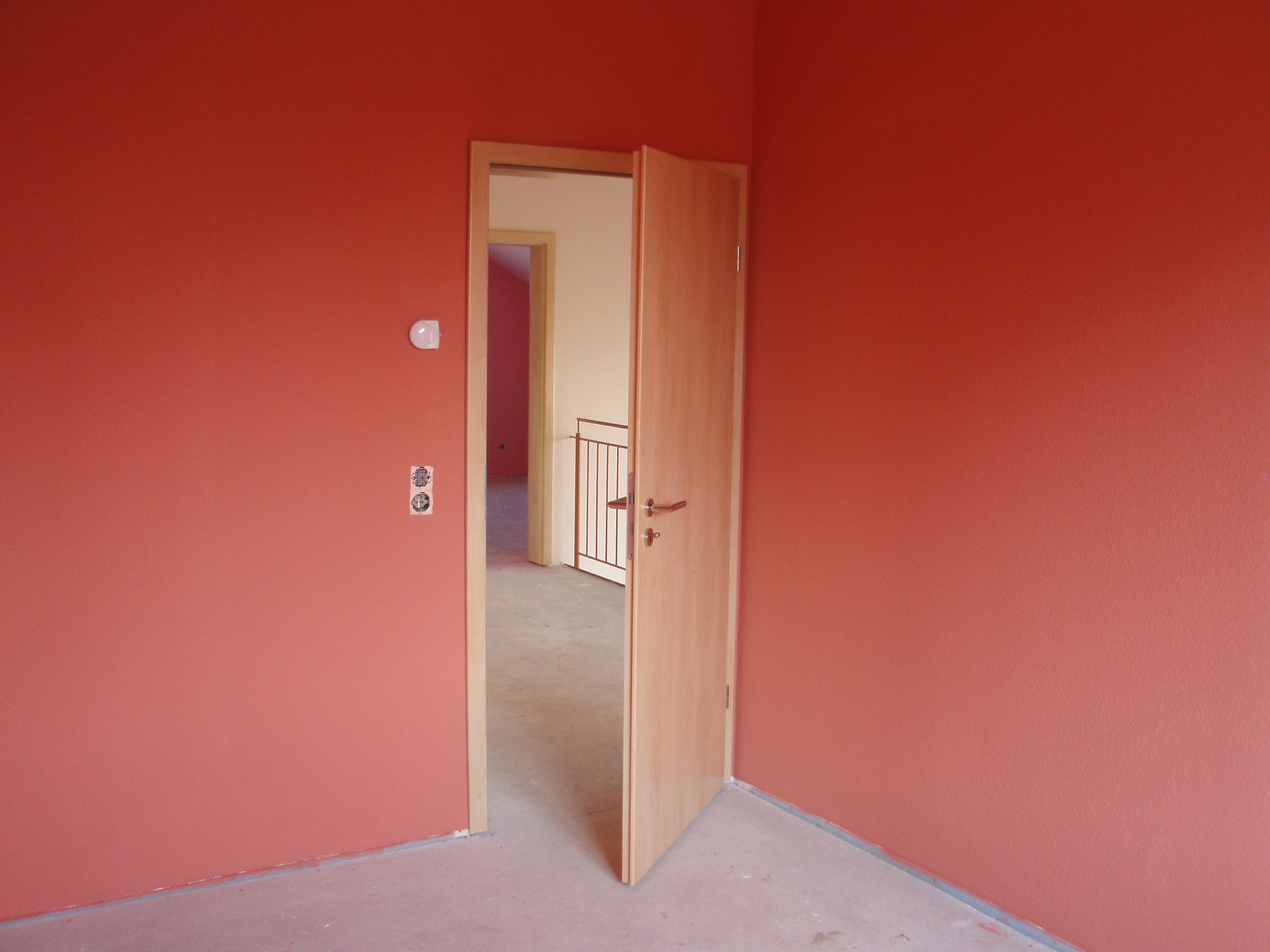

- die Maler sind fertig -> Tinas Zimmer
- das Carport-Fundament ist gegossen

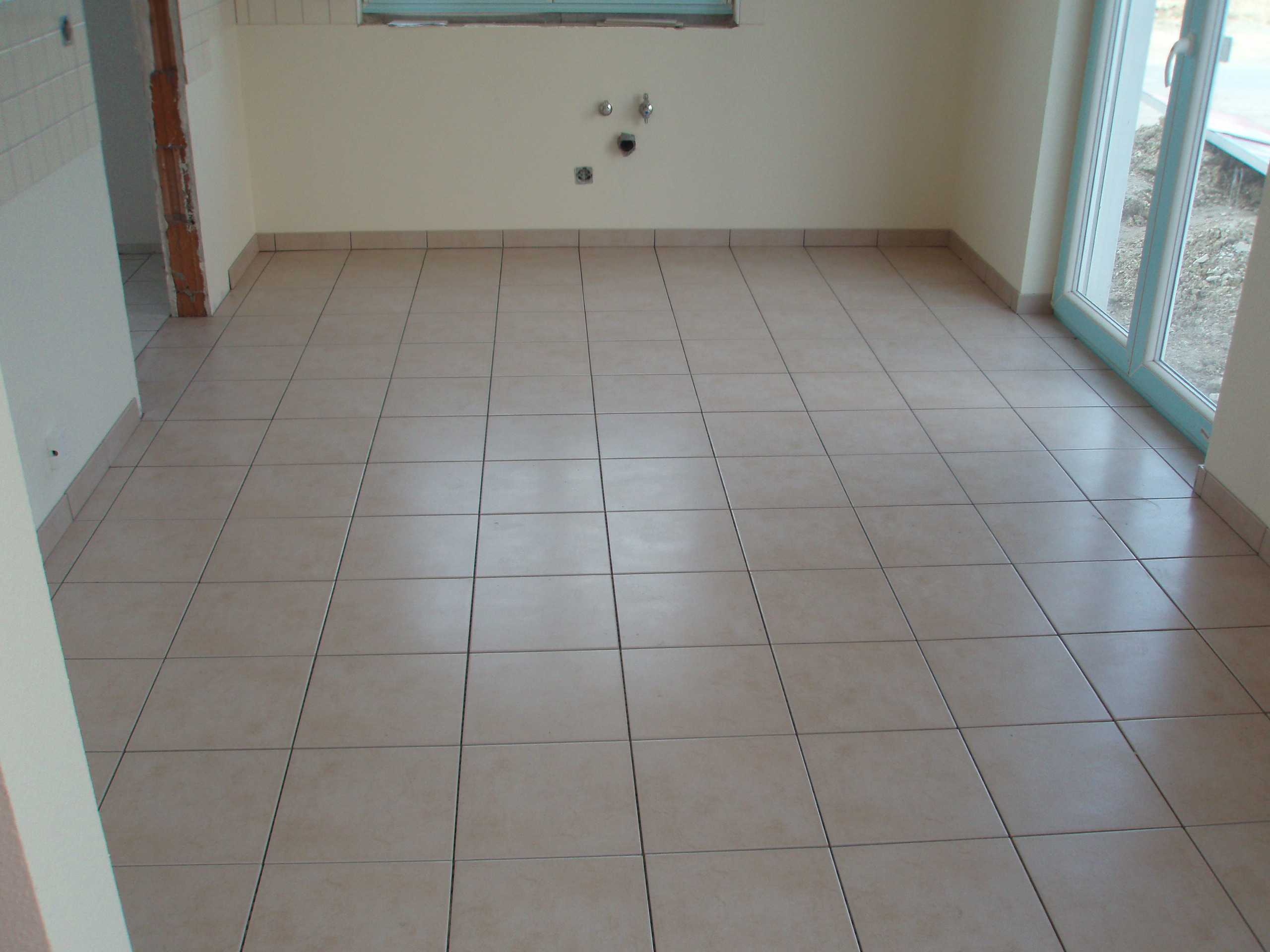

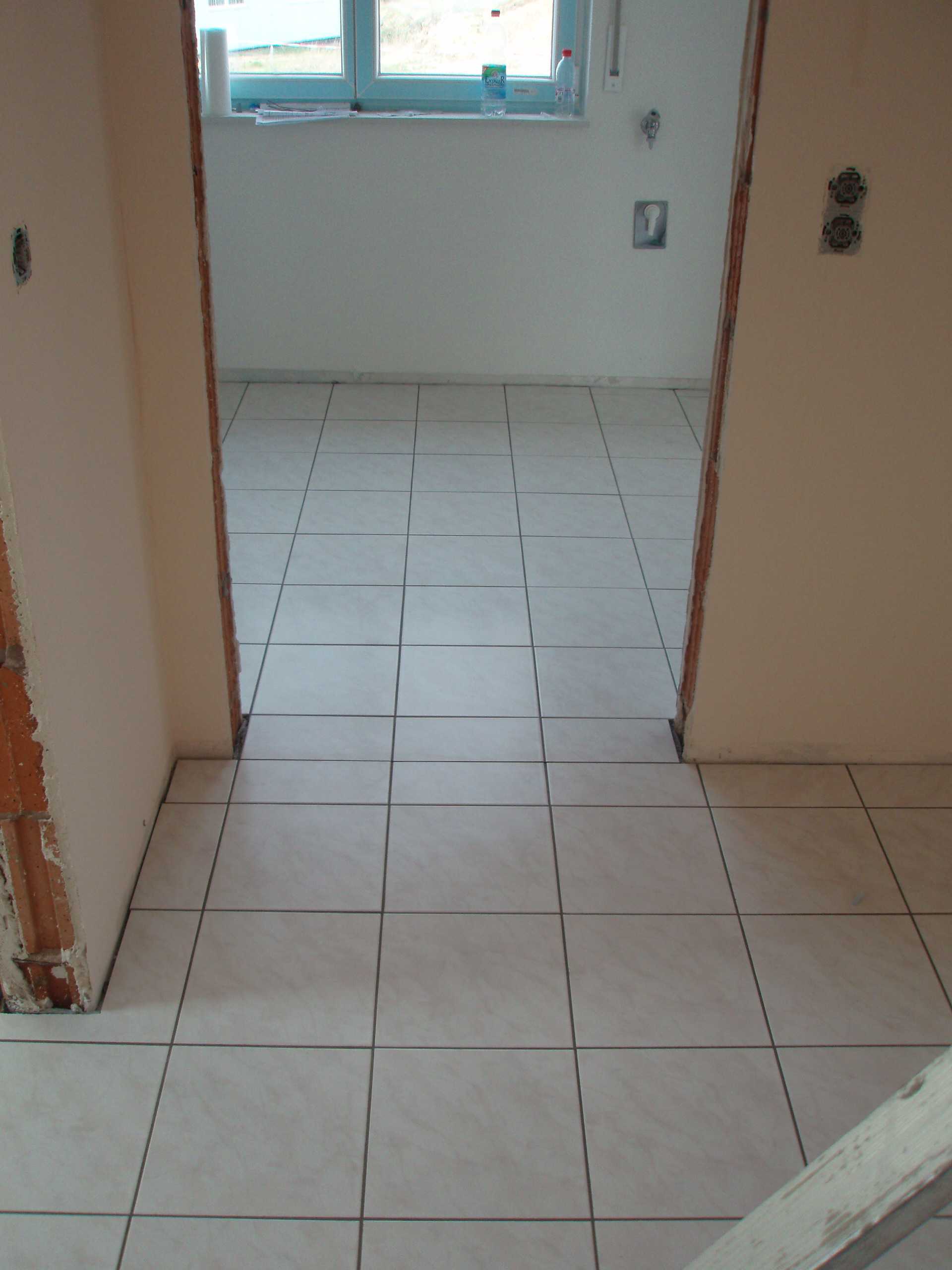

- die Bodenfliesen sind auch fast fertig: Gäste-WC, Hauswirtschaftsraum, Bad und Küche

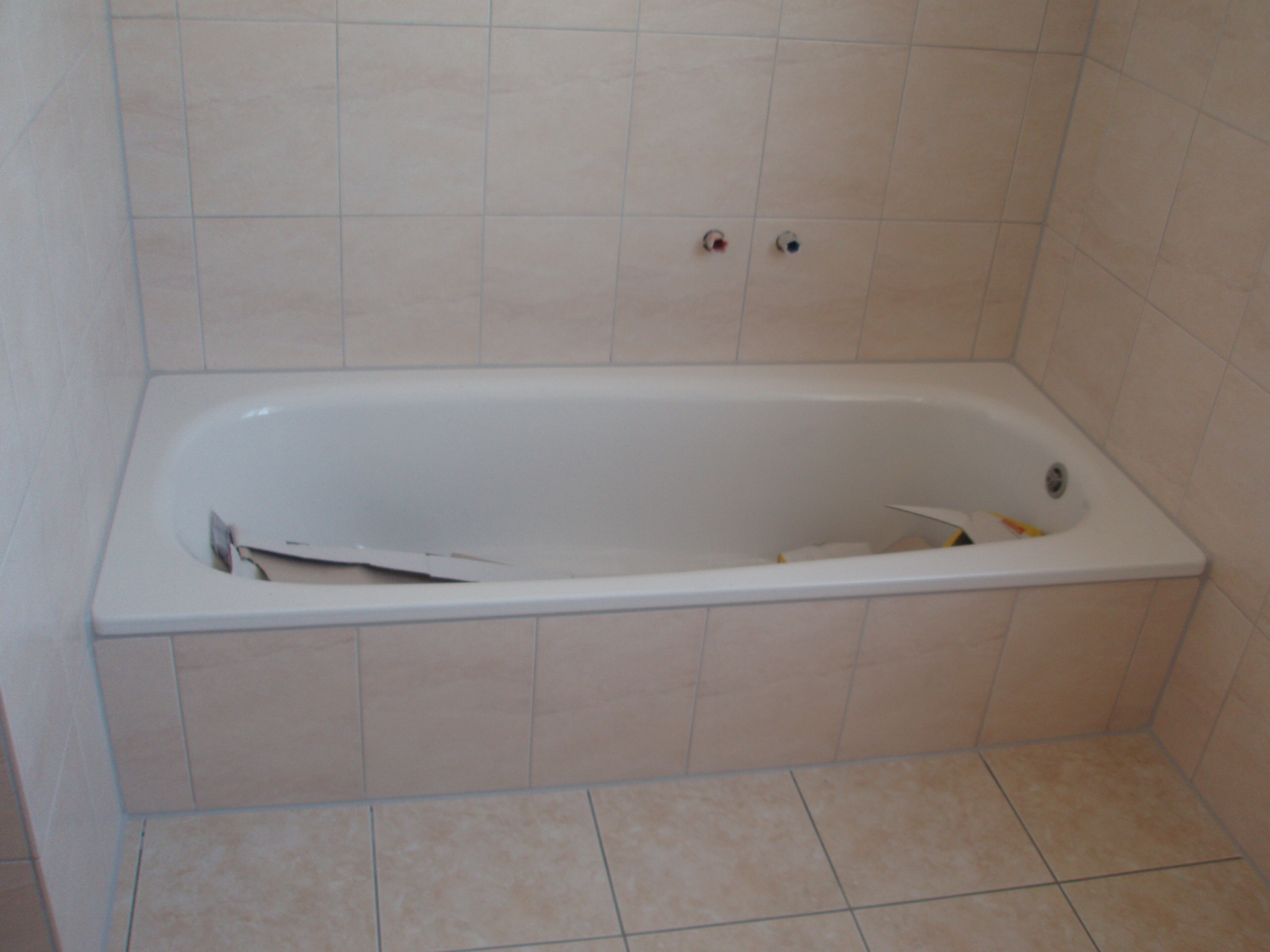

15. März

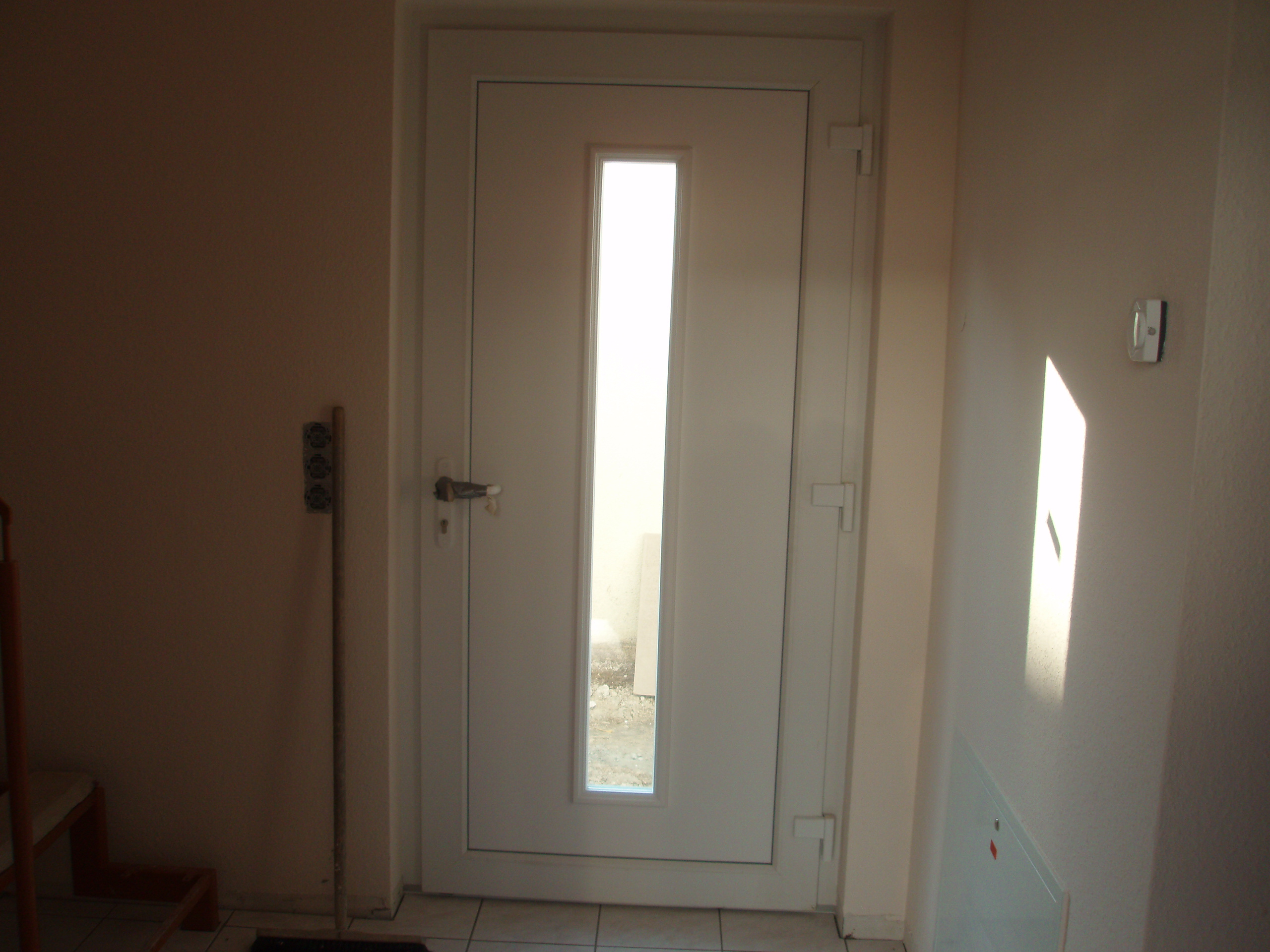

- die Haustür ist fertig
- die Zimmertüren sind eingebaut

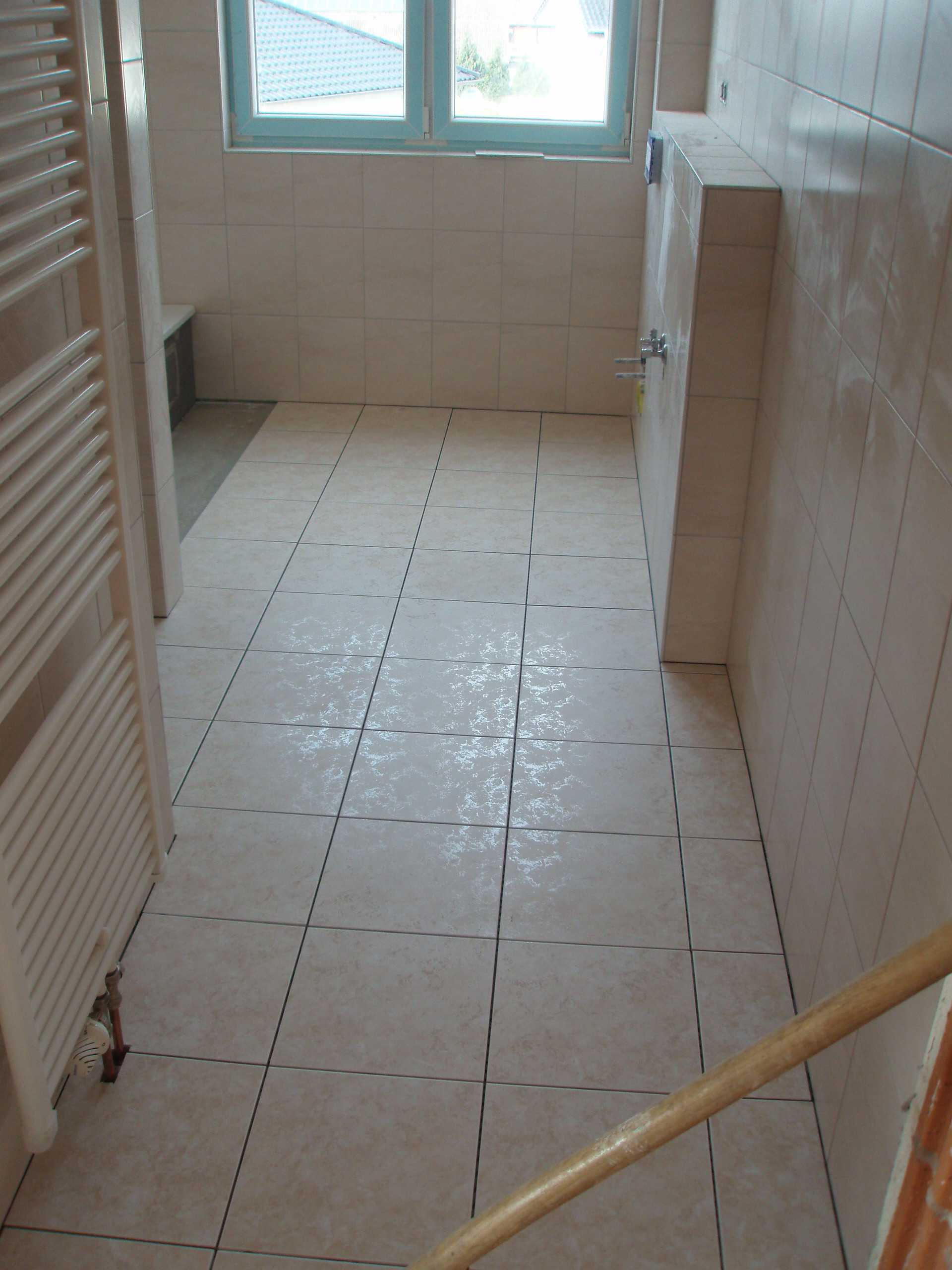

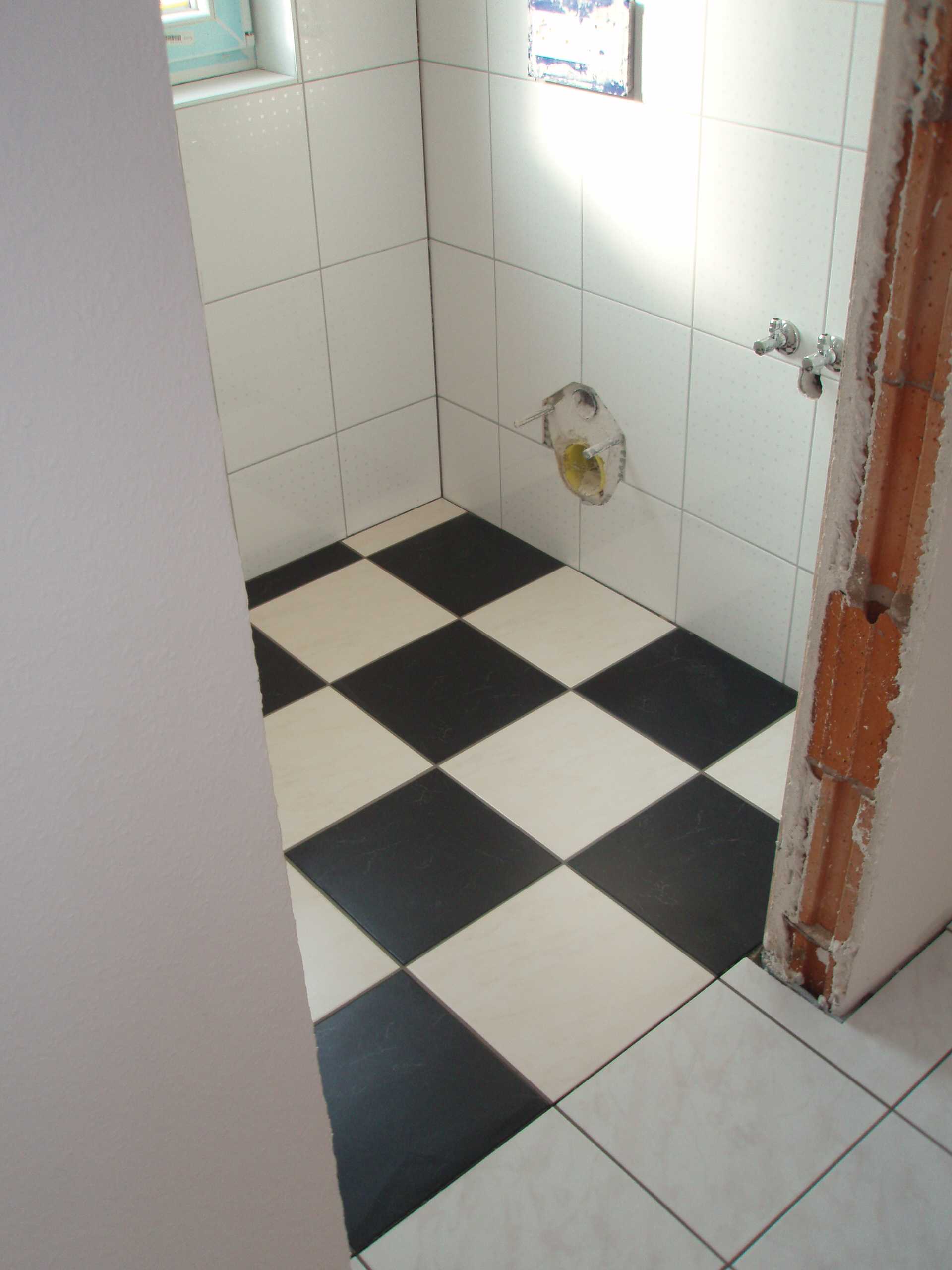

- der Fliesenleger ist fertig -> Bad
- der Aussenputz ist fast fertig
16. März

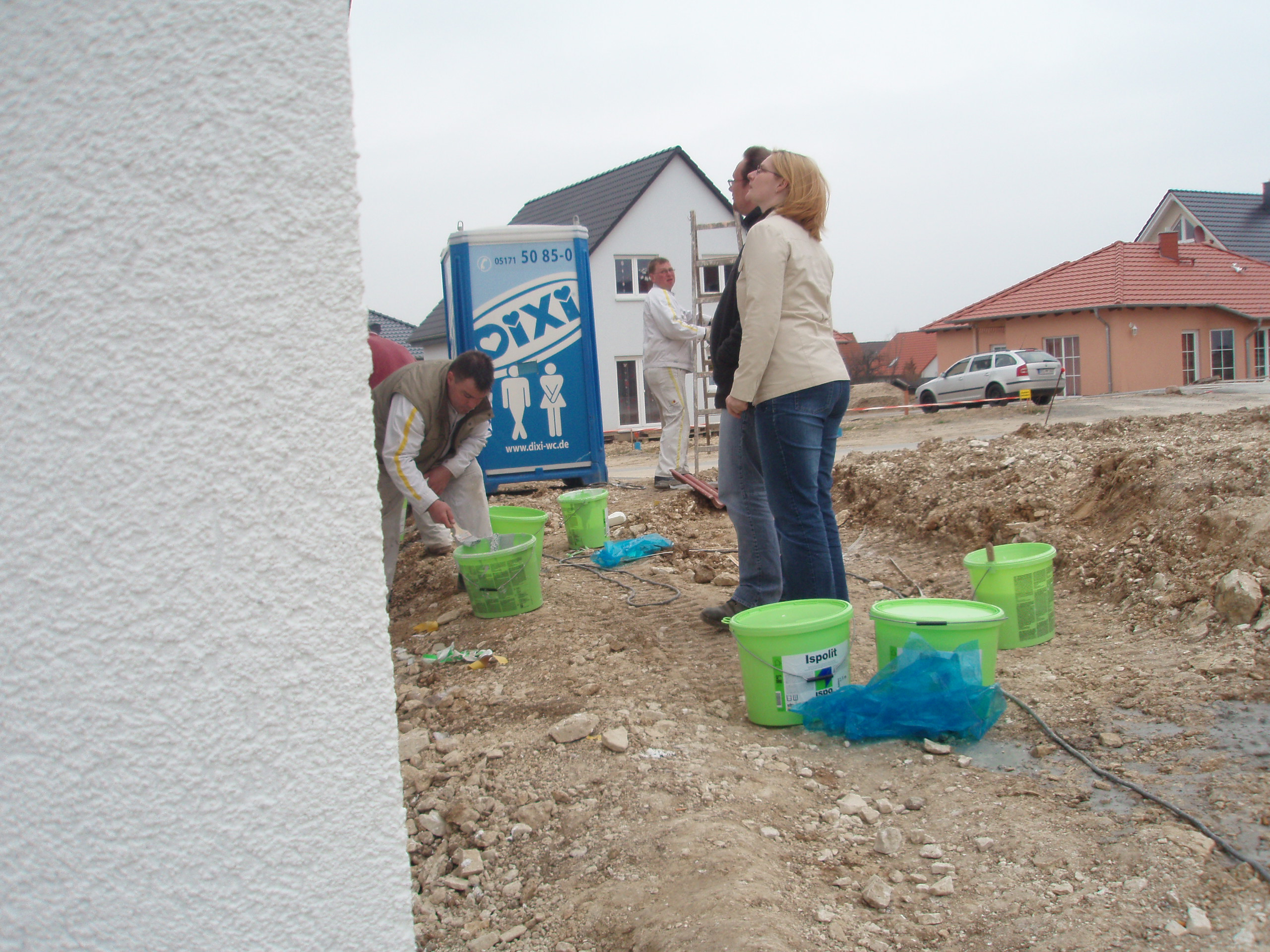

- der Aussenputz ist fertig

19. März
- die Treppenstufen und Handläufe sind montiert
- die Parkettleger haben angefangen

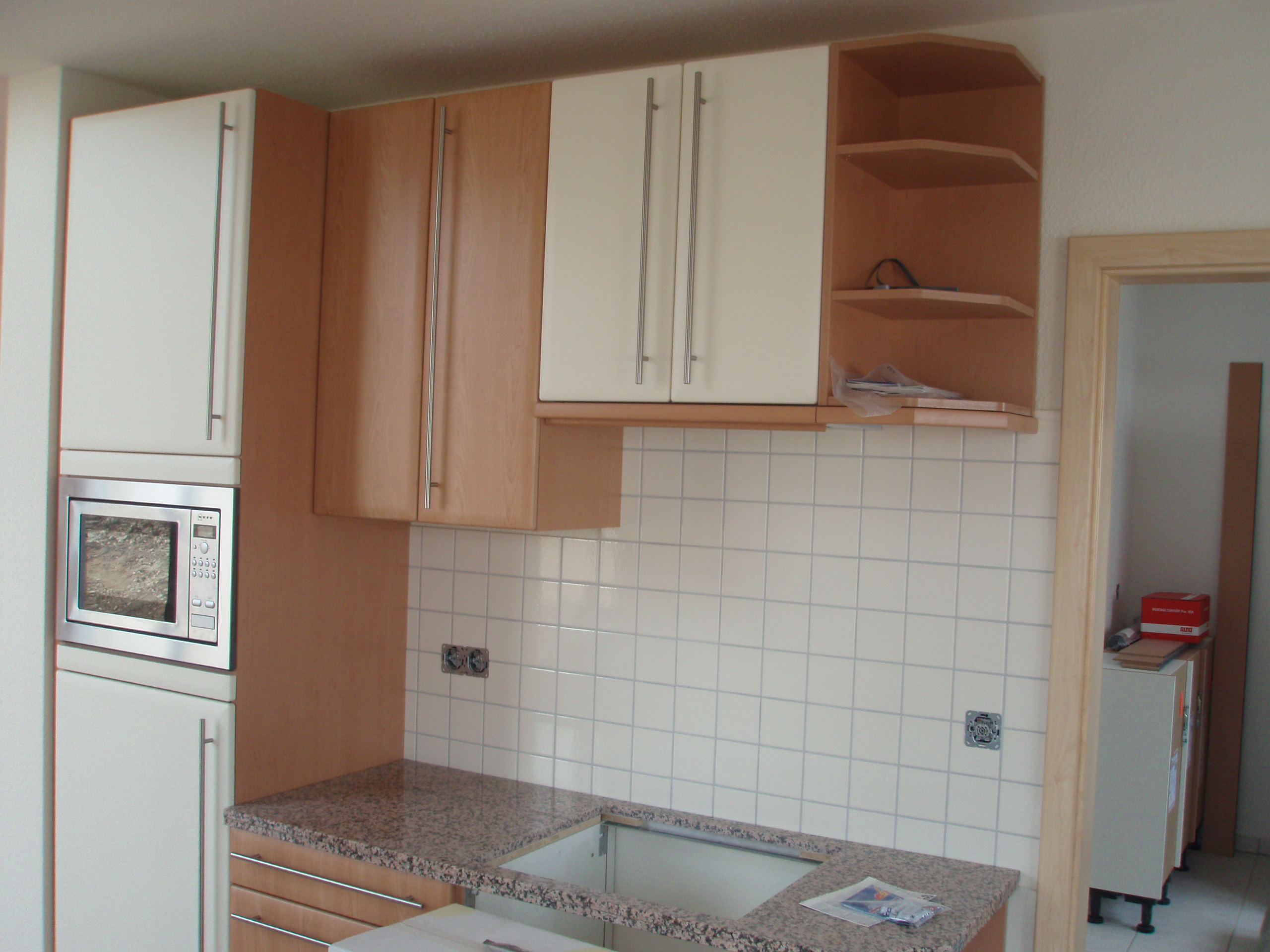

- die Küche ist fast fertig -> 2.Bild
20. März

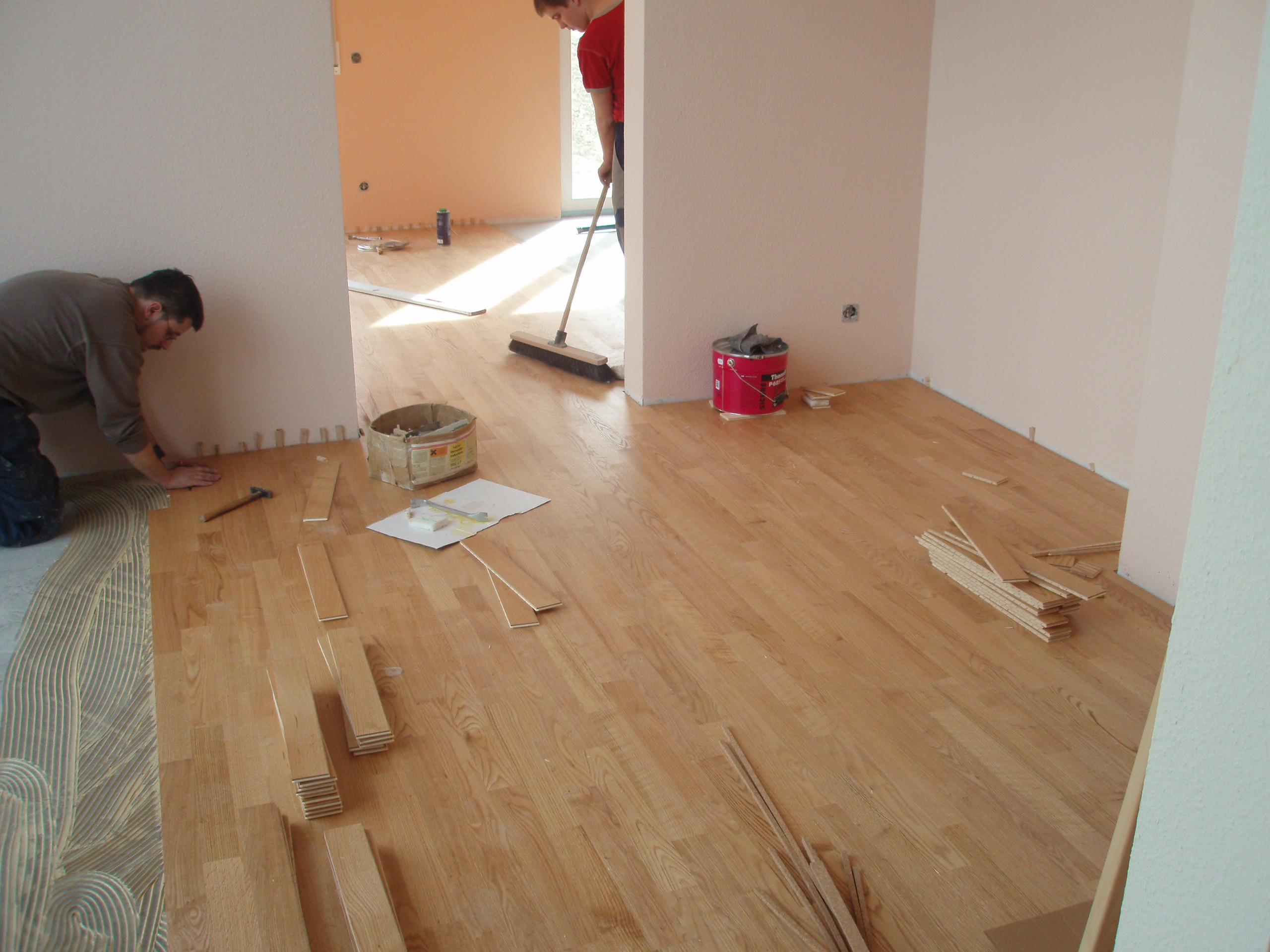

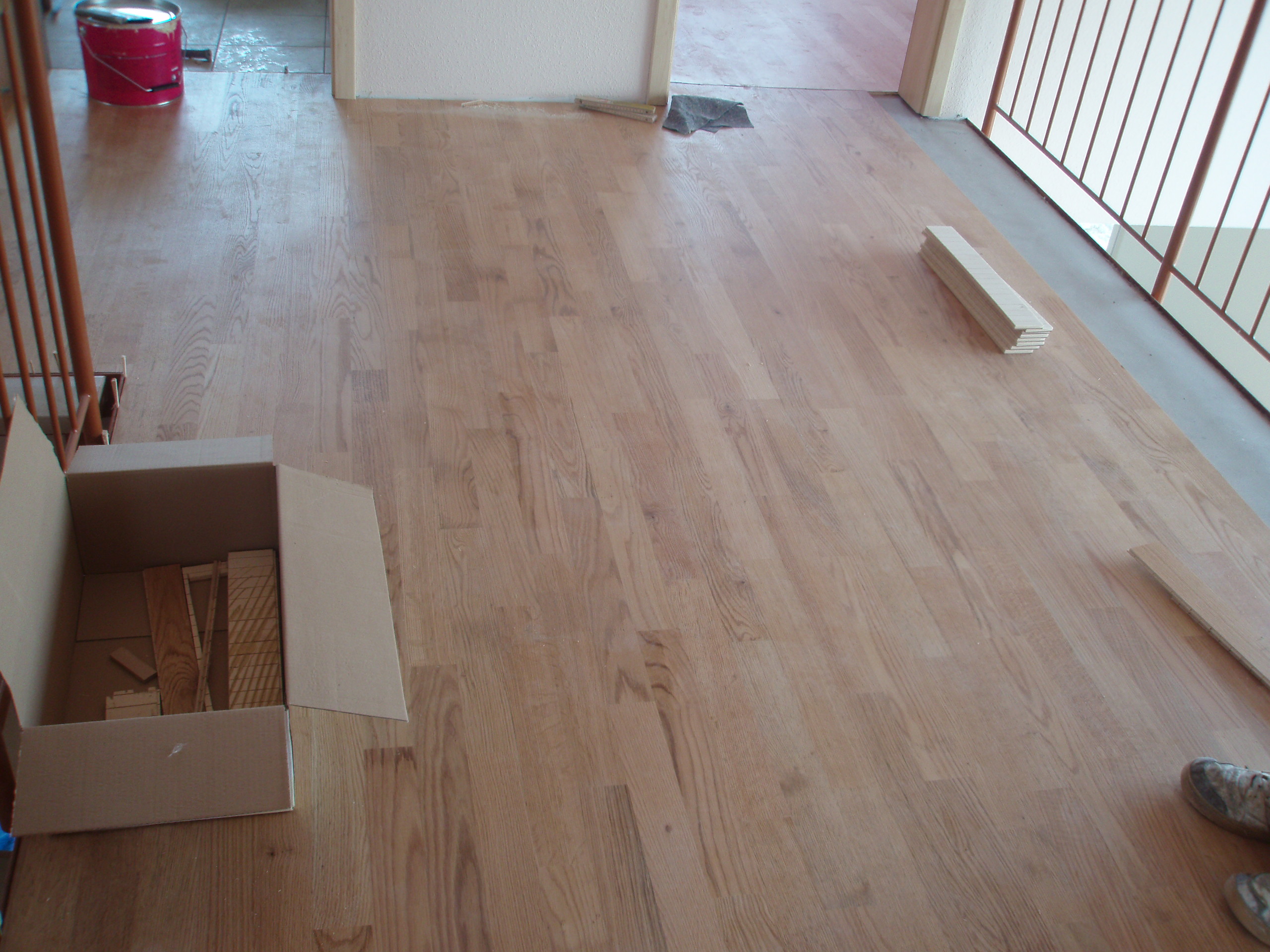

- das Parkett wächst -> Galerie
21. März
- die Parkettleger sind fertig
- Teppiche verlegt
23. März
- Umzug! Morgens um 7 Uhr ging es los und gegen 16 Uhr standen unsere Möbel und rund 130 Kartons im neuen Heim.
30. März

- Mineralgemisch für die Terrasse wird eingebracht (Bild 2), jetzt fehlt nur noch der Holzaufbau
- Telefon und DSL wird umgeschaltet
April
- die Umzugskartons sind ausgeräumt
- Grill und Terrassenmöbel werden angeschaft

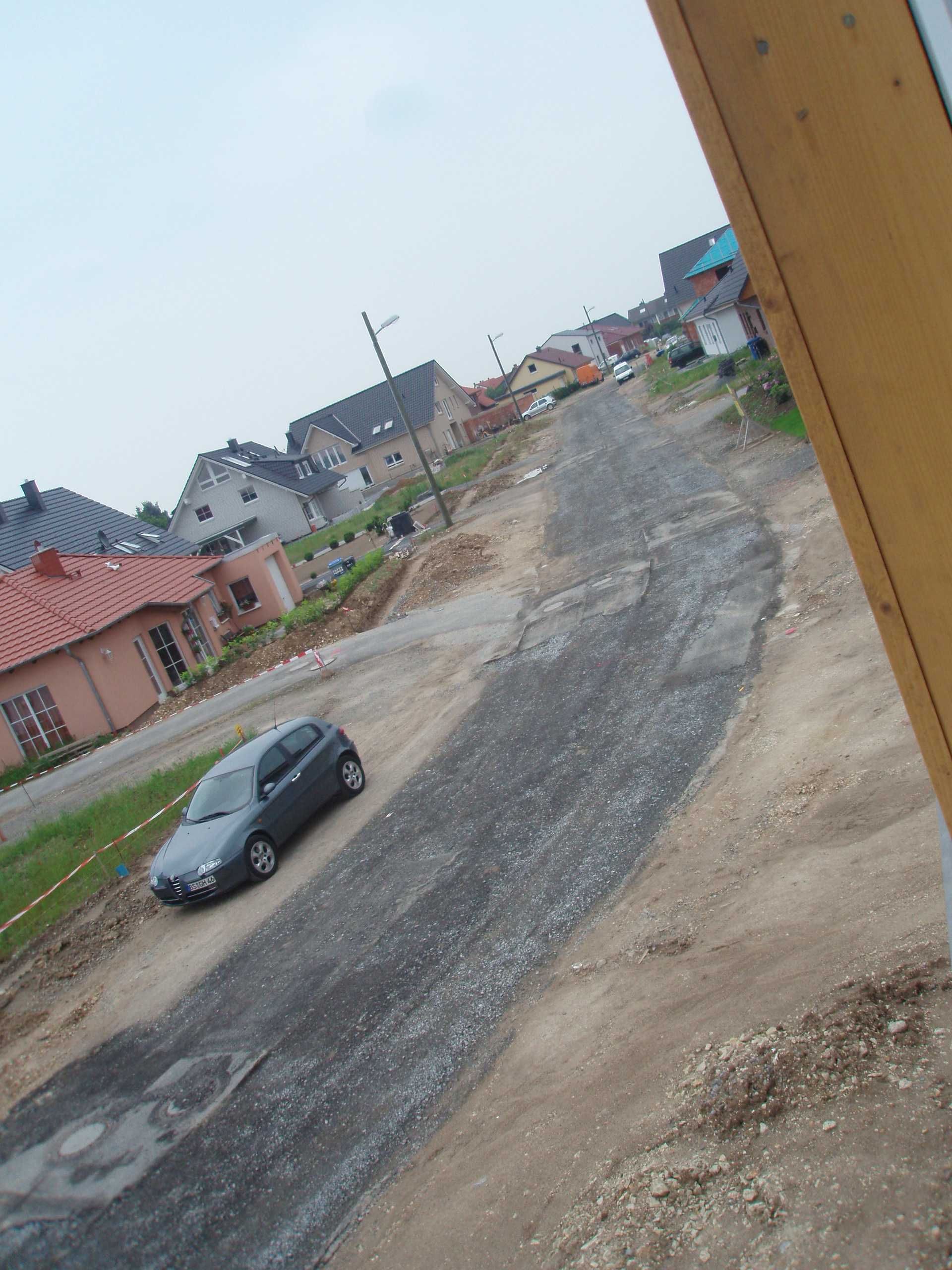

06. Mai
- die ersten Blumen wachsen
- wir warten auf Angebote für Mutterboden und Rollrasen
22. Mai

- Bautätigkeit (und -lärm) von zwei Seiten, einmal der Nachbar und auf der anderen Seite die Strassenbauer
8. Juni

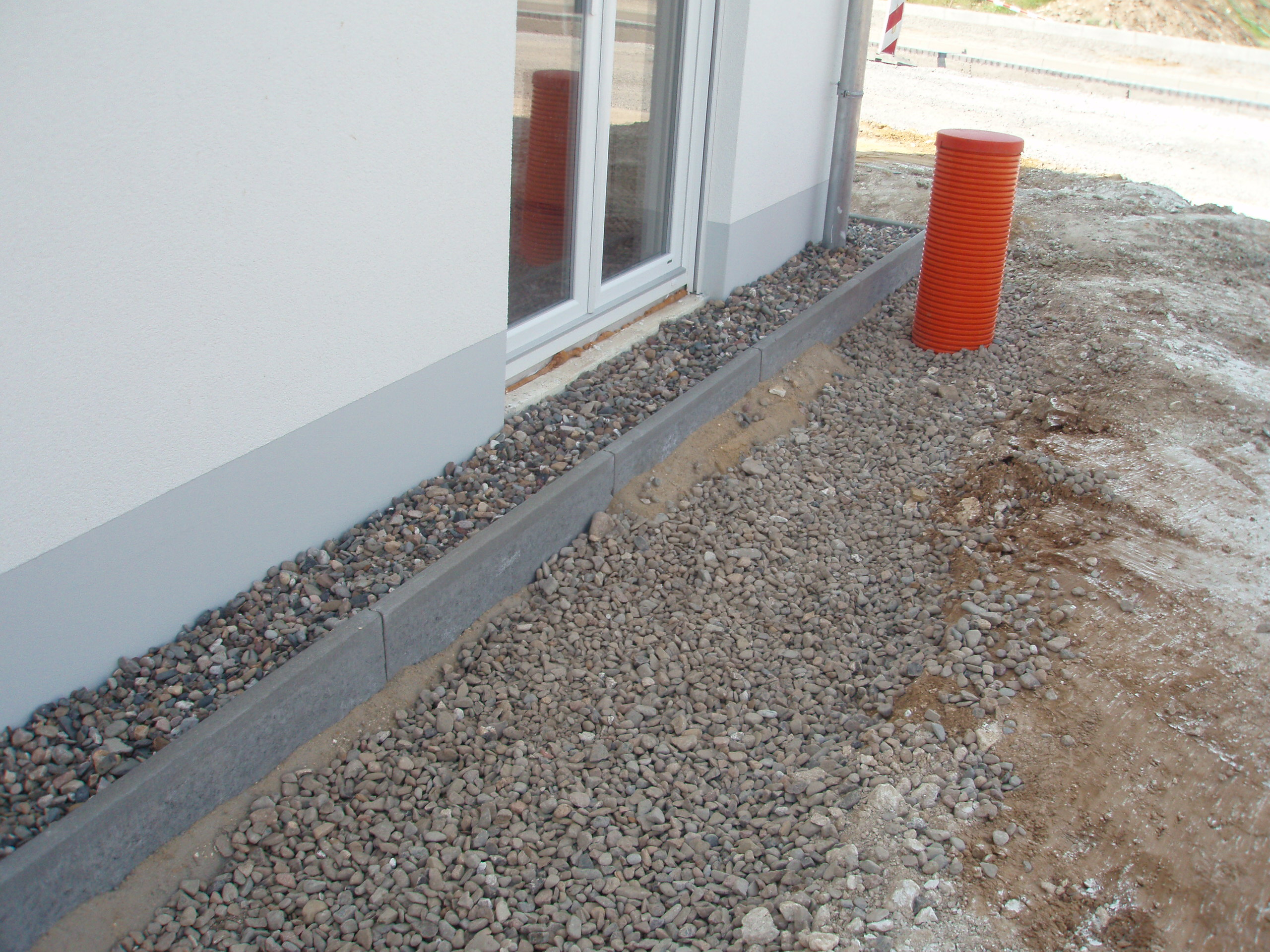

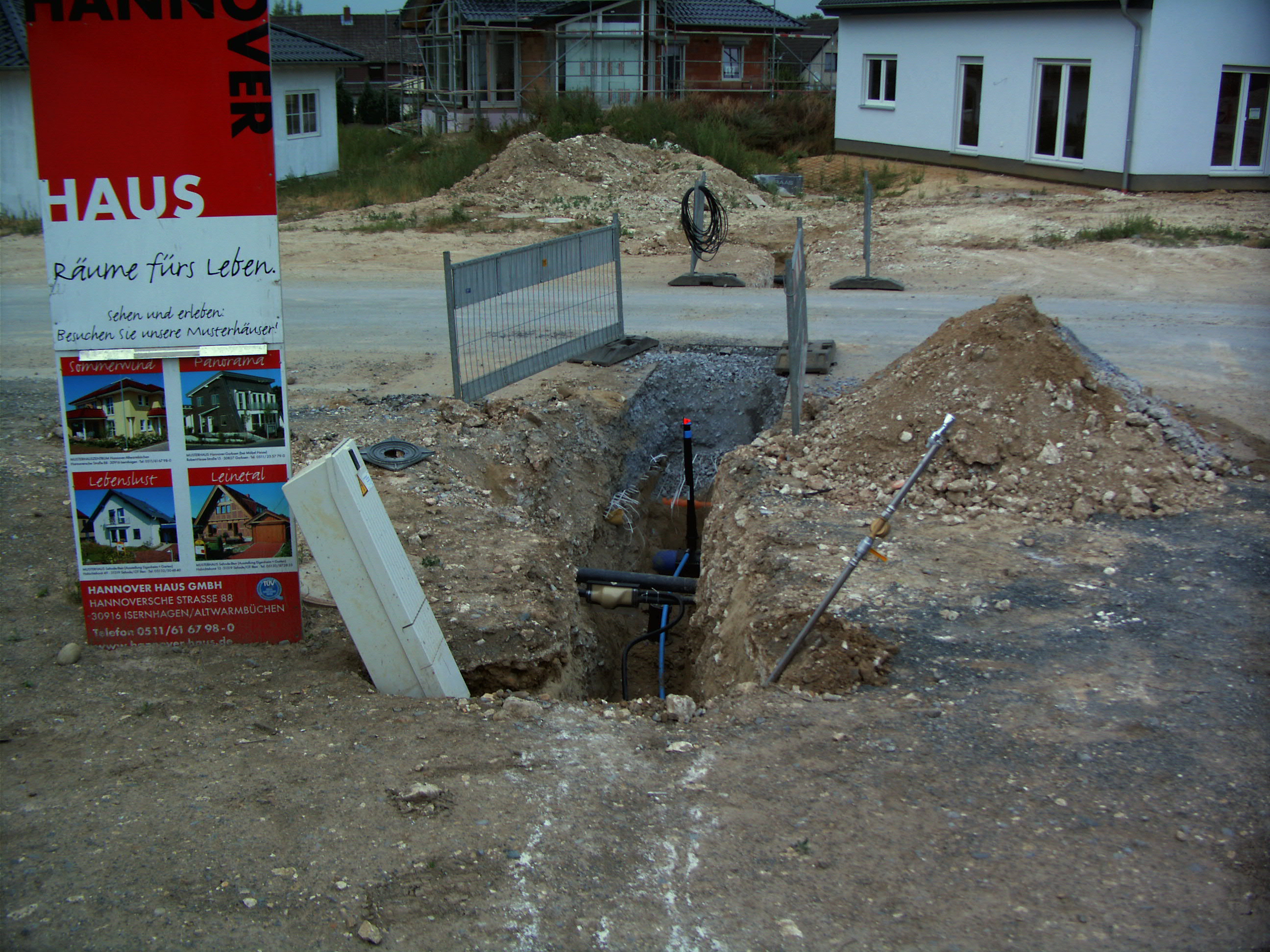

- Drainage und Spritzschutz sind fertig

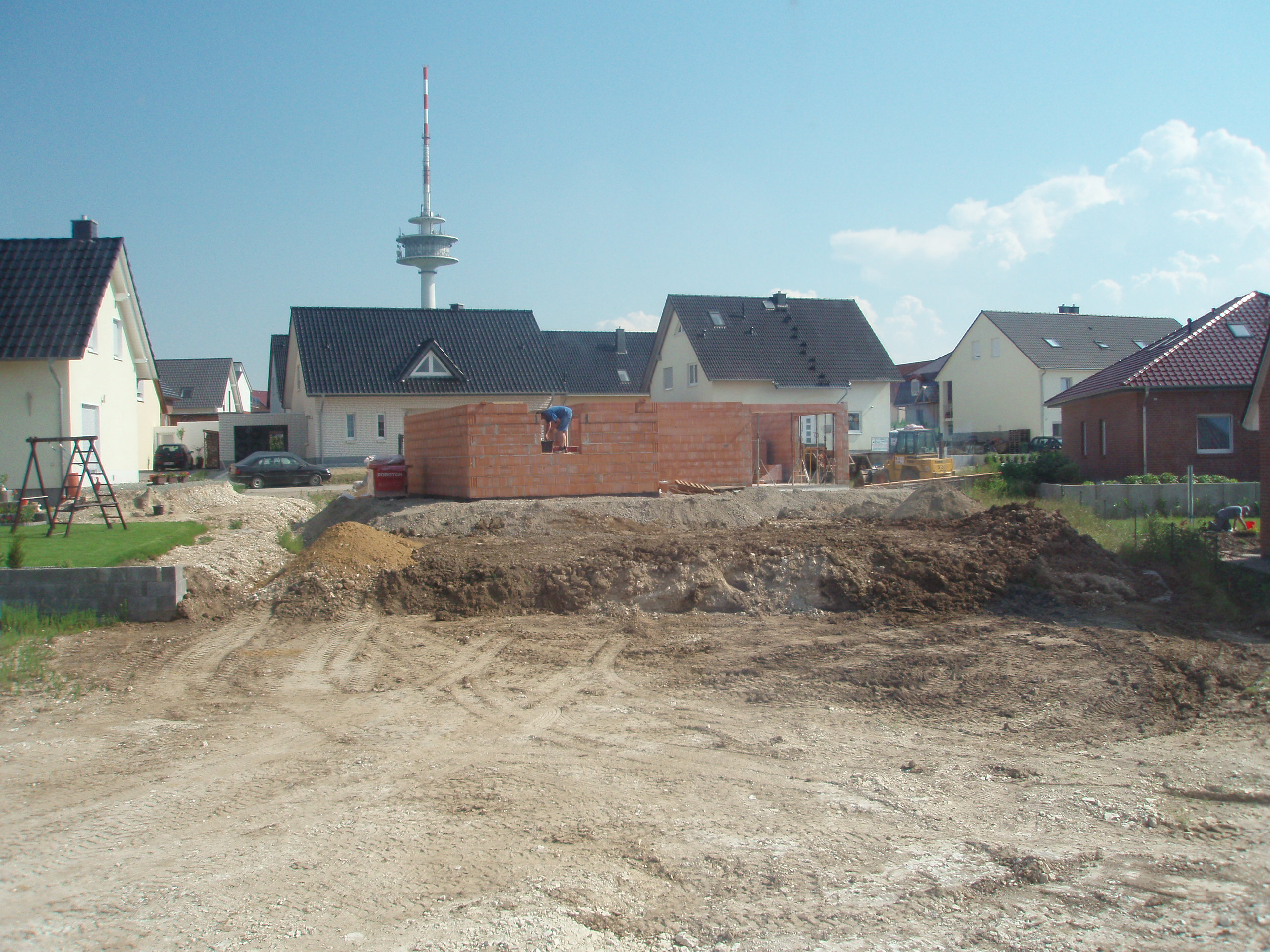

- das Grundstück ist geräumt und beim Nachbarn geh es voran
11. Juni
- unseren Garten wird die Gärtnerei Zobel anlegen

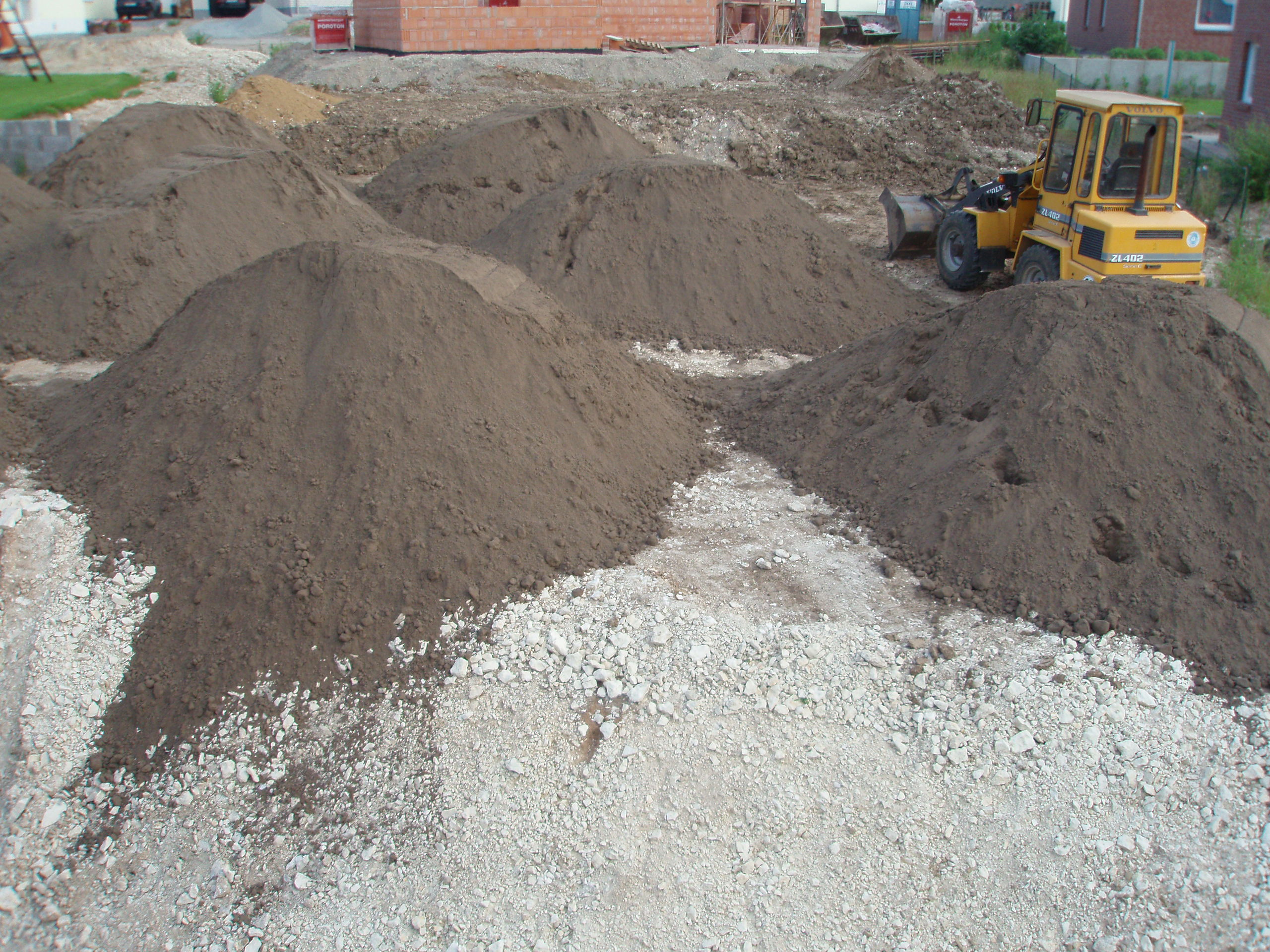

- Es wurden 12 Hügel Mutterboden zu jeweils 25 Tonnen (ca. 200m³) angeliefert

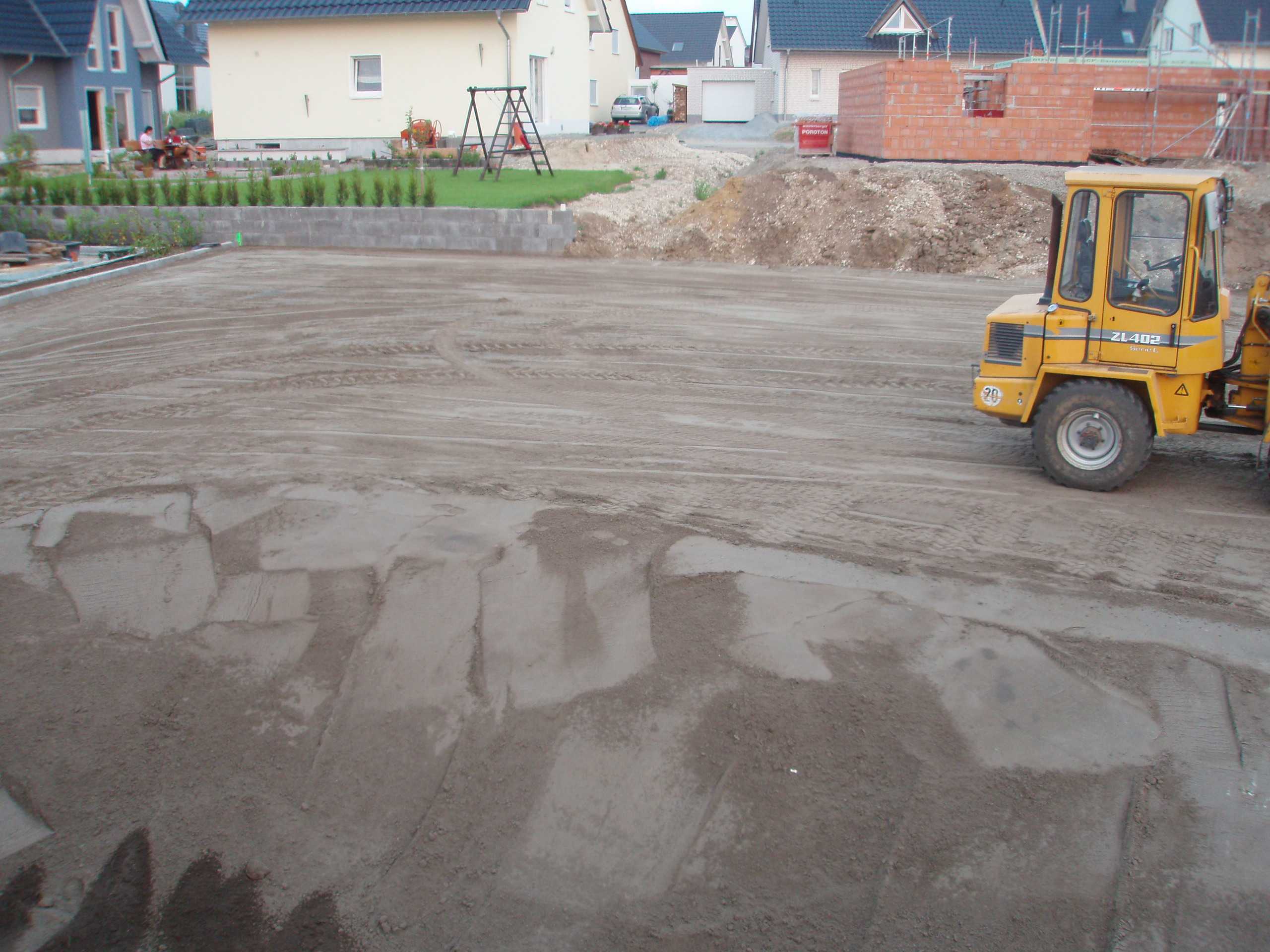

13. Juni
-Der Mutterboden ist verteilt
14. Juni

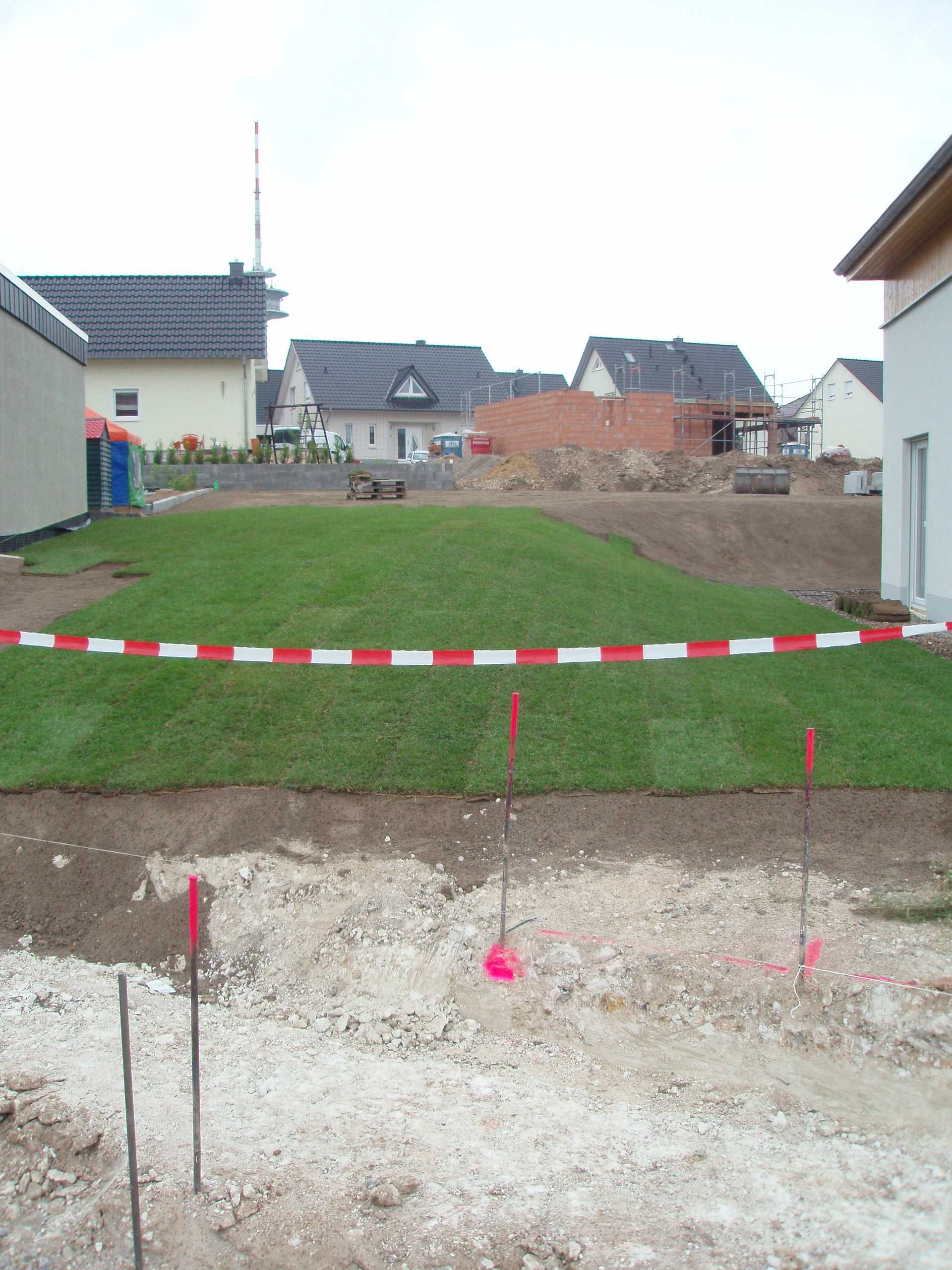

-die ersten rund 150m² Rollrasen sind verlegt
- etliche Beton-L-Winkel wurden angeliefert
15. Juni

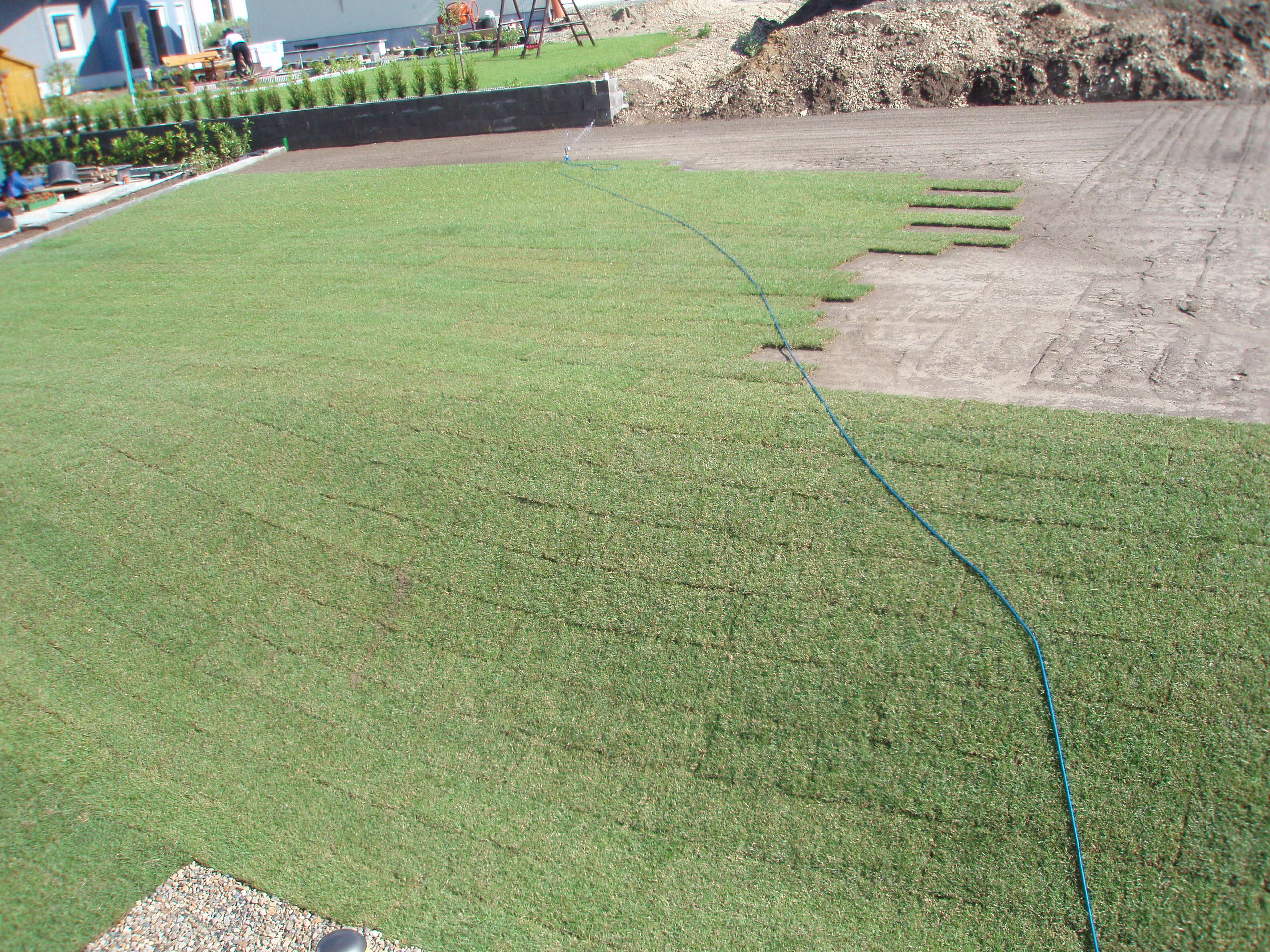

- und weitere rund 200m² Rollrasen liegen
18. Juni
- die Arbeiten ruhen, nach den starken Regenfällen ist zuviel Wasser im Boden um den Rasen zu verlegen
19 Juni

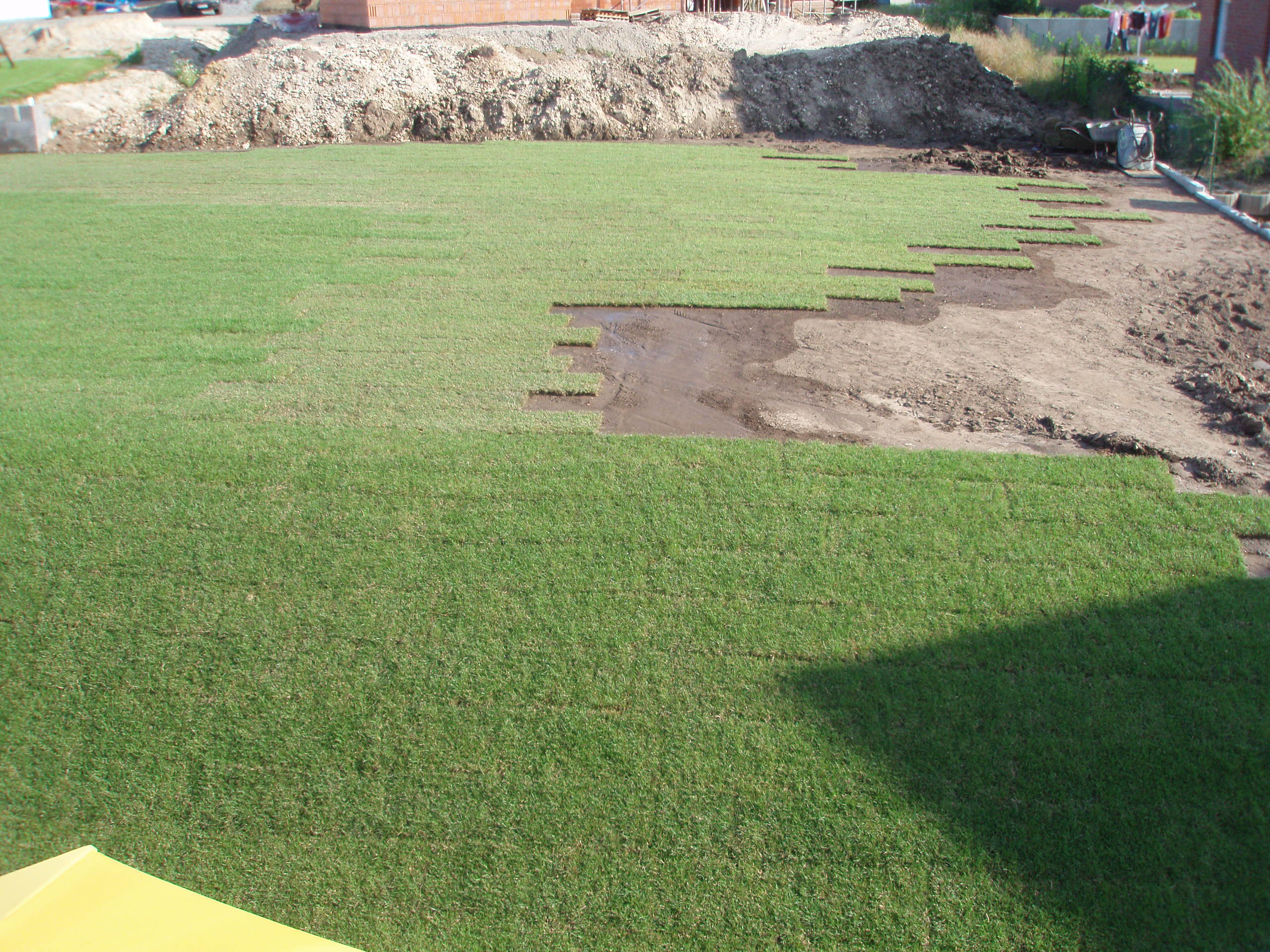

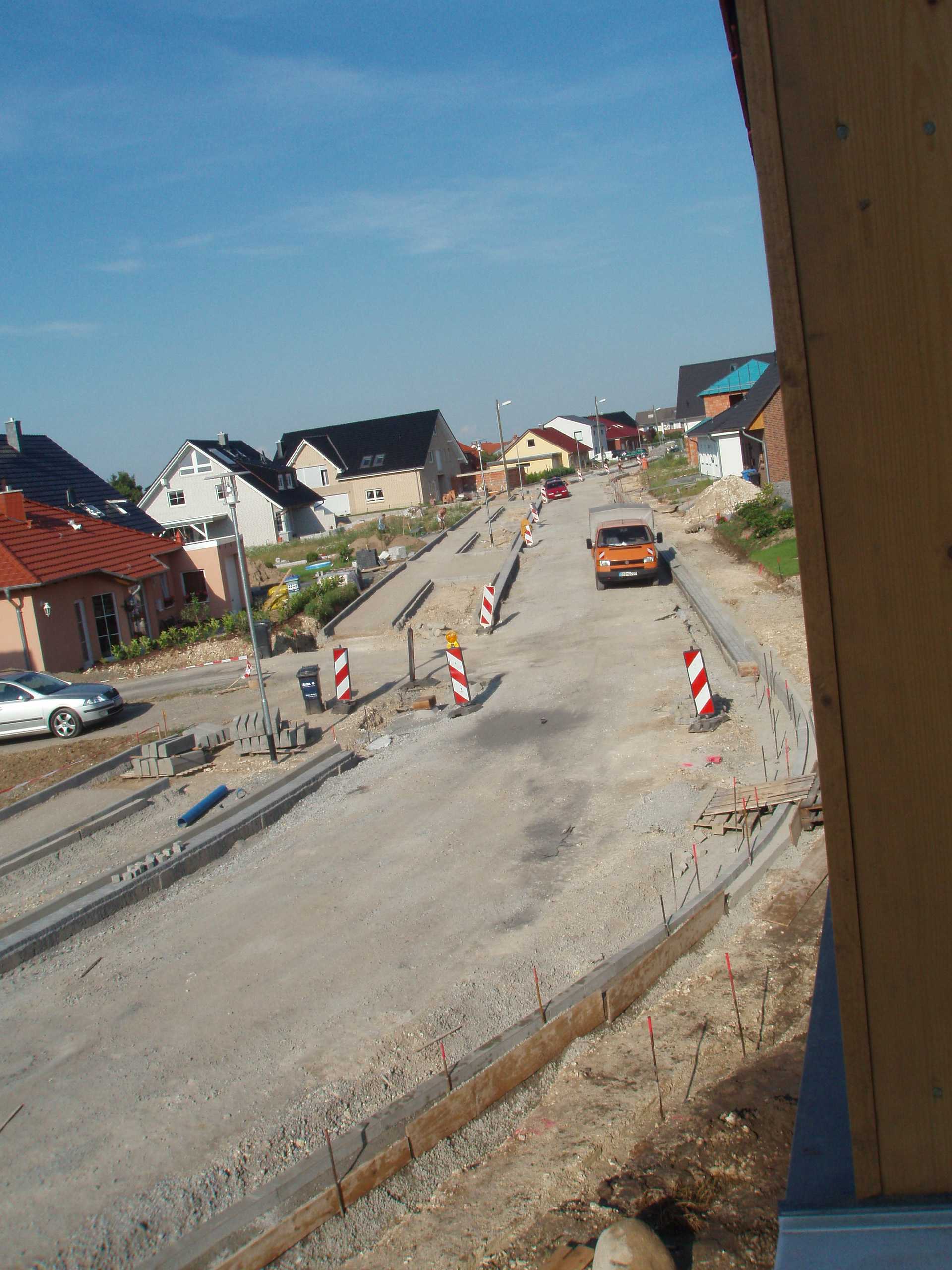

- es sind wieder rund 150m² Rollrasen dazu gekommen
- die restlichen Beton-L-Winkel wurden gesetzt
- die Strasse nimmt Gestalt an
21. Juni
- die letzten 100m² sind verlegt und Kleinarbeiten an der Grundstücksgrenze fertiggestellt
- es sind insgesamt 316 Tonnen Mutterboden, 600m² Rollrasen, diverse Beton-L-Winkel und Kantsteine verbaut worden
23. Juni

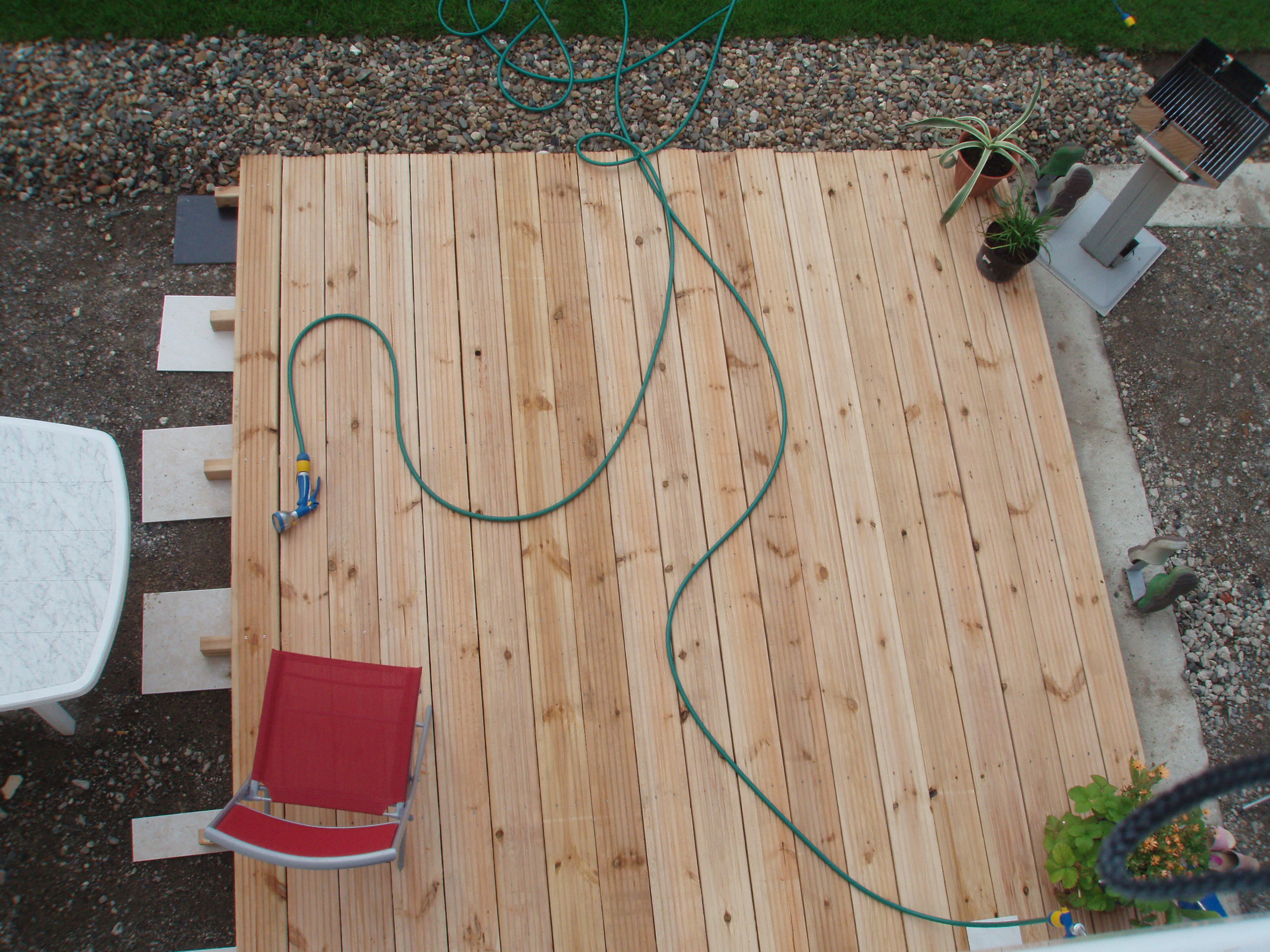

- die Terrasse ist zu 3/7 fertig, das restliche Material soll demnächst geliefert werden
28. Juni
- Bei den Nachbarn ist Richtfest
5.Juli
- die Terrasse ist endlich fertig, trotz Regen
- die Strasse auch fast
15. Juli
- der erste (Kalifornische Mammut-)Baum ist gepflanzt
- die Strasse ist fertig (bis auf die Grünanlagen)
09. September
- Mal zwei Luftaufnahmen des Baugebietes durch die Stadt Braunschweig: aus Westen vom 24.04.07 und aus Süden vom 16.07.07
26. September

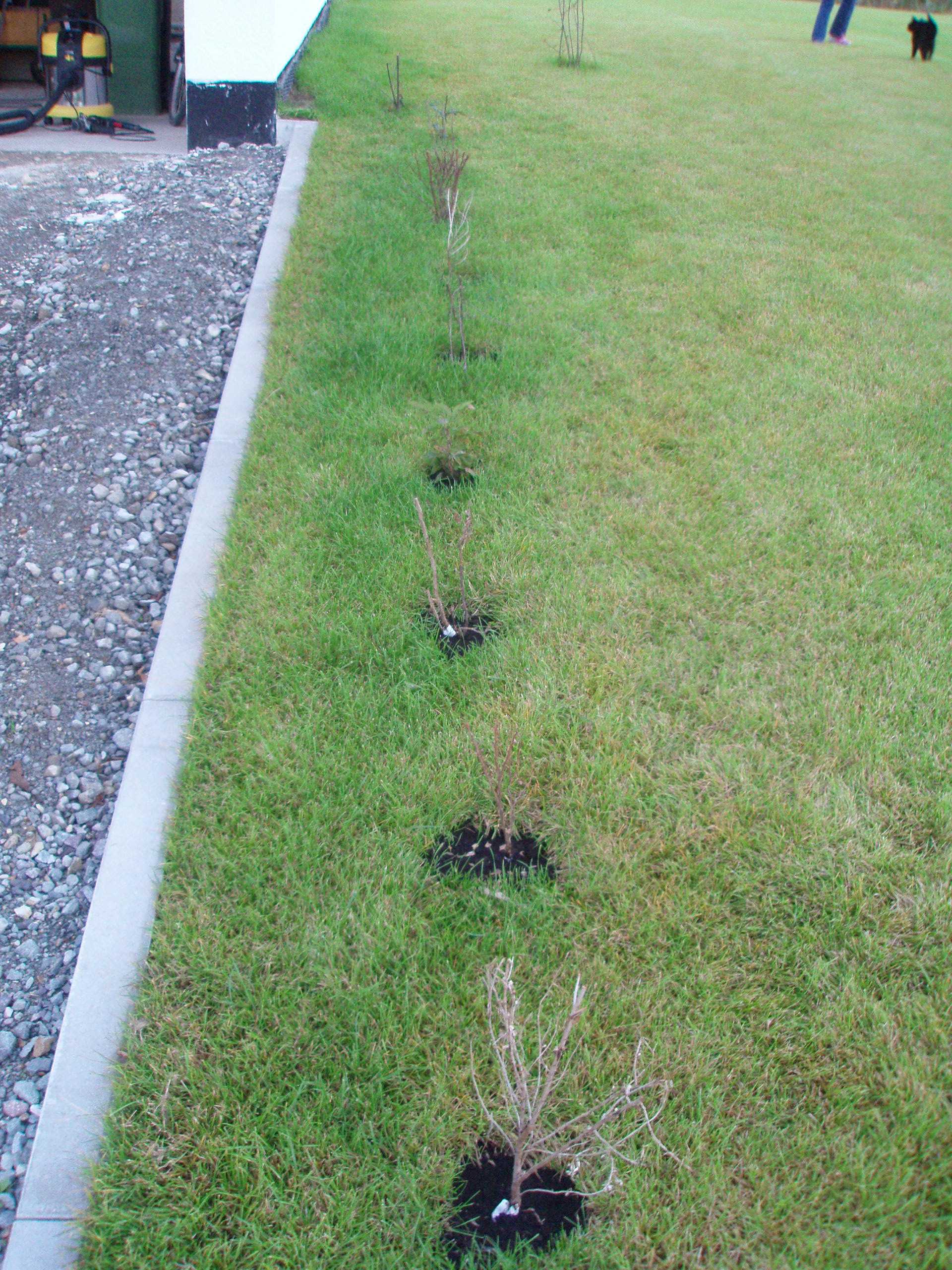

- der erste Teil unserer zukünftigen Hecke
29. September
- der Vorgarten wird gestaltet, alter Boden raus, neuer Boden rein
03. Oktober
- ein "Zwergblutahorn mit kegelförmigen Wuchs" wurde eingepflanzt
14. Oktober
- ein neuer Mitbewohner: Harry
21. Oktober
- die letzten Heckenpflanzen sind gesetzt
08. April 2008
- die nächsten Projekte sind in Planung: Carport fertigstellen und Treppe(n) in die Böschung bauen
31. Juli
- Alle Teile für unseren "3x9 Meter Carport mit Schuppen" sind da und werden lasiert
02. + 03. August

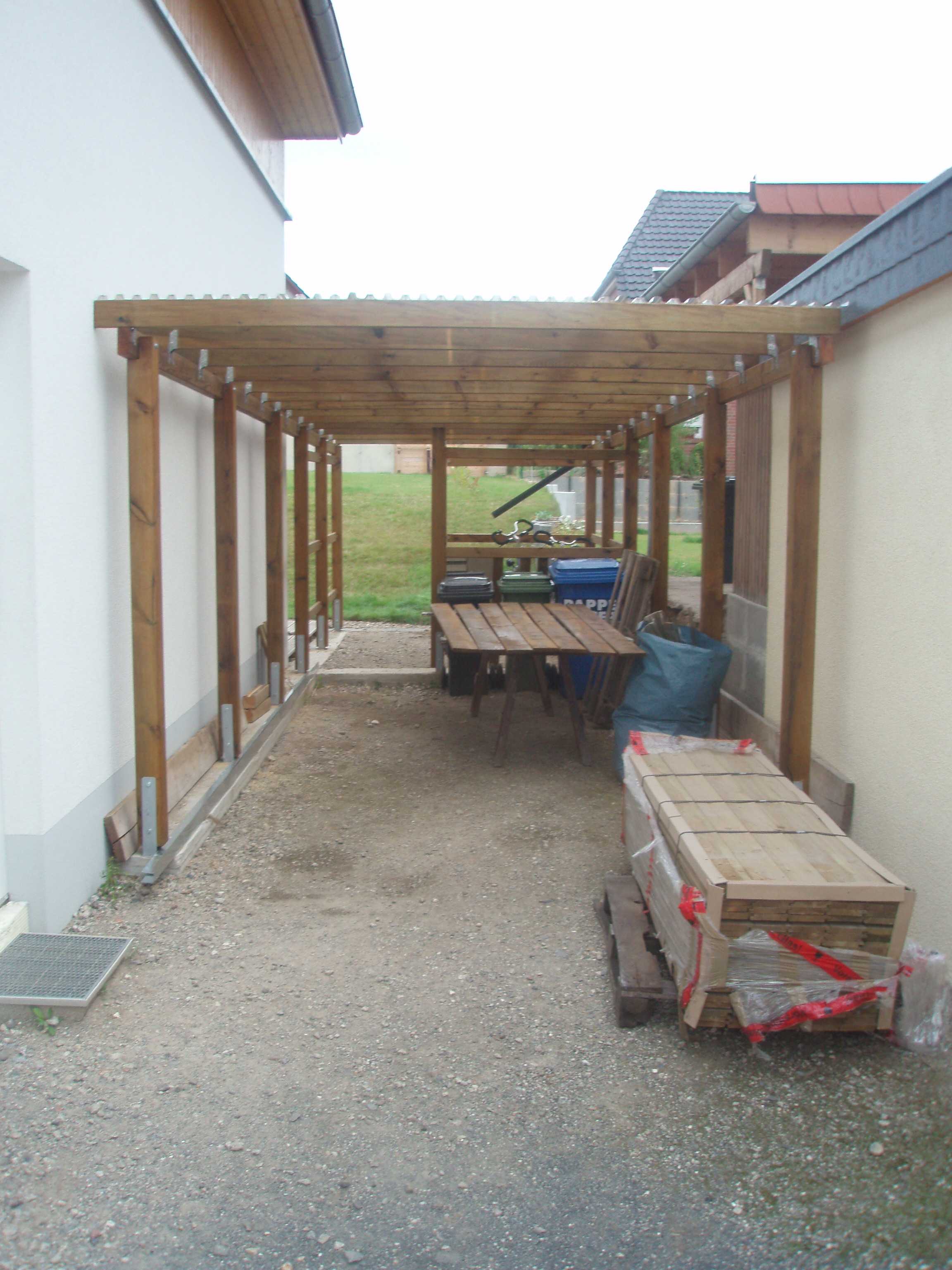

- der Carport-Bau beginnt und macht Dank tatkräftiger Unterstützung grosse Fortschritte, hier das Ergebnis nach zwei Tagen. Das "Gehege" im Hintergrund wird der Schuppen
06. August

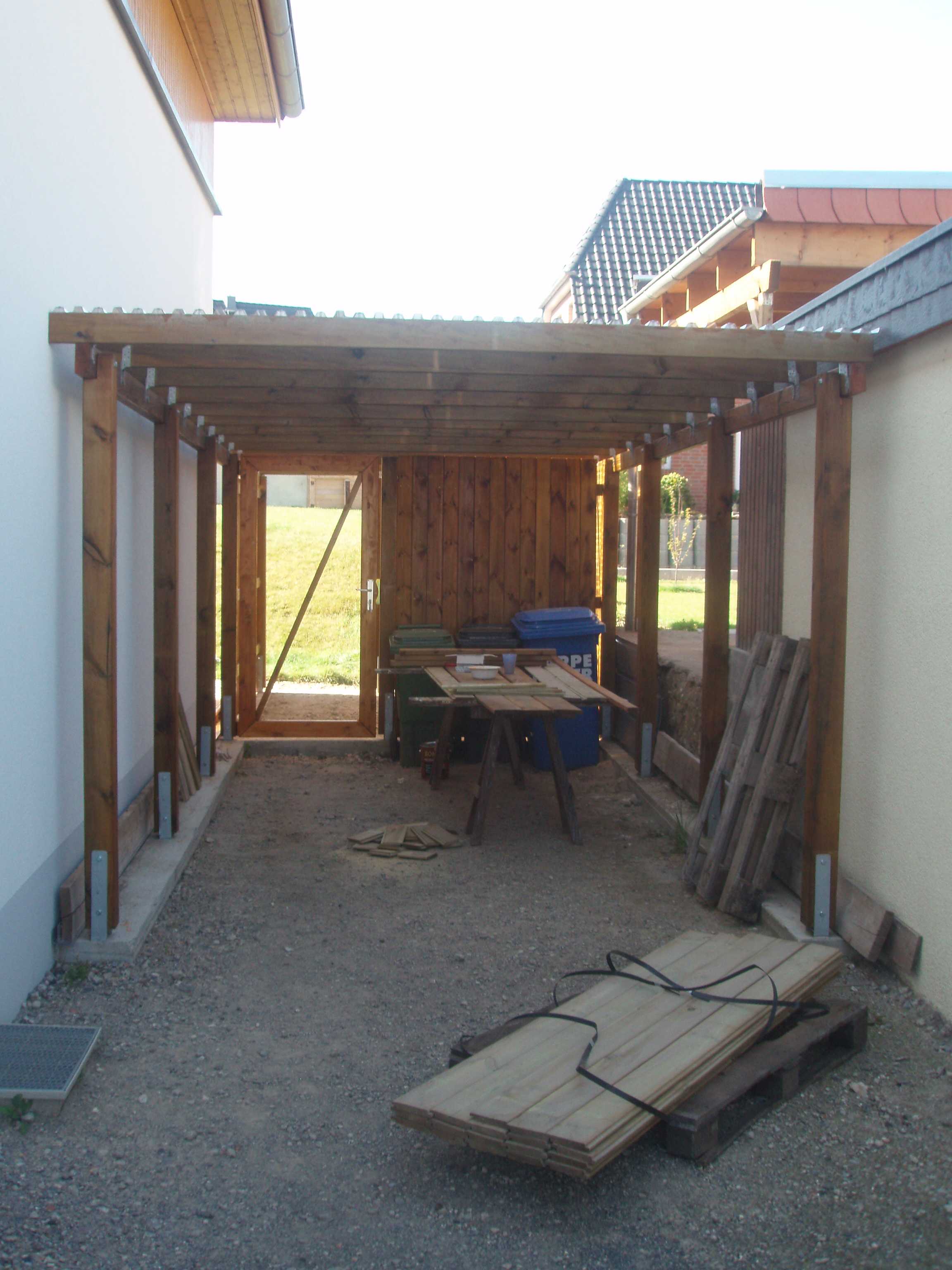

- Carport fast fertig, Tür ist auch schon drin -> Foto

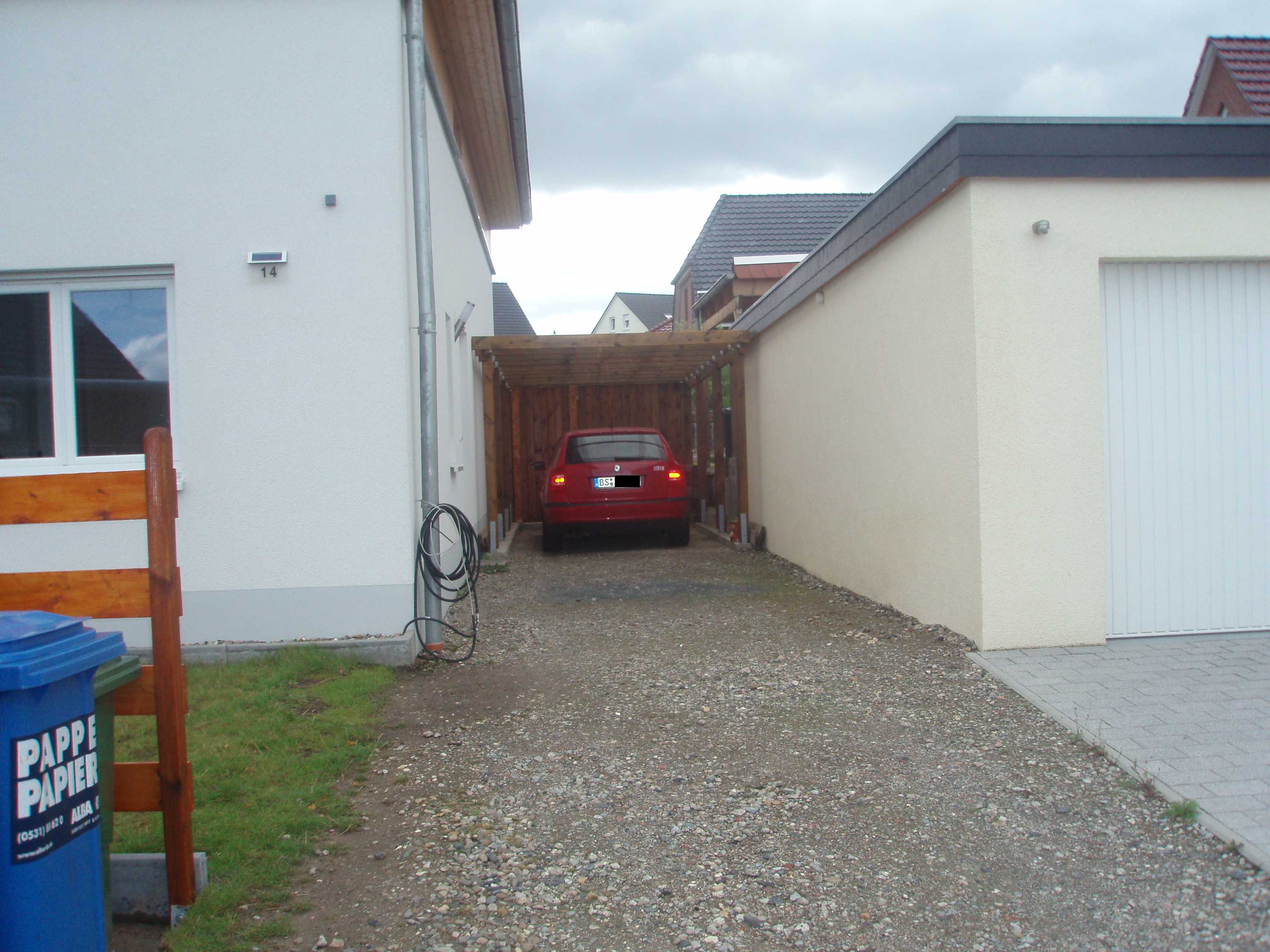

10. August

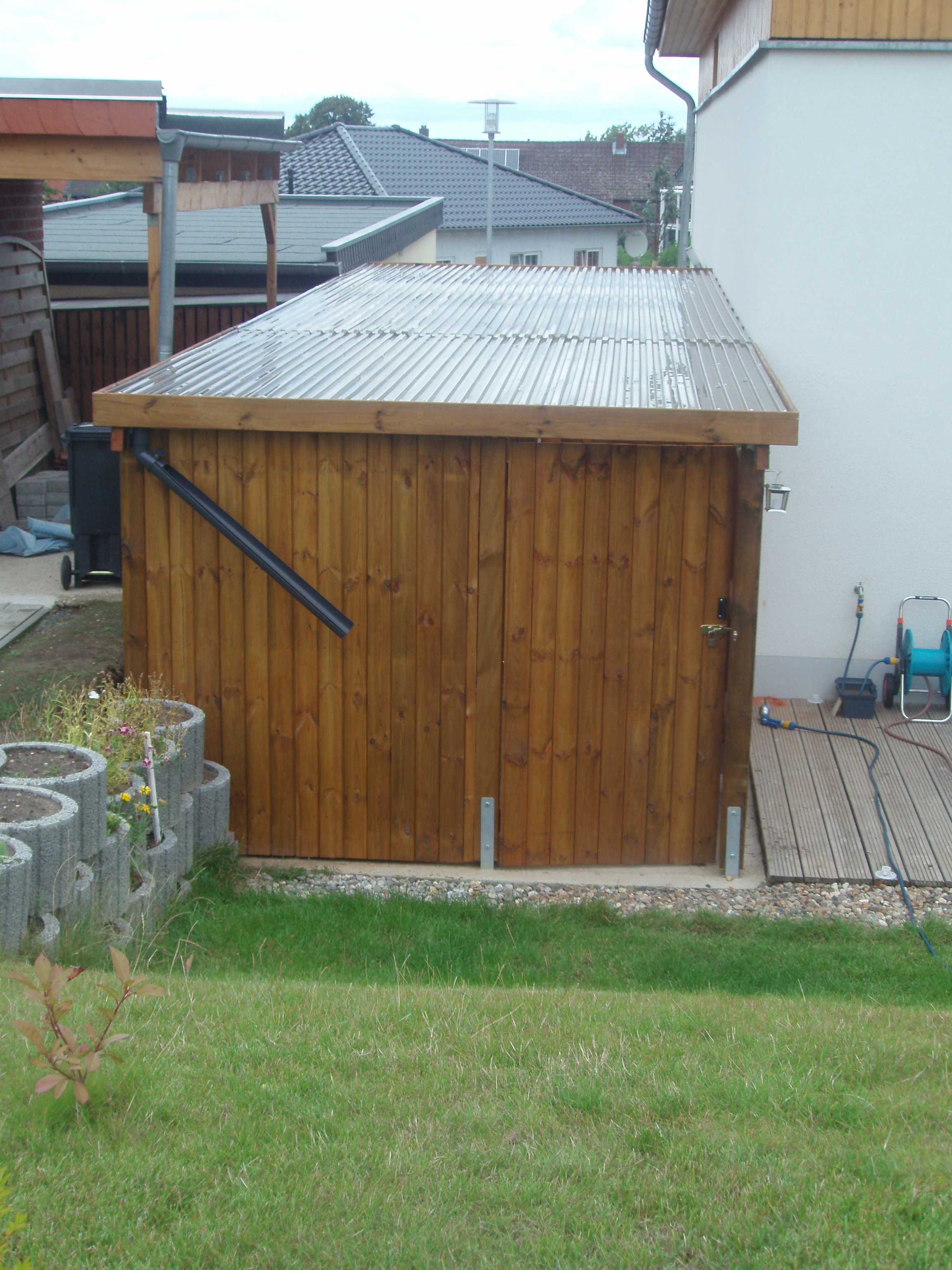

- Carport ist inkl. aller Nebenarbeiten (2. Tür, Blenden, etc) fertig: von vorne und von hinten
- die Mülltonnen haben auch ein neues Heim bekommen (auf dem Bild "von vorne" ganz links)
13. August
- Fotos vom Baugebiet gibt es hier
13. Juni 2009
- die Treppe(n) in der Böschung wurde gegen Betonpflaster für die Einfahrt getauscht, in Sandgelb. Am 30.06.2009 soll es losgehen.
30. Juni

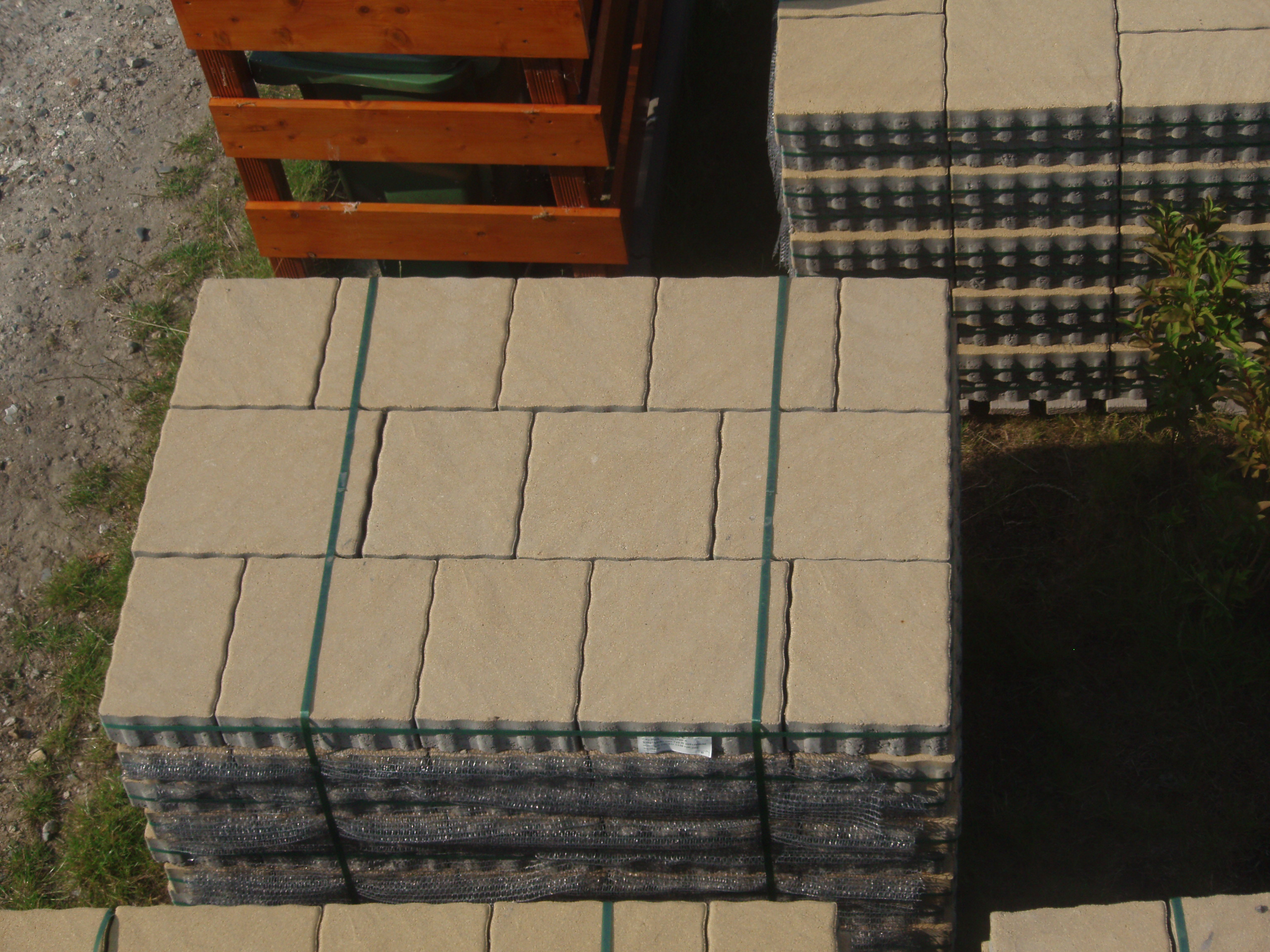

- die Betonsteine sind da, 6 Paletten...
06. + 07. Juni

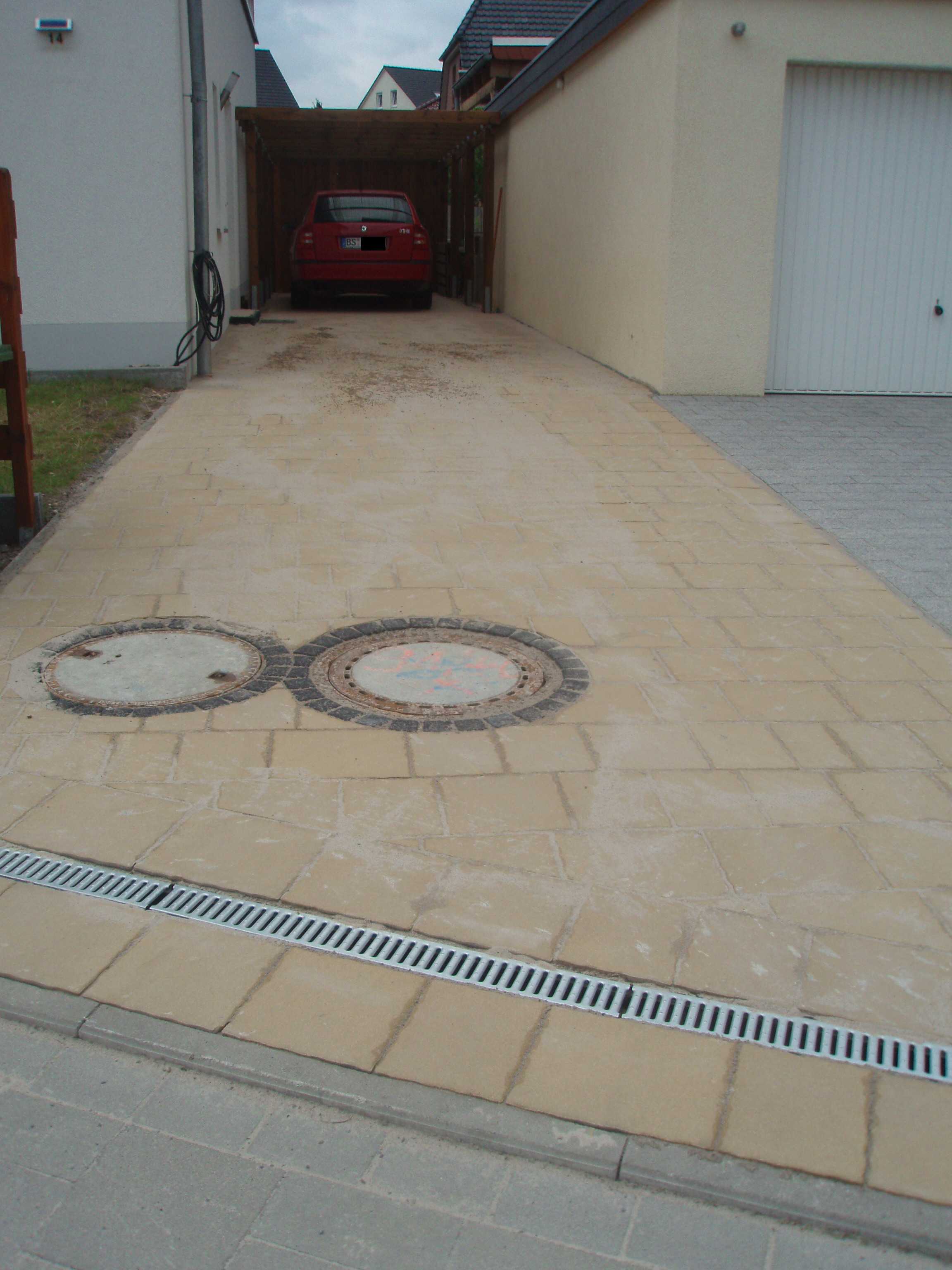

- die Einfahrt ist nach leicht verspätetem Start fertig -> Bild 1 und Bild 2
Hier gibt es Fotos vom Generalübernehmer.
